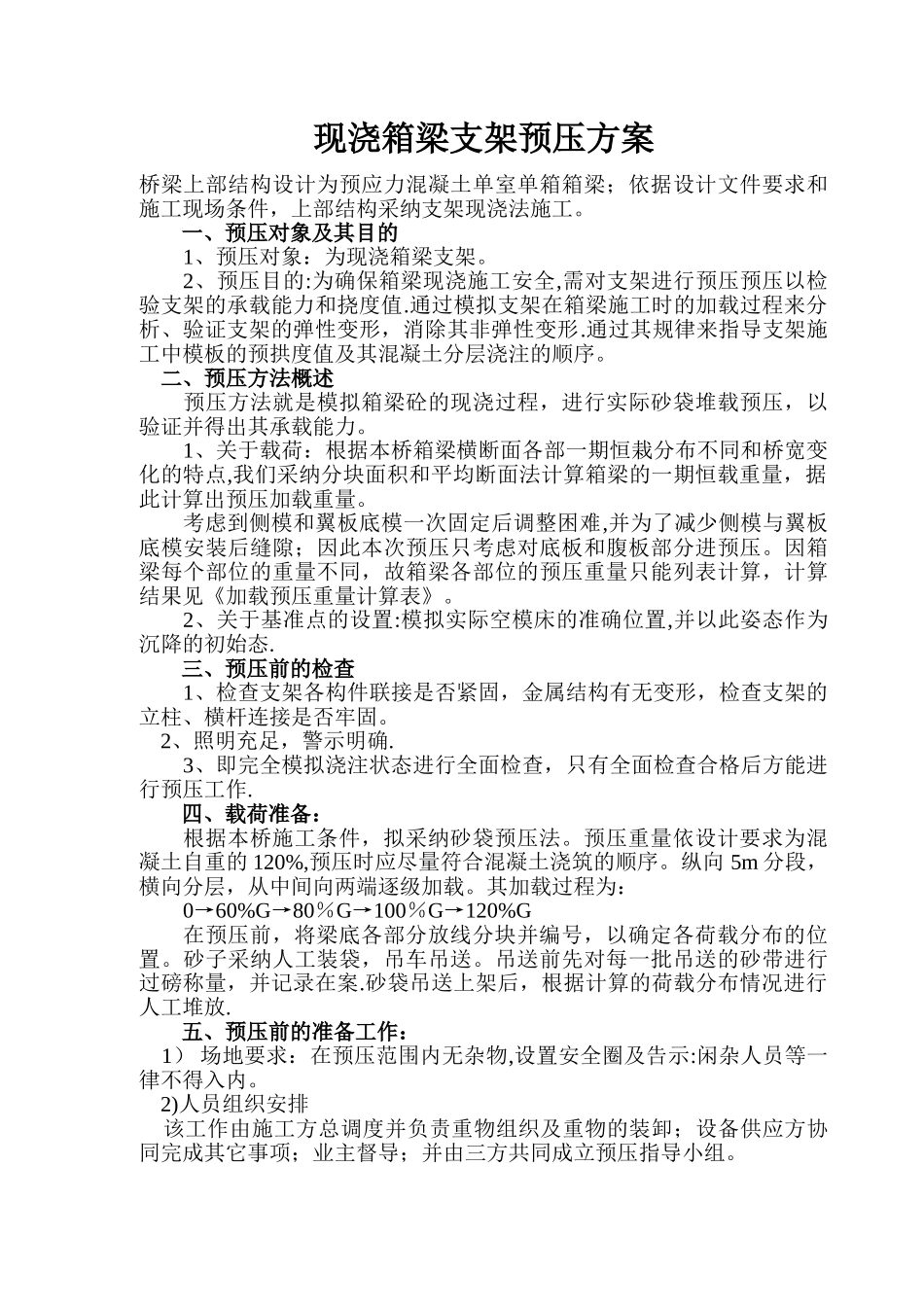

现浇箱梁支架预压方案桥梁上部结构设计为预应力混凝土单室单箱箱梁;依据设计文件要求和施工现场条件,上部结构采纳支架现浇法施工
一、预压对象及其目的1、预压对象:为现浇箱梁支架
2、预压目的:为确保箱梁现浇施工安全,需对支架进行预压预压以检验支架的承载能力和挠度值
通过模拟支架在箱梁施工时的加载过程来分析、验证支架的弹性变形,消除其非弹性变形
通过其规律来指导支架施工中模板的预拱度值及其混凝土分层浇注的顺序
二、预压方法概述 预压方法就是模拟箱梁砼的现浇过程,进行实际砂袋堆载预压,以验证并得出其承载能力
1、关于载荷:根据本桥箱梁横断面各部一期恒栽分布不同和桥宽变化的特点,我们采纳分块面积和平均断面法计算箱梁的一期恒载重量,据此计算出预压加载重量
考虑到侧模和翼板底模一次固定后调整困难,并为了减少侧模与翼板底模安装后缝隙;因此本次预压只考虑对底板和腹板部分进预压
因箱梁每个部位的重量不同,故箱梁各部位的预压重量只能列表计算,计算结果见《加载预压重量计算表》
2、关于基准点的设置:模拟实际空模床的准确位置,并以此姿态作为沉降的初始态
三、预压前的检查1、检查支架各构件联接是否紧固,金属结构有无变形,检查支架的立柱、横杆连接是否牢固
2、照明充足,警示明确
3、即完全模拟浇注状态进行全面检查,只有全面检查合格后方能进行预压工作
四、载荷准备:根据本桥施工条件,拟采纳砂袋预压法
预压重量依设计要求为混凝土自重的 120%,预压时应尽量符合混凝土浇筑的顺序
纵向 5m 分段,横向分层,从中间向两端逐级加载
其加载过程为:0→60%G→80%G→100%G→120%G在预压前,将梁底各部分放线分块并编号,以确定各荷载分布的位置
砂子采纳人工装袋,吊车吊送
吊送前先对每一批吊送的砂带进行过磅称量,并记录在案
砂袋吊送上架后,根据计算的荷载分布情况进行人工堆放

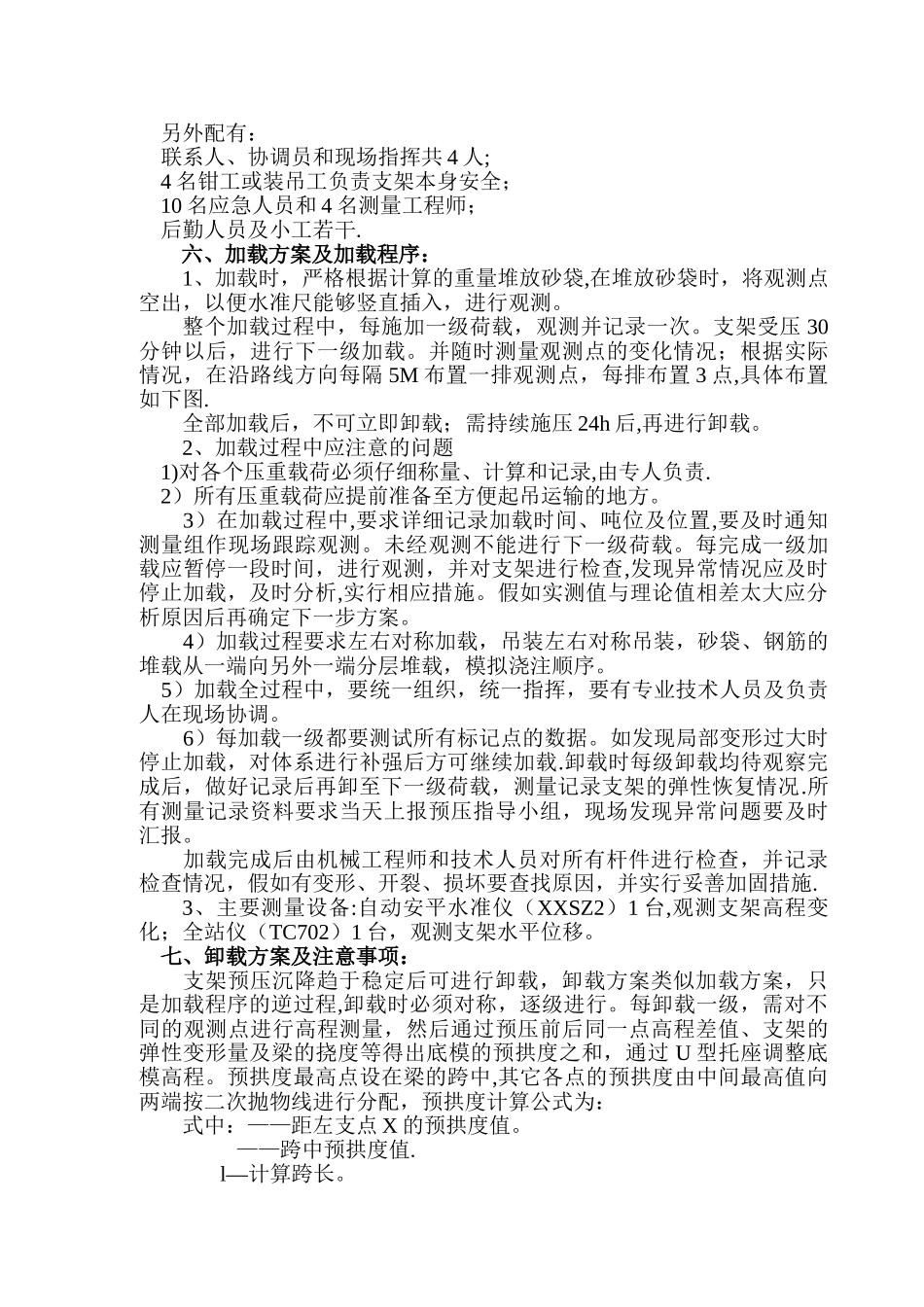

五、预压前的准备工作: 1
