西式瓦生产工艺概述5

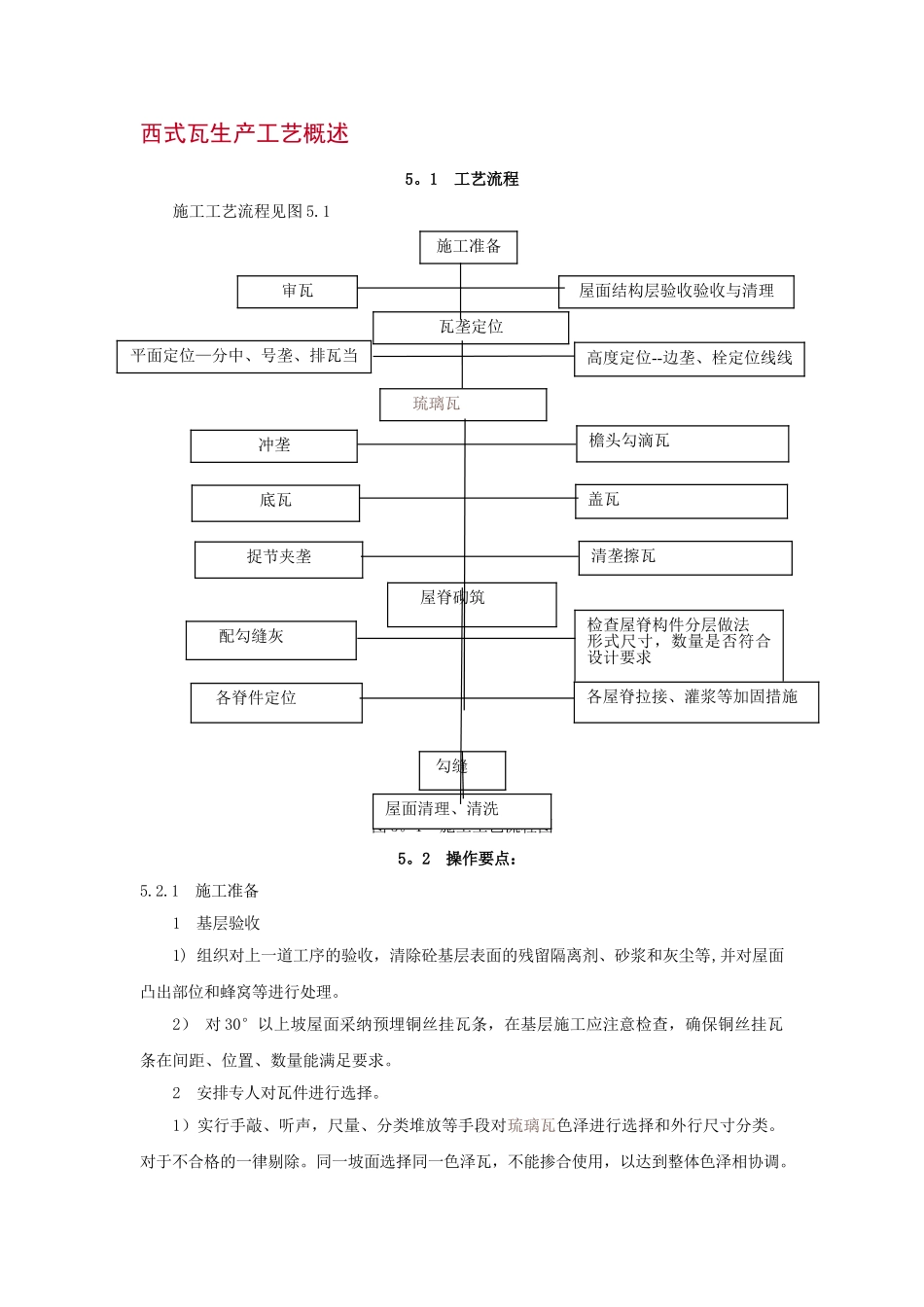

1 工艺流程施工工艺流程见图 5
1 施工工艺流程图5
2 操作要点:5
1 施工准备1 基层验收 1) 组织对上一道工序的验收,清除砼基层表面的残留隔离剂、砂浆和灰尘等,并对屋面凸出部位和蜂窝等进行处理
2) 对 30°以上坡屋面采纳预埋铜丝挂瓦条,在基层施工应注意检查,确保铜丝挂瓦条在间距、位置、数量能满足要求
2 安排专人对瓦件进行选择
1)实行手敲、听声,尺量、分类堆放等手段对琉璃瓦色泽进行选择和外行尺寸分类
对于不合格的一律剔除
同一坡面选择同一色泽瓦,不能掺合使用,以达到整体色泽相协调

施工准备审瓦瓦垄定位 琉璃瓦底瓦冲垄平面定位—分中、号垄、排瓦当捉节夹垄屋面结构层验收验收与清理高度定位--边垄、栓定位线线檐头勾滴瓦盖瓦清垄擦瓦检查屋脊构件分层做法形式尺寸,数量是否符合设计要求 配勾缝灰 屋脊砌筑 勾缝屋面清理、清洗 各脊件定位各屋脊拉接、灌浆等加固措施2)提前四小时将瓦用清水浸泡,贴前取出凉干,瓦面无水渍方可使用
2 瓦垄定位 1、平面定位—--—分中、号垄、排瓦当(以歇山屋顶为例) (1)歇山前后坡分中号垄 1)在屋脊部位找出屋顶正中点,此点即为坐中底瓦的中点
2)两端从博缝外皮往里返,找出两个瓦口的位置和第二块瓦口的中点,这个中点就是边垄底瓦中
3)将上述三个中点号在脊部灰背上
4)将这三个中点平移到檐头连檐上并钉好五个瓦口
5)在钉好的瓦口间赶排瓦当(图 5
(2)撒头分中号垄方法: 1)量出前后坡檐头边垄中点至翼角转角处的距离,根据同样的距离,向撒头量出撒头部位边垄中
2)撒头正中即为撒头坐中底瓦中
3)根据这三个中,钉好三个瓦口
4)在这三个瓦口之间赶排瓦当
5)将各垄盖瓦中平移到上端小红山附近,并在灰背上号出标记
翼角部分同庑殿翼角作法
翼角不分中,在前后坡和撒头钉好的瓦
