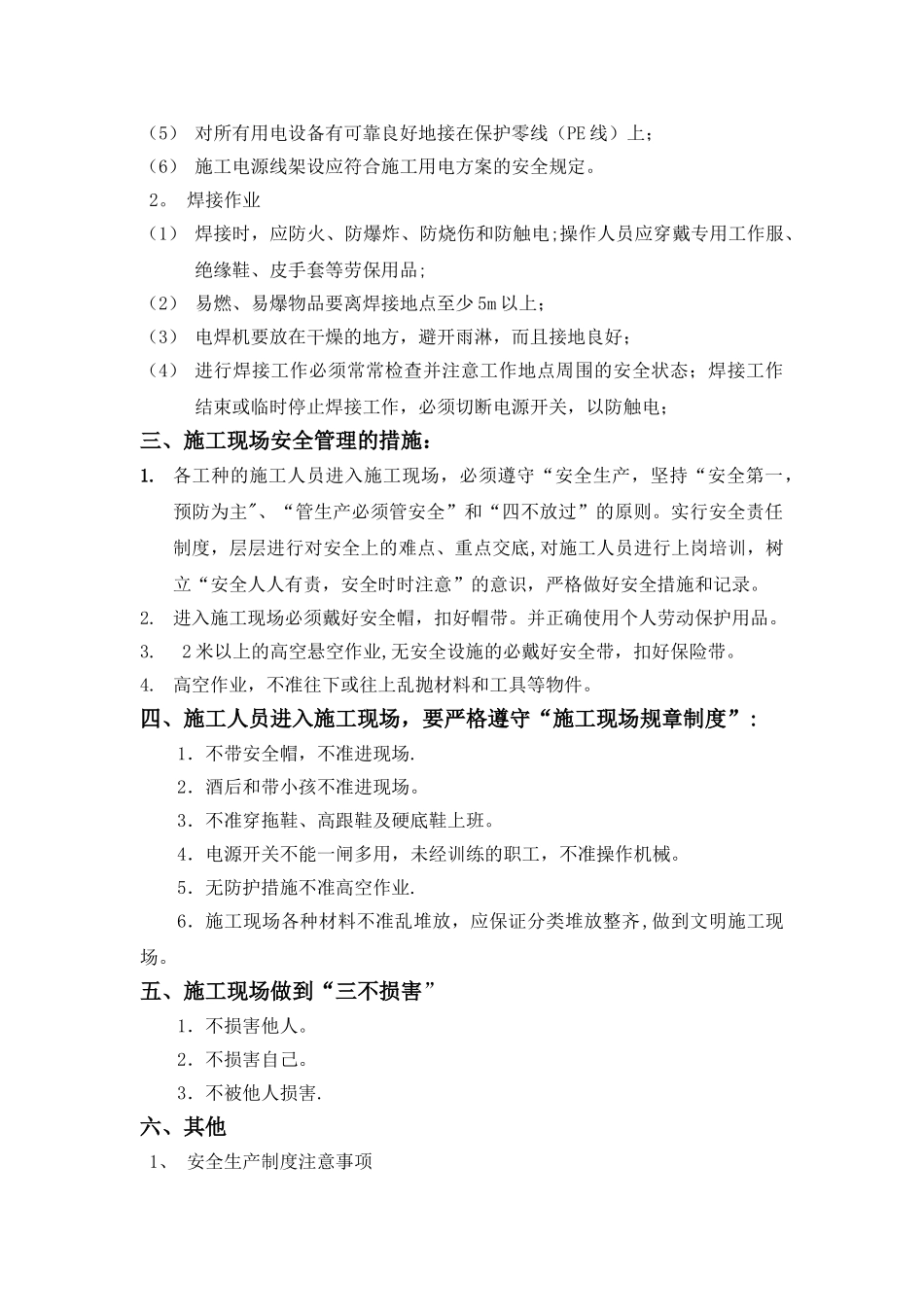

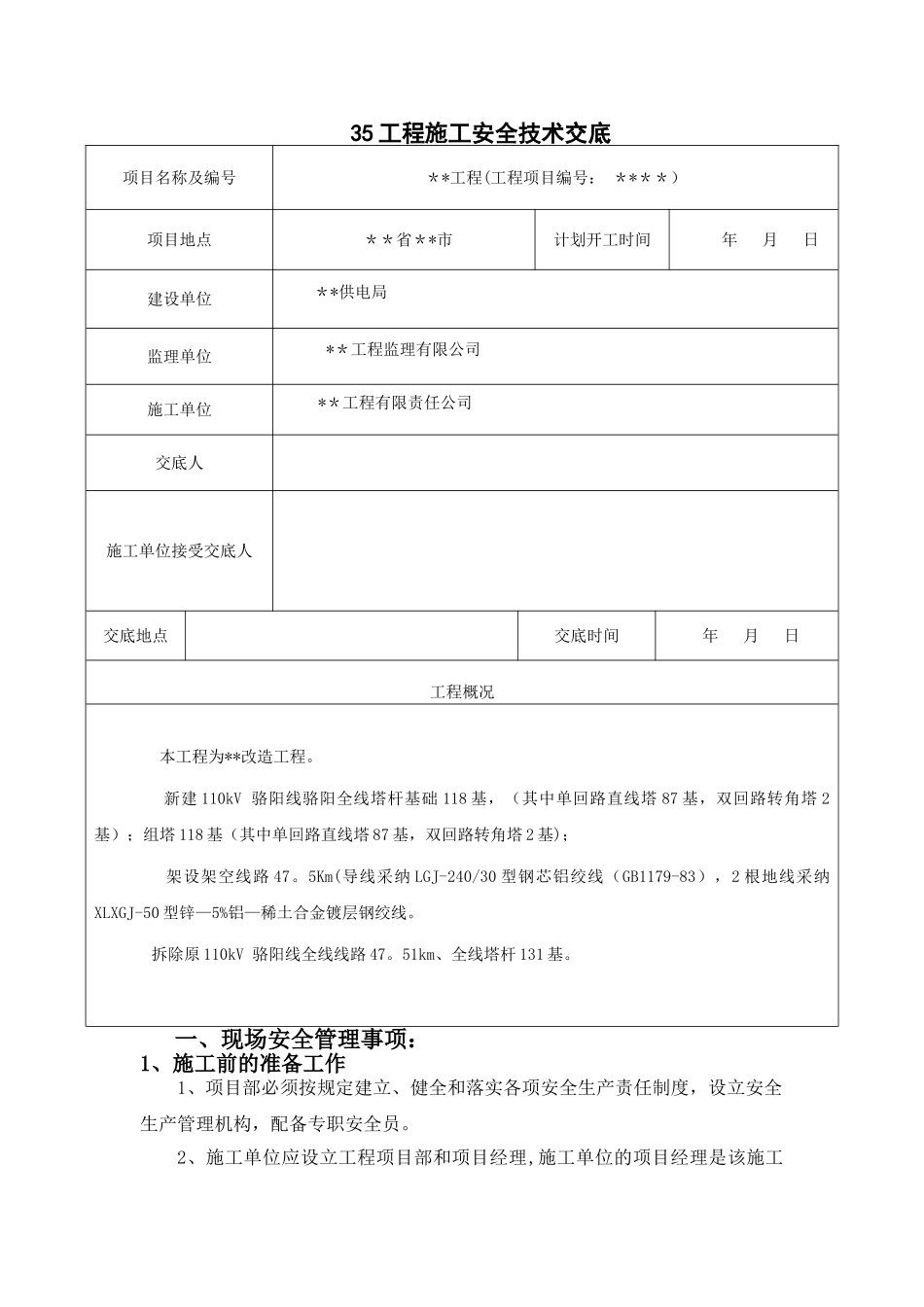

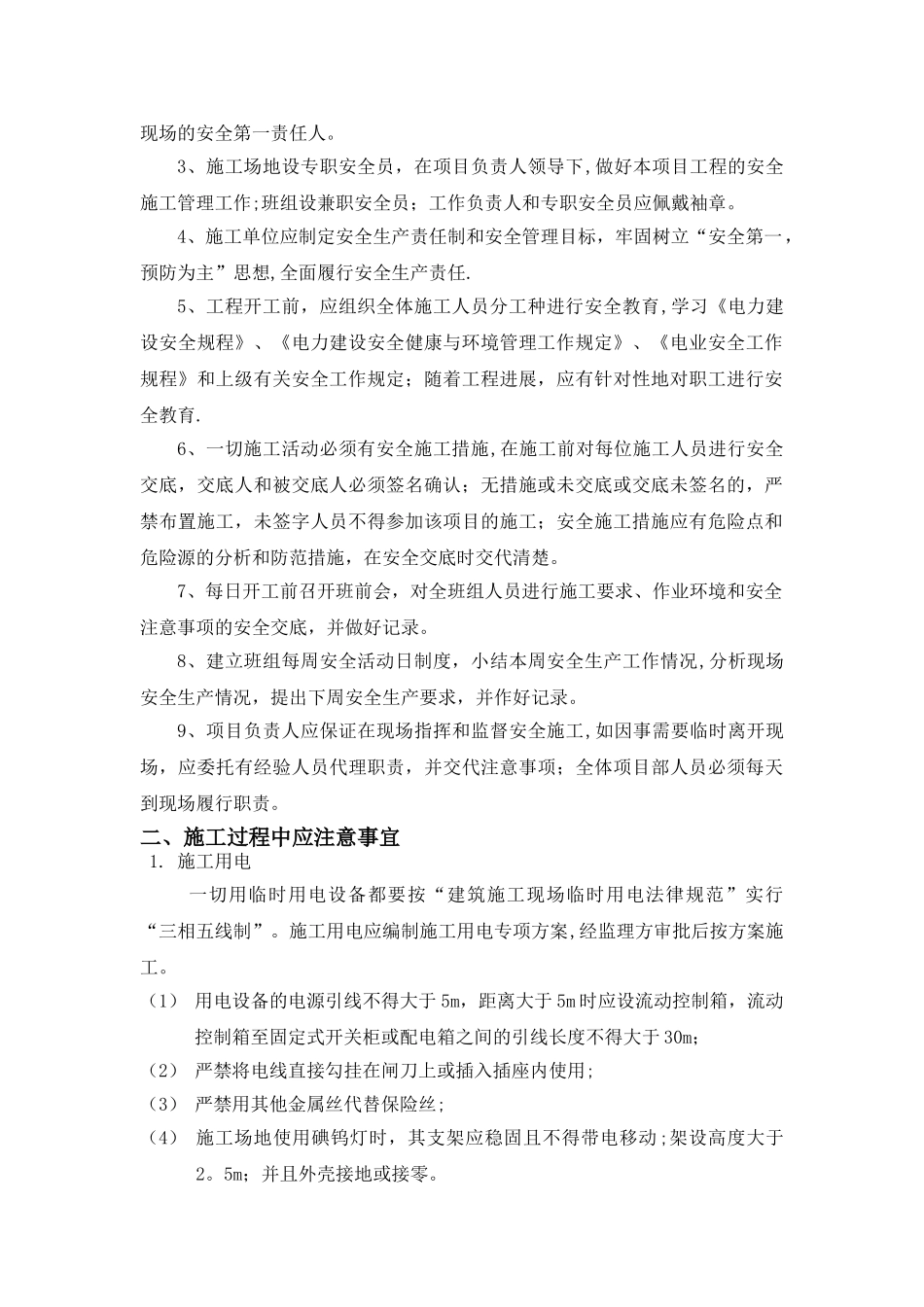

35 工程施工安全技术交底项目名称及编号**工程(工程项目编号: ****)项目地点 **省**市计划开工时间 年 月 日建设单位 **供电局监理单位**工程监理有限公司施工单位**工程有限责任公司交底人施工单位接受交底人交底地点交底时间 年 月 日工程概况 本工程为**改造工程。 新建 110kV 骆阳线骆阳全线塔杆基础 118 基,(其中单回路直线塔 87 基,双回路转角塔 2基);组塔 118 基(其中单回路直线塔 87 基,双回路转角塔 2 基); 架设架空线路 47。5Km(导线采纳 LGJ-240/30 型钢芯铝绞线(GB1179-83),2 根地线采纳XLXGJ-50 型锌—5%铝—稀土合金镀层钢绞线。 拆除原 110kV 骆阳线全线线路 47。51km、全线塔杆 131 基。一、现场安全管理事项:1、施工前的准备工作1、项目部必须按规定建立、健全和落实各项安全生产责任制度,设立安全生产管理机构,配备专职安全员。2、施工单位应设立工程项目部和项目经理,施工单位的项目经理是该施工现场的安全第一责任人。3、施工场地设专职安全员,在项目负责人领导下,做好本项目工程的安全施工管理工作;班组设兼职安全员;工作负责人和专职安全员应佩戴袖章。4、施工单位应制定安全生产责任制和安全管理目标,牢固树立“安全第一,预防为主”思想,全面履行安全生产责任.5、工程开工前,应组织全体施工人员分工种进行安全教育,学习《电力建设安全规程》、《电力建设安全健康与环境管理工作规定》、《电业安全工作规程》和上级有关安全工作规定;随着工程进展,应有针对性地对职工进行安全教育.6、一切施工活动必须有安全施工措施,在施工前对每位施工人员进行安全交底,交底人和被交底人必须签名确认;无措施或未交底或交底未签名的,严禁布置施工,未签字人员不得参加该项目的施工;安全施工措施应有危险点和危险源的分析和防范措施,在安全交底时交代清楚。7、每日开工前召开班前会,对全班组人员进行施工要求、作业环境和安全注意事项的安全交底,并做好记录。8、建立班组每周安全活动日制度,小结本周安全生产工作情况,分析现场安全生产情况,提出下周安全生产要求,并作好记录。9、项目负责人应保证在现场指挥和监督安全施工,如因事需要临时离开现场,应委托有经验人员代理职责,并交代注意事项;全体项目部人员必须每天到现场履行职责。二、施工过程中应注意事宜1. 施工用电一切用临时用电设备都要按“建筑施工现场临时用电法律规范”实行“三相五线制”。...
