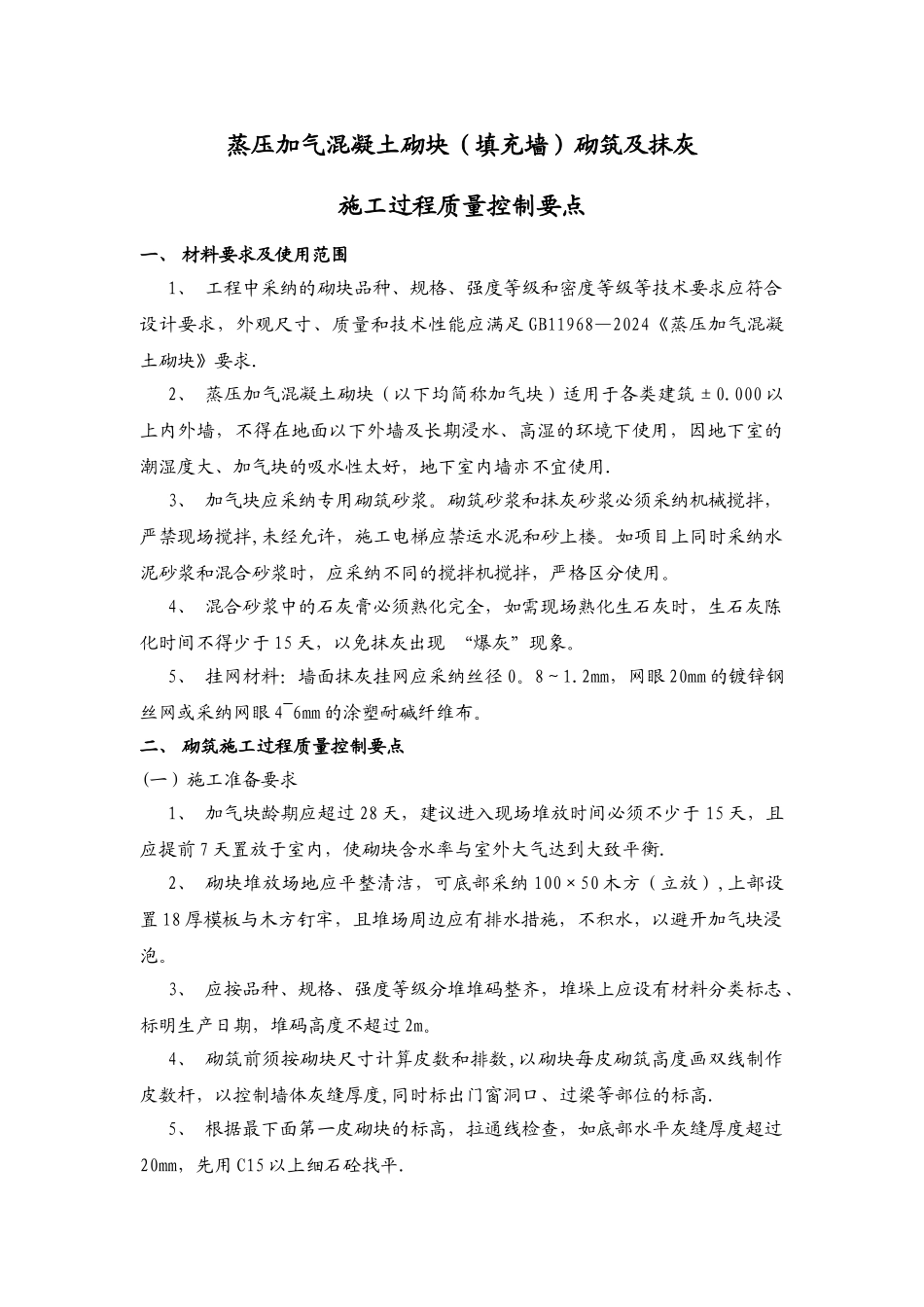

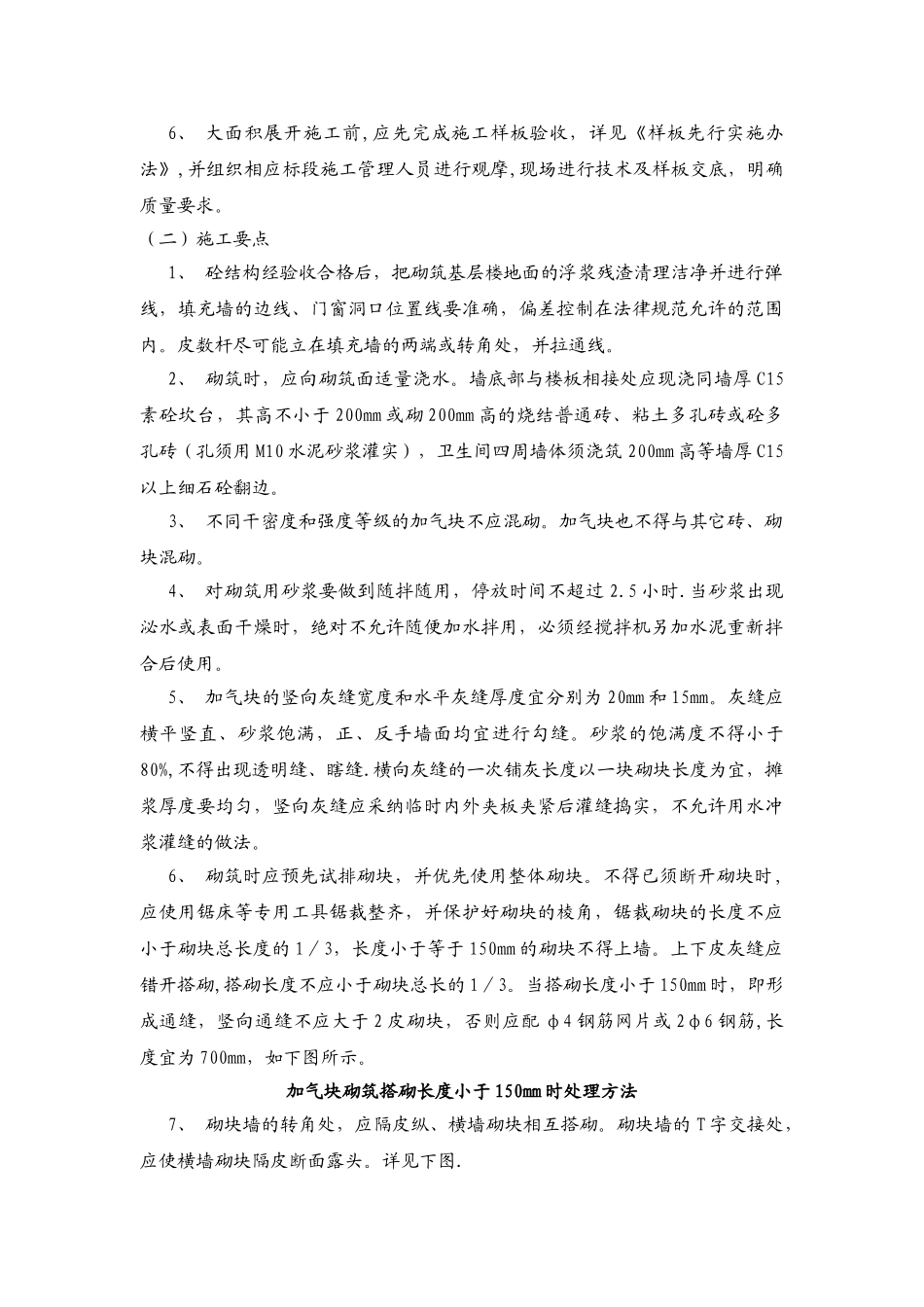

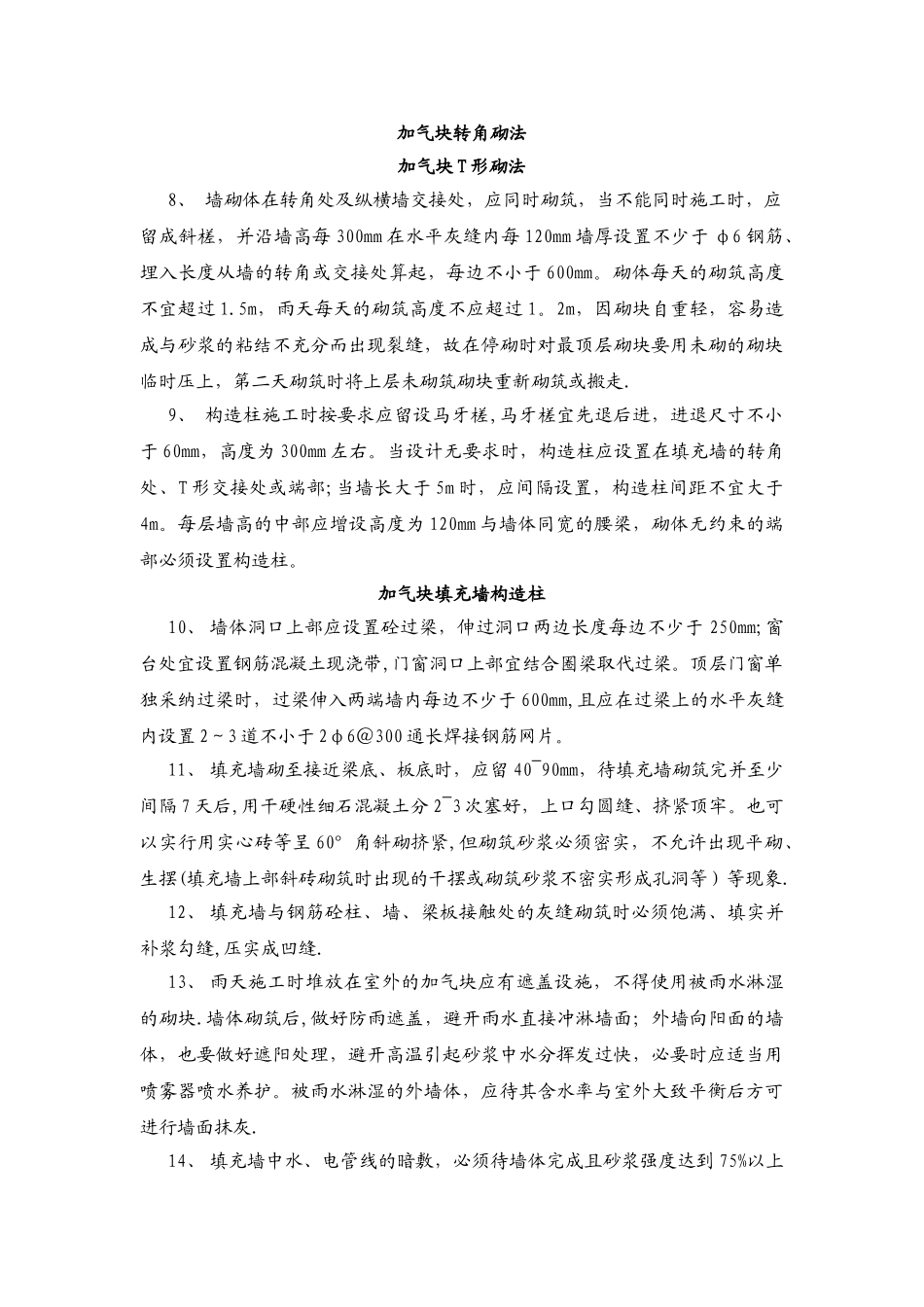

蒸压加气混凝土砌块(填充墙)砌筑及抹灰施工过程质量控制要点一、 材料要求及使用范围1、 工程中采纳的砌块品种、规格、强度等级和密度等级等技术要求应符合设计要求,外观尺寸、质量和技术性能应满足 GB11968—2024《蒸压加气混凝土砌块》要求
2、 蒸压加气混凝土砌块(以下均简称加气块)适用于各类建筑±0
000 以上内外墙,不得在地面以下外墙及长期浸水、高湿的环境下使用,因地下室的潮湿度大、加气块的吸水性太好,地下室内墙亦不宜使用
3、 加气块应采纳专用砌筑砂浆
砌筑砂浆和抹灰砂浆必须采纳机械搅拌,严禁现场搅拌,未经允许,施工电梯应禁运水泥和砂上楼
如项目上同时采纳水泥砂浆和混合砂浆时,应采纳不同的搅拌机搅拌,严格区分使用
4、 混合砂浆中的石灰膏必须熟化完全,如需现场熟化生石灰时,生石灰陈化时间不得少于 15 天,以免抹灰出现 “爆灰”现象
5、 挂网材料:墙面抹灰挂网应采纳丝径 0
2mm,网眼 20mm 的镀锌钢丝网或采纳网眼 4~6mm 的涂塑耐碱纤维布
二、 砌筑施工过程质量控制要点(一)施工准备要求1、 加气块龄期应超过 28 天,建议进入现场堆放时间必须不少于 15 天,且应提前 7 天置放于室内,使砌块含水率与室外大气达到大致平衡
2、 砌块堆放场地应平整清洁,可底部采纳 100×50 木方(立放),上部设置 18 厚模板与木方钉牢,且堆场周边应有排水措施,不积水,以避开加气块浸泡
3、 应按品种、规格、强度等级分堆堆码整齐,堆垛上应设有材料分类标志、标明生产日期,堆码高度不超过 2m
4、 砌筑前须按砌块尺寸计算皮数和排数,以砌块每皮砌筑高度画双线制作皮数杆,以控制墙体灰缝厚度,同时标出门窗洞口、过梁等部位的标高
5、 根据最下面第一皮砌块的标高,拉通线检查,如底部水平灰缝厚度超过20mm,先用 C15 以上细石砼找平
6、 大面积展开施工前,应
