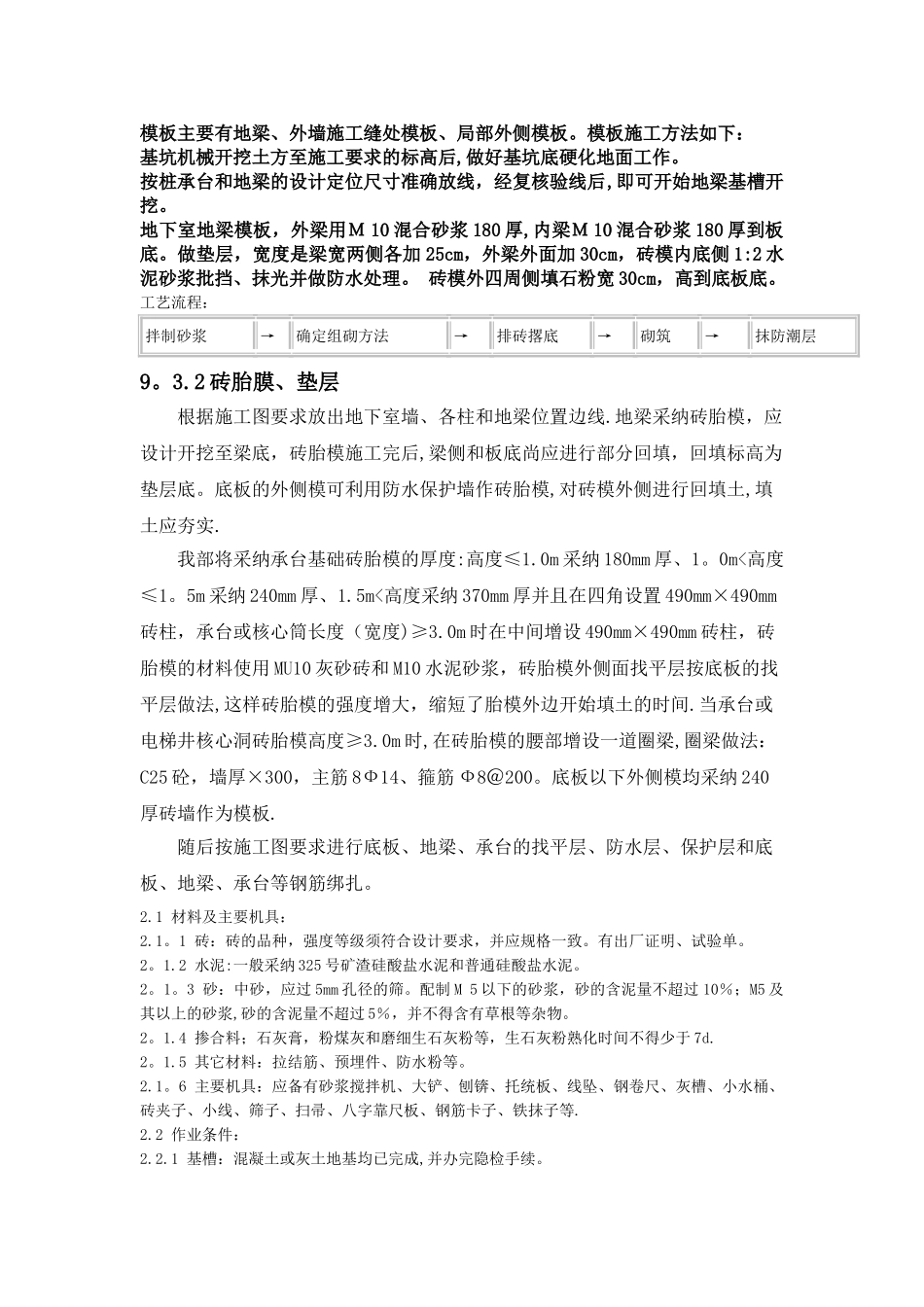

模板主要有地梁、外墙施工缝处模板、局部外侧模板
模板施工方法如下:基坑机械开挖土方至施工要求的标高后,做好基坑底硬化地面工作
按桩承台和地梁的设计定位尺寸准确放线,经复核验线后,即可开始地梁基槽开挖
地下室地梁模板,外梁用M 10 混合砂浆 180 厚,内梁M 10 混合砂浆 180 厚到板底
做垫层,宽度是梁宽两侧各加 25cm,外梁外面加 30cm,砖模内底侧 1:2 水泥砂浆批挡、抹光并做防水处理
砖模外四周侧填石粉宽 30cm,高到底板底

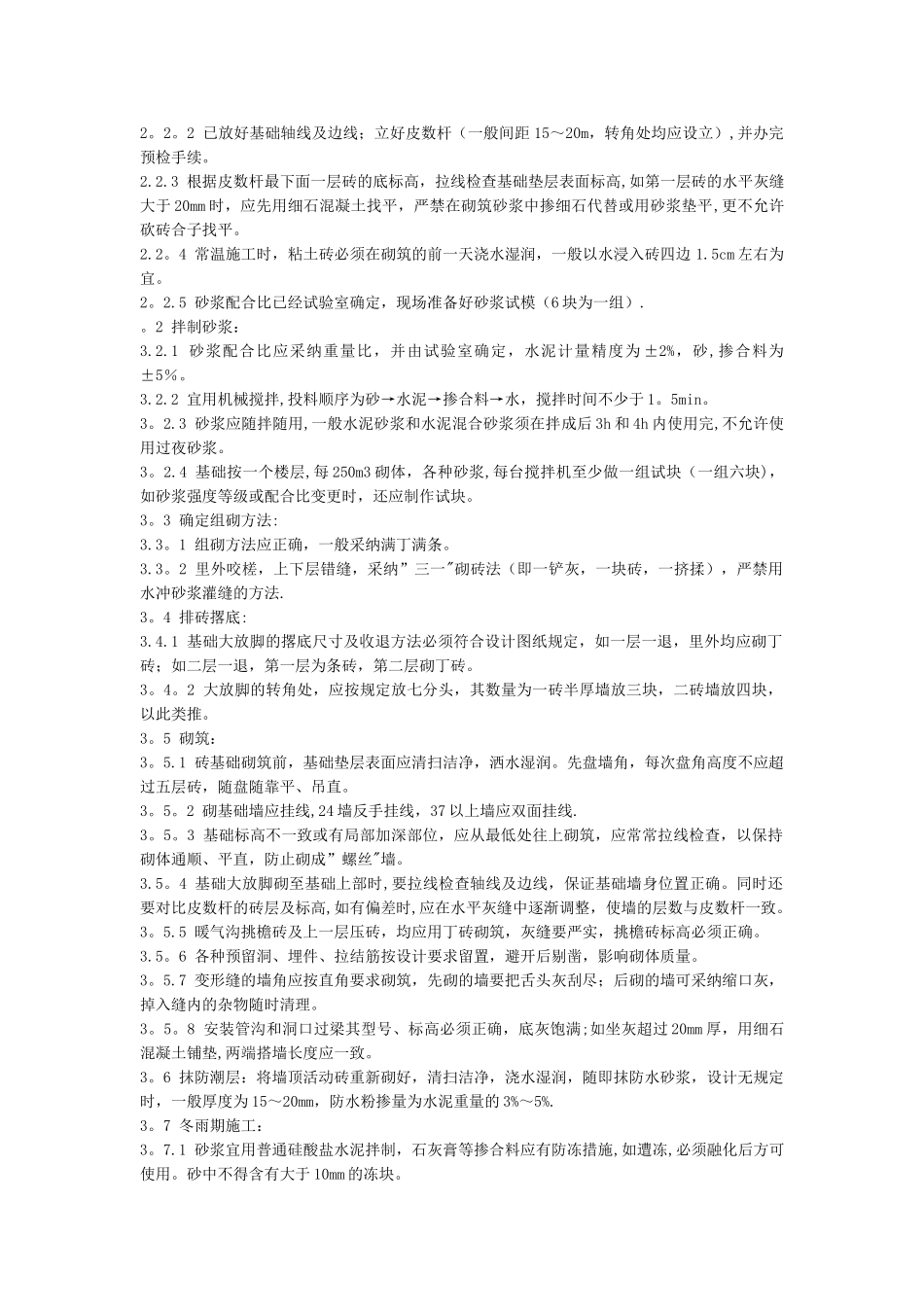

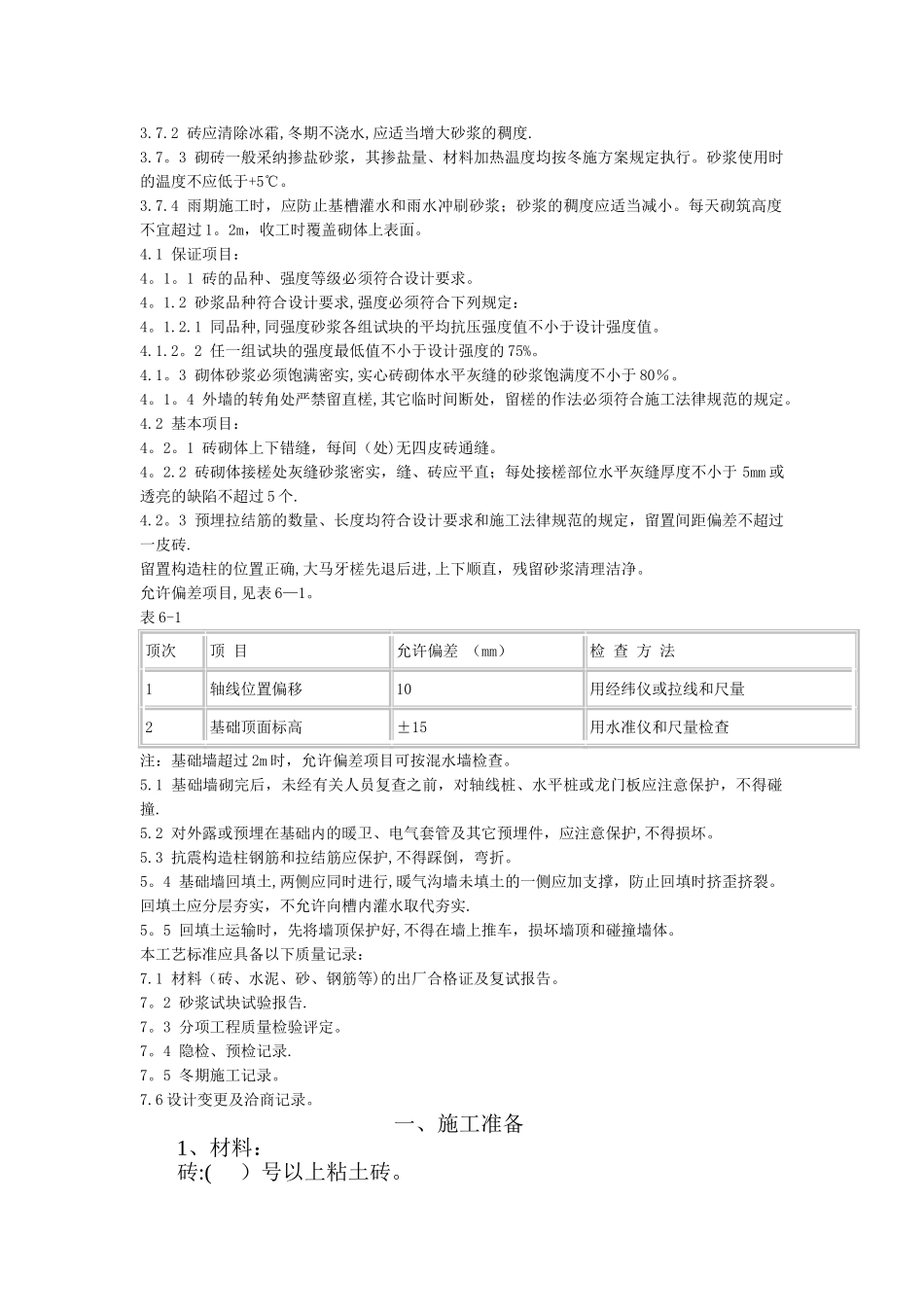

工艺流程:拌制砂浆→确定组砌方法→排砖撂底→砌筑→抹防潮层9
2 砖胎膜、垫层根据施工图要求放出地下室墙、各柱和地梁位置边线
地梁采纳砖胎模,应设计开挖至梁底,砖胎模施工完后,梁侧和板底尚应进行部分回填,回填标高为垫层底
底板的外侧模可利用防水保护墙作砖胎模,对砖模外侧进行回填土,填土应夯实
我部将采纳承台基础砖胎模的厚度:高度≤1
0m 采纳 180mm 厚、1
