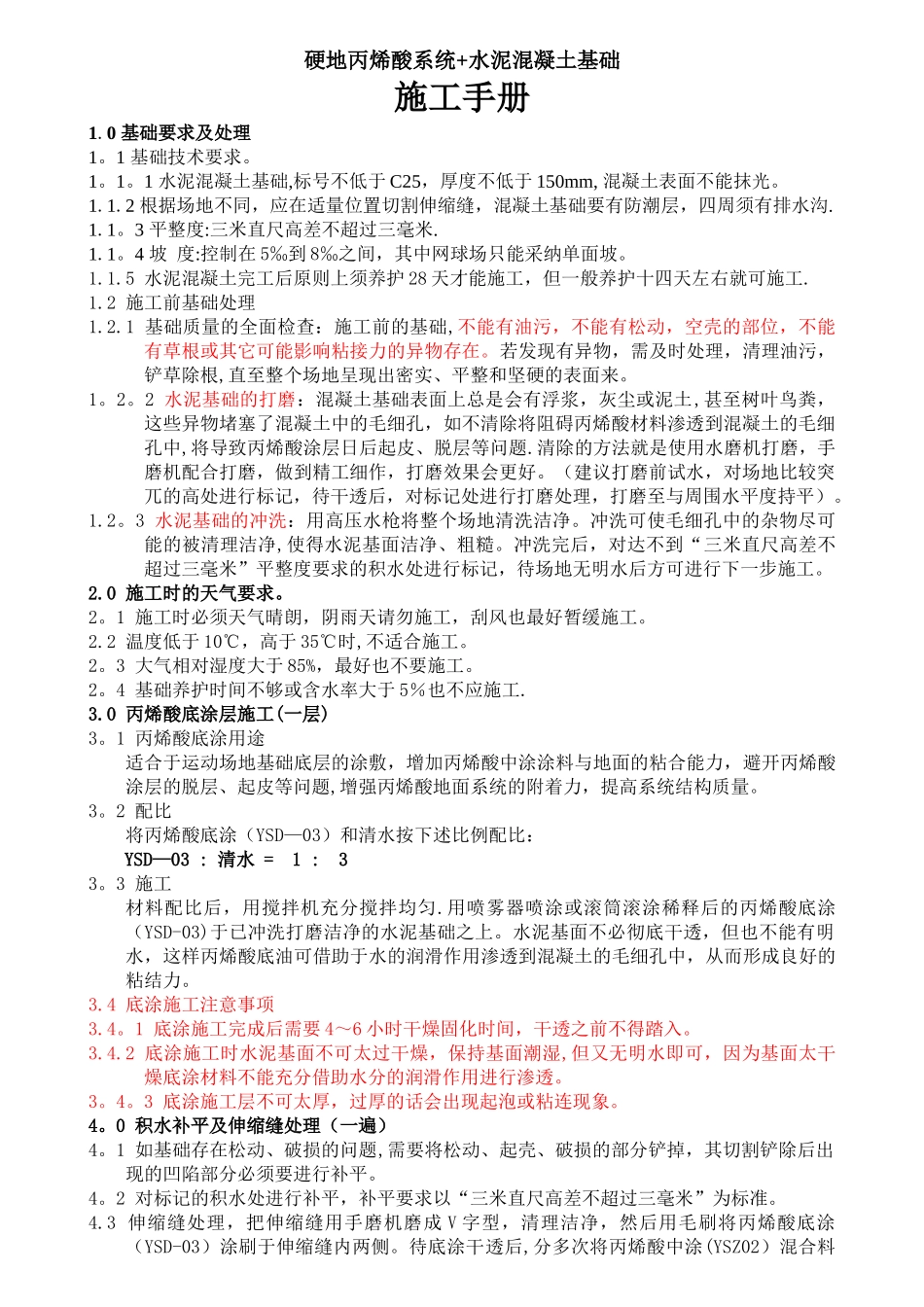

硬地丙烯酸系统+水泥混凝土基础施工手册1
0 基础要求及处理1
1 基础技术要求
1 水泥混凝土基础,标号不低于 C25,厚度不低于 150mm, 混凝土表面不能抹光
2 根据场地不同,应在适量位置切割伸缩缝,混凝土基础要有防潮层,四周须有排水沟
3 平整度:三米直尺高差不超过三毫米
4 坡 度:控制在 5‰到 8‰之间,其中网球场只能采纳单面坡
5 水泥混凝土完工后原则上须养护 28 天才能施工,但一般养护十四天左右就可施工
2 施工前基础处理1
1 基础质量的全面检查:施工前的基础,不能有油污,不能有松动,空壳的部位,不能有草根或其它可能影响粘接力的异物存在
若发现有异物,需及时处理,清理油污,铲草除根,直至整个场地呈现出密实、平整和坚硬的表面来
2 水泥基础的打磨:混凝土基础表面上总是会有浮浆,灰尘或泥土,甚至树叶鸟粪,这些异物堵塞了混凝土中的毛细孔,如不清除将阻碍丙烯酸材料渗透到混凝土的毛细孔中,将导致丙烯酸涂层日后起皮、脱层等问题
清除的方法就是使用水磨机打磨,手磨机配合打磨,做到精工细作,打磨效果会更好
(建议打磨前试水,对场地比较突兀的高处进行标记,待干透后,对标记处进行打磨处理,打磨至与周围水平度持平)
3 水泥基础的冲洗:用高压水枪将整个场地清洗洁净
冲洗可使毛细孔中的杂物尽可能的被清理洁净,使得水泥基面洁净、粗糙
冲洗完后,对达不到“三米直尺高差不超过三毫米”平整度要求的积水处进行标记,待场地无明水后方可进行下一步施工
0 施工时的天气要求
1 施工时必须天气晴朗,阴雨天请勿施工,刮风也最好暂缓施工
2 温度低于 10℃,高于 35℃时,不适合施工
3 大气相对湿度大于 85%,最好也不要施工
4 基础养护时间不够或含水率大于 5%也不应施工

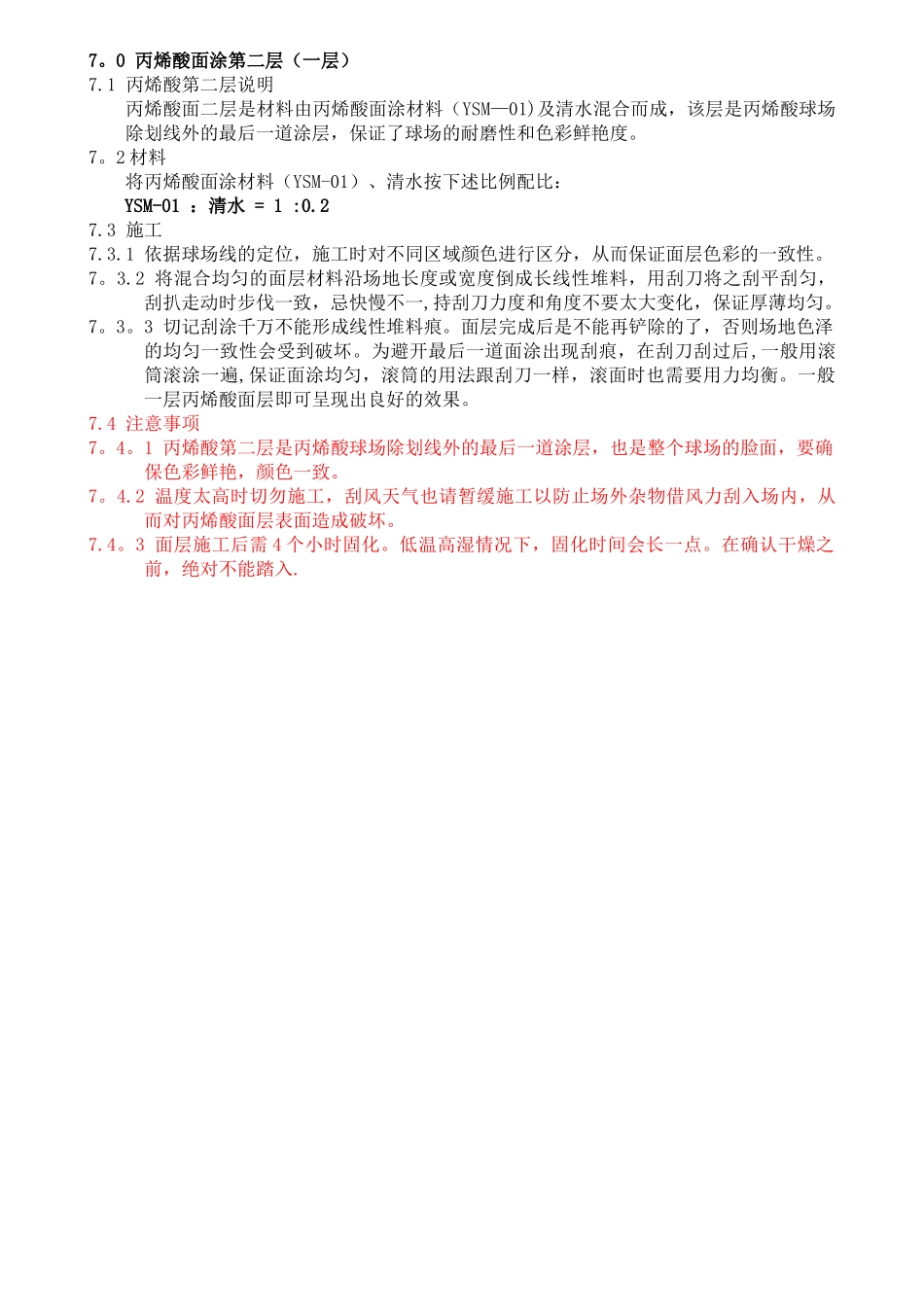

0 丙烯酸底涂层施工(一
