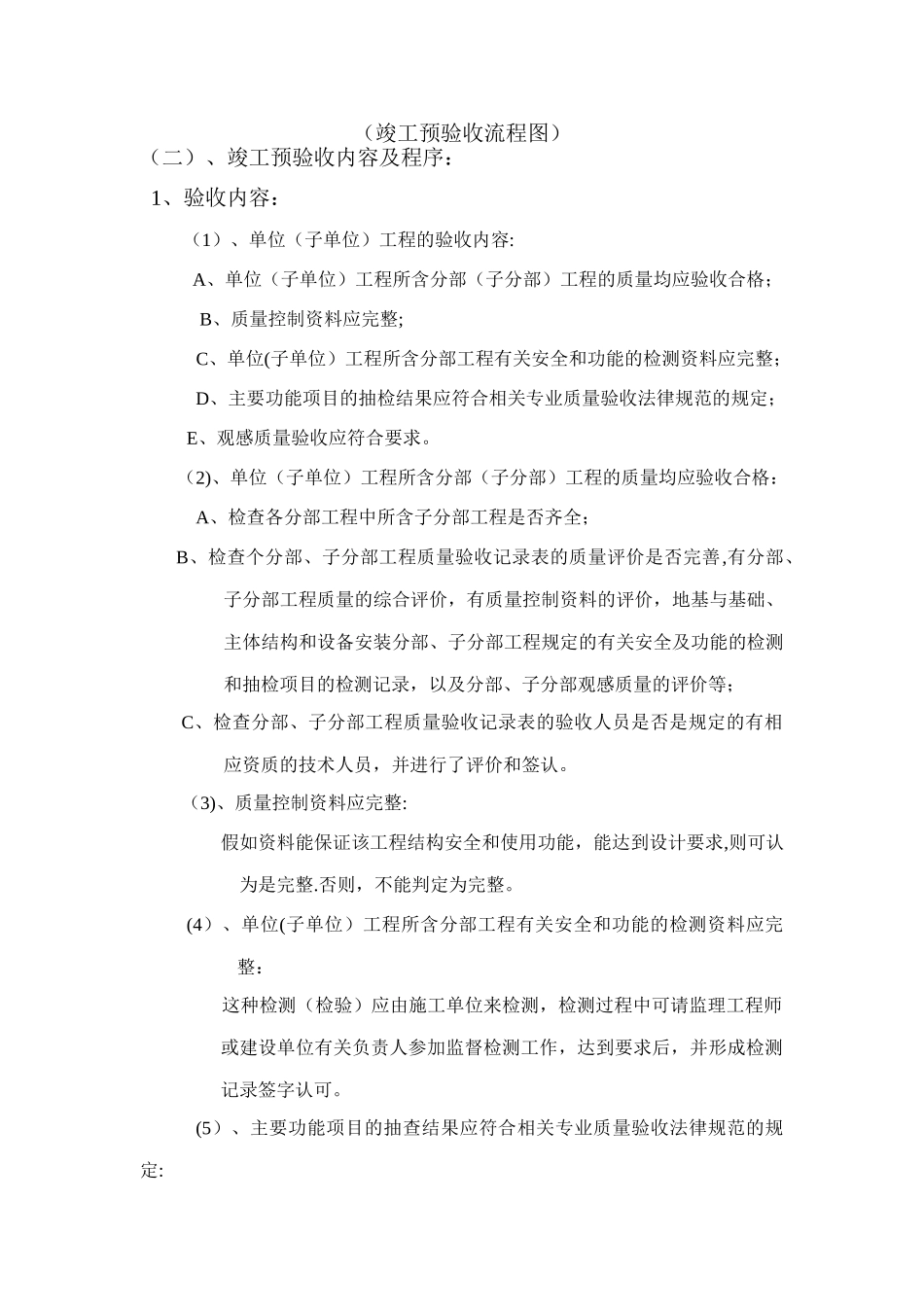

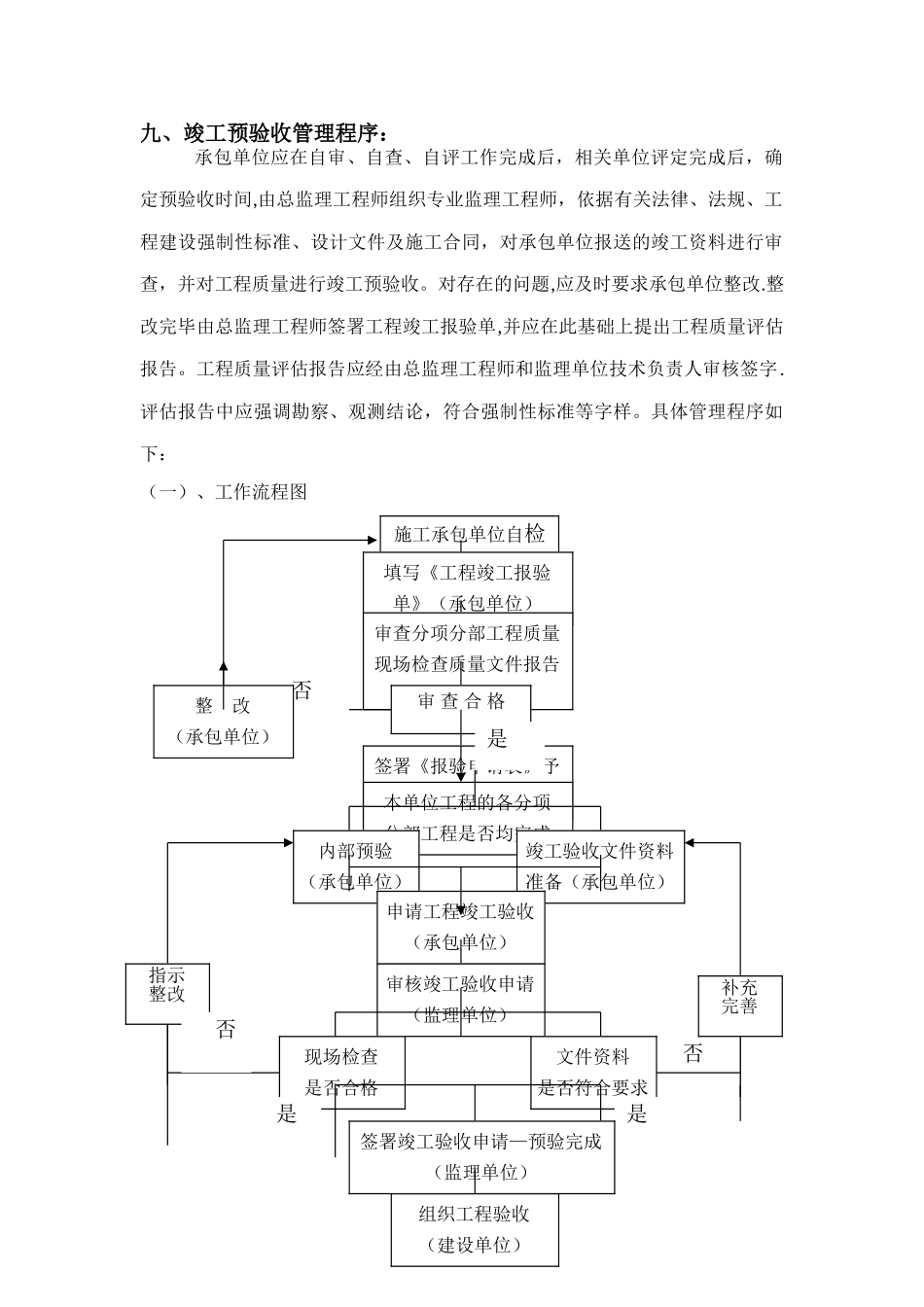

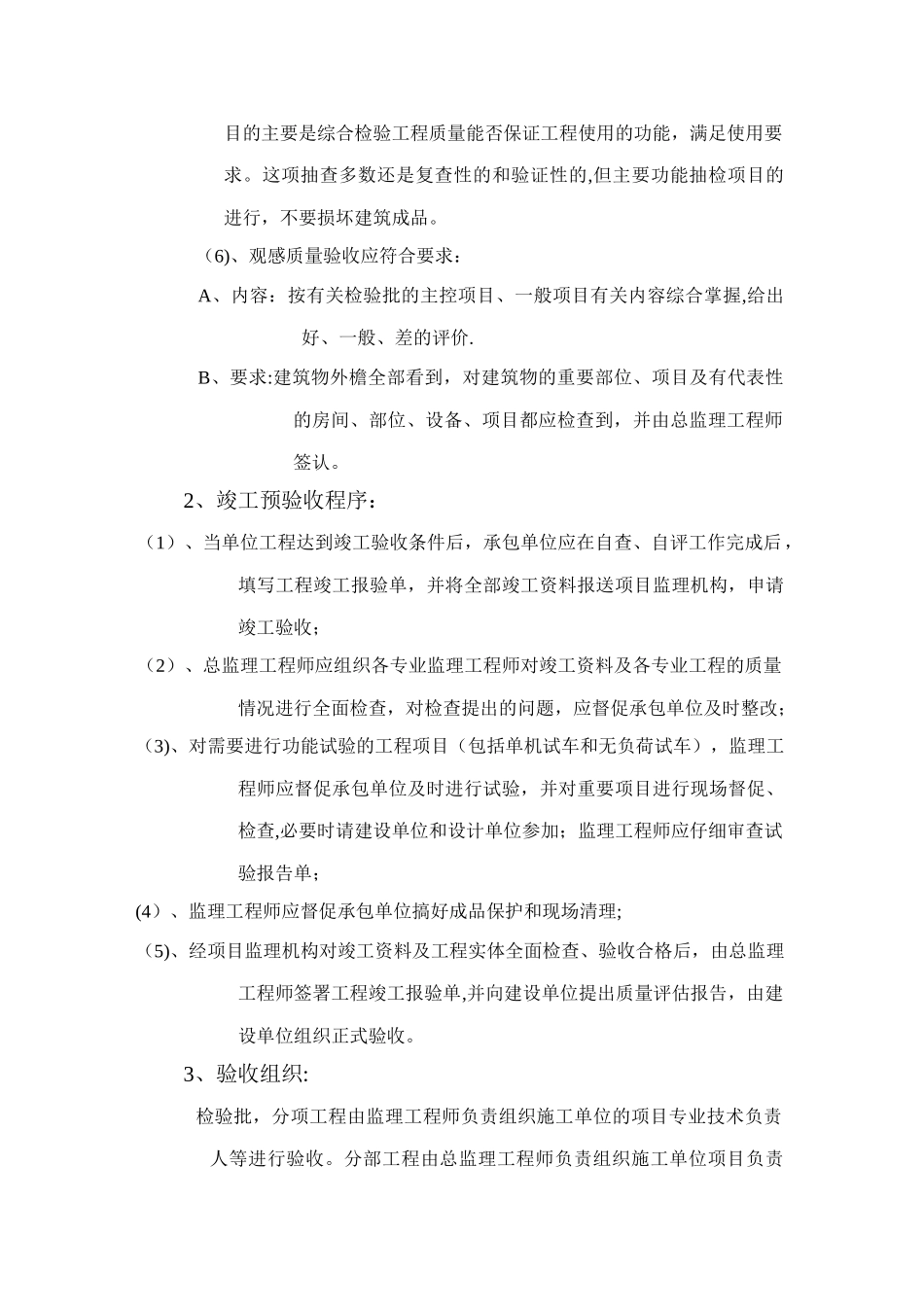

九、竣工预验收管理程序:承包单位应在自审、自查、自评工作完成后,相关单位评定完成后,确定预验收时间,由总监理工程师组织专业监理工程师,依据有关法律、法规、工程建设强制性标准、设计文件及施工合同,对承包单位报送的竣工资料进行审查,并对工程质量进行竣工预验收。对存在的问题,应及时要求承包单位整改.整改完毕由总监理工程师签署工程竣工报验单,并应在此基础上提出工程质量评估报告。工程质量评估报告应经由总监理工程师和监理单位技术负责人审核签字.评估报告中应强调勘察、观测结论,符合强制性标准等字样。具体管理程序如下:(一)、工作流程图施工承包单位自检填写《工程竣工报验单》(承包单位)审查分项分部工程质量现场检查质量文件报告(监理单位)审 查 合 格签署《报验申请表》予以初确认验收(监理单位)是否整 改(承包单位)本单位工程的各分项分部工程是否均完成内部预验(承包单位)竣工验收文件资料准备(承包单位)申请工程竣工验收(承包单位)审核竣工验收申请(监理单位)现场检查是否合格文件资料是否符合要求指示整改否否补充完善是是签署竣工验收申请—预验完成(监理单位)组织工程验收(建设单位)(竣工预验收流程图)(二)、竣工预验收内容及程序: 1、验收内容:(1)、单位(子单位)工程的验收内容: A、单位(子单位)工程所含分部(子分部)工程的质量均应验收合格;B、质量控制资料应完整;C、单位(子单位)工程所含分部工程有关安全和功能的检测资料应完整;D、主要功能项目的抽检结果应符合相关专业质量验收法律规范的规定; E、观感质量验收应符合要求。(2)、单位(子单位)工程所含分部(子分部)工程的质量均应验收合格:A、检查各分部工程中所含子分部工程是否齐全; B、检查个分部、子分部工程质量验收记录表的质量评价是否完善,有分部、子分部工程质量的综合评价,有质量控制资料的评价,地基与基础、主体结构和设备安装分部、子分部工程规定的有关安全及功能的检测和抽检项目的检测记录,以及分部、子分部观感质量的评价等; C、检查分部、子分部工程质量验收记录表的验收人员是否是规定的有相应资质的技术人员,并进行了评价和签认。(3)、质量控制资料应完整: 假如资料能保证该工程结构安全和使用功能,能达到设计要求,则可认为是完整.否则,不能判定为完整。(4)、单位(子单位)工程所含分部工程有关安全和功能的检测资料应完整: 这种检测(检验)应由施工单位来检测,检测...
