新拓商务写字楼及附属用房粉喷桩工程专项施工方案编制人:审批人:湖北中梅建设工程有限公司2 0 2 4 年 7 月 1 0 日目 录一、工程概况二、施工条件三、施工部署四、施工准备五、粉喷桩施工方案六、粉喷桩施工要点七、粉喷桩常见问题及处理方法八、质量保证措施九、安全文明保证措施新拓商务写字楼及附属用房粉喷桩工程专项施工方案一、工程概况(一)总体概况:1、工程名称:新拓商务写字楼及附属用房2、工程地点:小池镇吴楚大道3、建设单位:湖北新拓置业有限公司4、设计单位:湖北省城建设计院有限公司5、勘察单位:赣北地质勘察院6、监理单位:黄梅县建设工程监理有限公司7、设计概况:本工程基础采纳粉喷桩基础形式

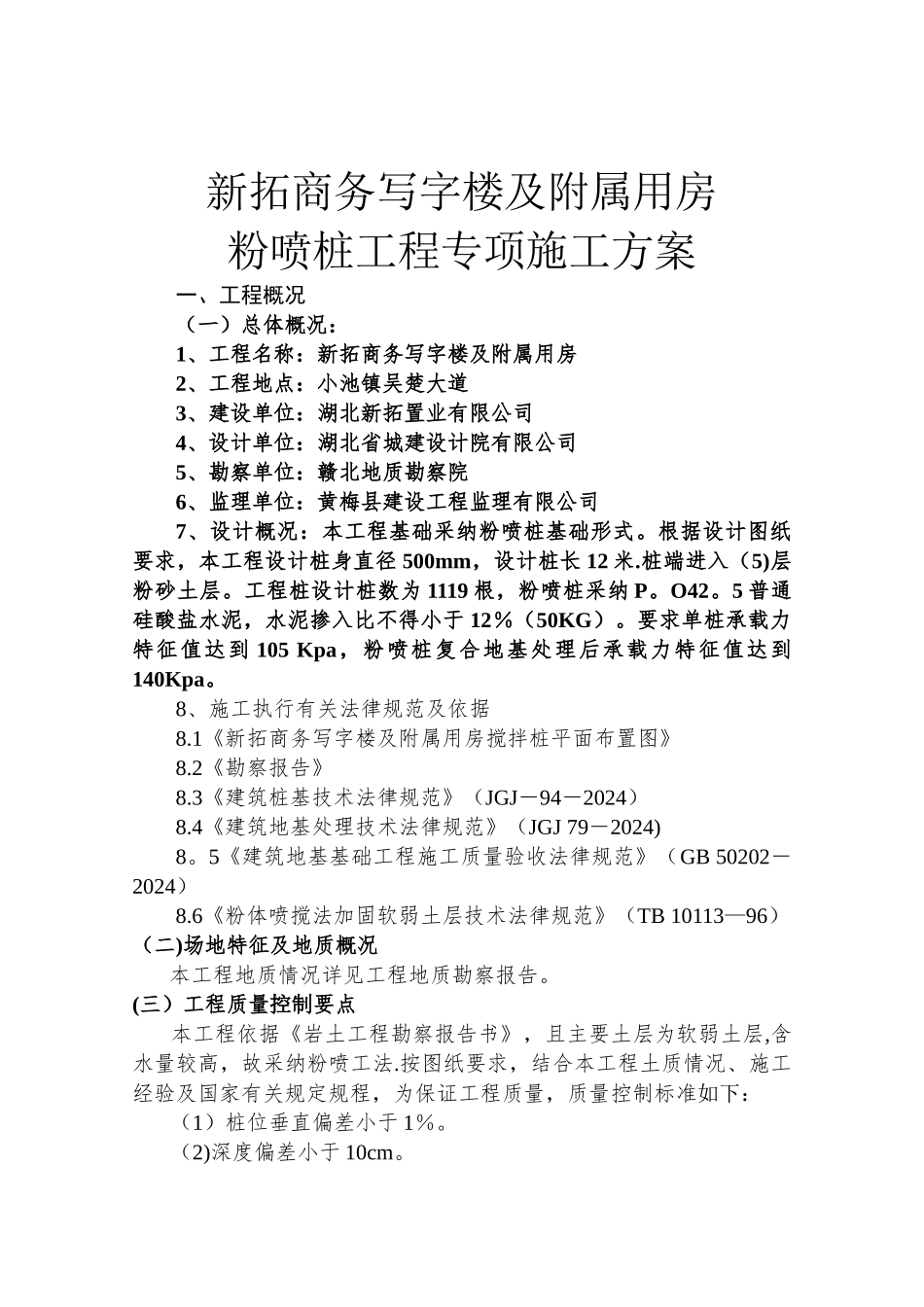

根据设计图纸要求,本工程设计桩身直径 500mm,设计桩长 12 米
桩端进入(5)层粉砂土层
工程桩设计桩数为 1119 根,粉喷桩采纳 P
5 普通硅酸盐水泥,水泥掺入比不得小于 12%(50KG)
要求单桩承载力特征值达到 105 Kpa,粉喷桩复合地基处理后承载力特征值达到140Kpa
8、施工执行有关法律规范及依据8
1《新拓商务写字楼及附属用房搅拌桩平面布置图》8
2《勘察报告》8
3《建筑桩基技术法律规范》(JGJ-94-2024)8
4《建筑地基处理技术法律规范》(JGJ 79-2024)8
5《建筑地基基础工程施工质量验收法律规范》(GB 50202-2024)8
6《粉体喷搅法加固软弱土层技术法律规范》(TB 10113—96)(二)场地特征及地质概况本工程地质情况详见工程地质勘察报告
(三)工程质量控制要点本工程依据《岩土工程勘察报告书》,且主要土层为软弱土层,含水量较高,故采纳粉喷工法
按图纸要求,结合本工程土质情况、施工经验及国家有关规定规程,为保证工程质量,质量控制标准如下:(1)桩位垂直偏差小于 1%
(2)深度偏差小于 10cm
(3)桩位偏差
