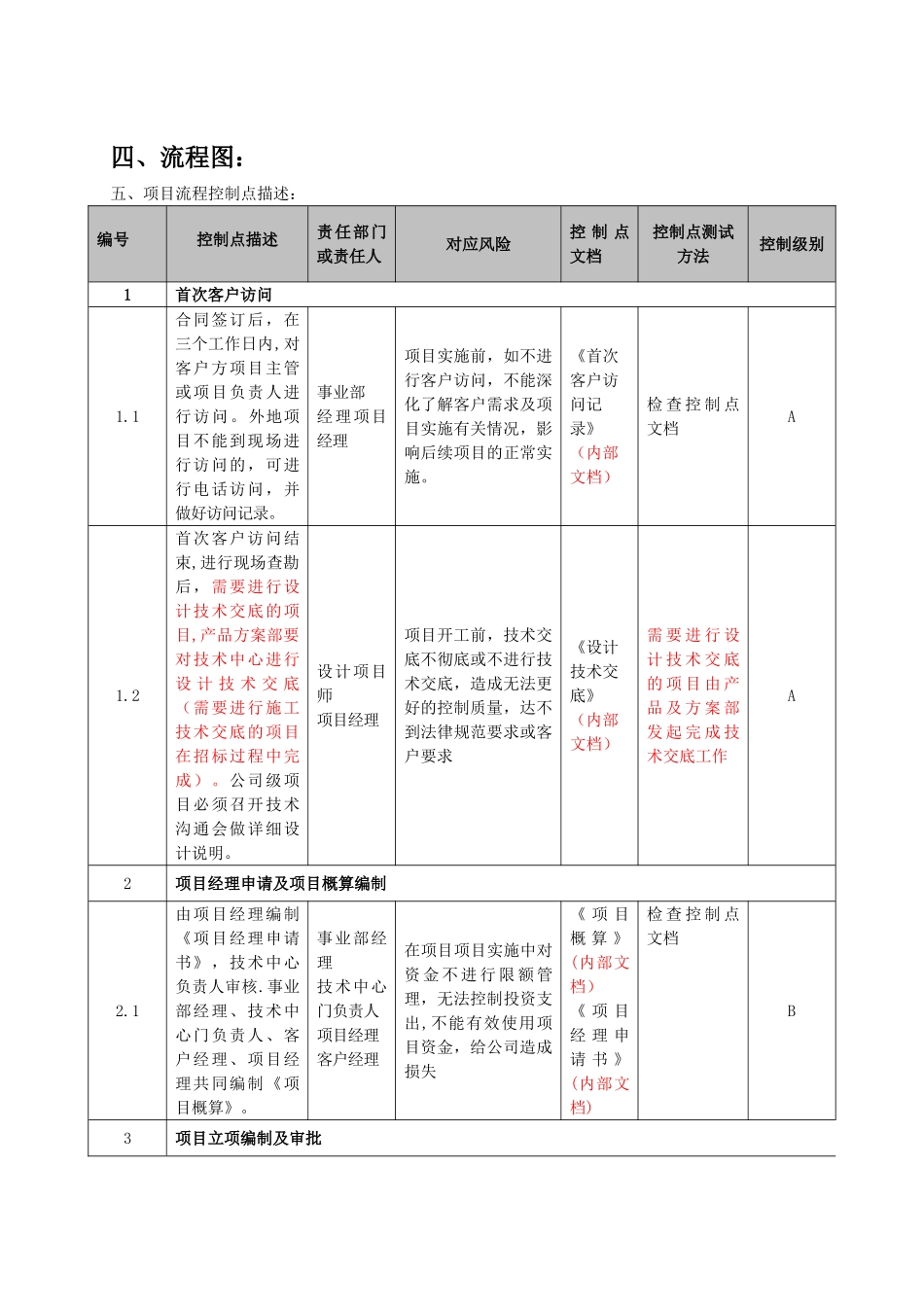

系统集成内控流程一、业务流程范围:适用于本公司对外的项目实施类项目2、所涉及的部门范围:先特网络公司二。 控制目标:(一)确保项目如期完工;(二)避开施工过程中的安全事故、质量事故;(三)项目完工后,及时与建设方办理竣工结算手续;(四)确保项目资料准确、完整.三、风险识别:(一)未遵守合同条款要求,未遵循有关法律法规,导致合同索赔、项目停滞或政府处罚;(二)项目不能如期完工或者不能根据建设方要求完工;(三)施工中可能发生的安全事故、质量事故的风险;(四)项目完工后,未及时与建设方办理竣工结算、移交手续;(五)项目资料不完整,可能造成项目管理过程可追溯性降低;(六)其他不符合有关财务准则的处理。四、流程图:五、项目流程控制点描述:编号控制点描述责任部门或责任人对应风险控 制 点文档控制点测试方法控制级别1首次客户访问1.1合同签订后,在三个工作日内,对客户方项目主管或项目负责人进行访问。外地项目不能到现场进行访问的,可进行电话访问,并做好访问记录。事业部经理项目经理项目实施前,如不进行客户访问,不能深化了解客户需求及项目实施有关情况,影响后续项目的正常实施。《首次客户访问记录》(内部文档)检 查 控 制 点文档A1.2首次客户访问结束,进行现场查勘后,需要进行设计技术交底的项目,产品方案部要对技术中心进行设 计 技 术 交 底(需要进行施工技术交底的项目在招标过程中完成)。公司级项目必须召开技术沟通会做详细设计说明。设计项目师项目经理项目开工前,技术交底不彻底或不进行技术交底,造成无法更好的控制质量,达不到法律规范要求或客户要求《设计技术交底》(内部文档)需 要 进 行 设计 技 术 交 底的 项 目 由 产品 及 方 案 部发 起 完 成 技术交底工作 A2项目经理申请及项目概算编制2.1由项目经理编制《项目经理申请书》,技术中心负责人审核.事业部经理、技术中心门负责人、客户经理、项目经理共同编制《项目概算》。事业部经理 技术中心门负责人项目经理客户经理在项目项目实施中对资 金 不 进 行 限 额 管理,无法控制投资支出,不能有效使用项目资金,给公司造成损失《 项 目概 算 》(内部文档)《 项 目经 理 申请 书 》(内部文档)检 查 控 制 点文档B3项目立项编制及审批编号控制点描述责任部门或责任人对应风险控 制 点文档控制点测试方法控制级别3.13。1.1 项目秘书发起《项目经理申请书》及《项目概《...
