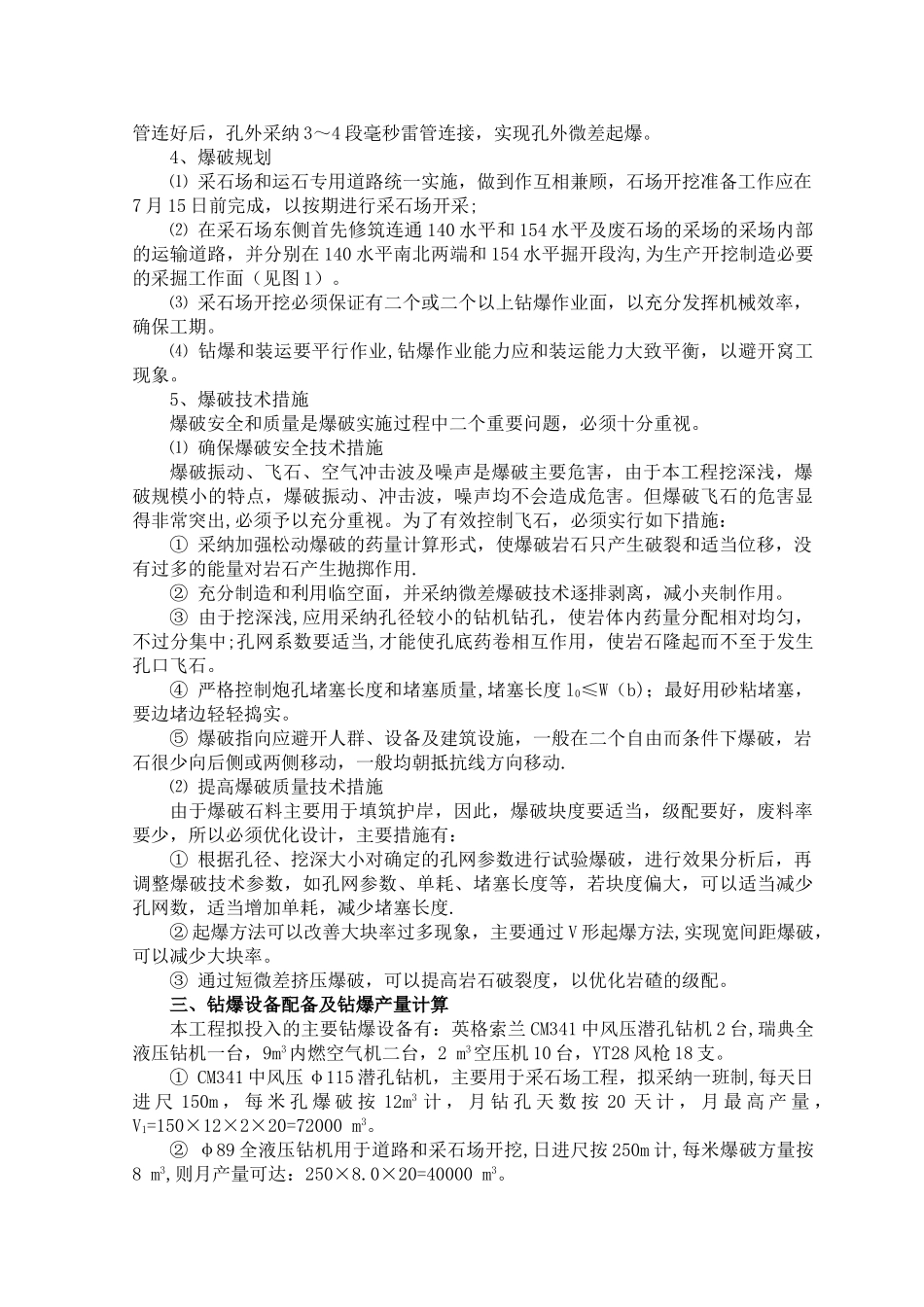

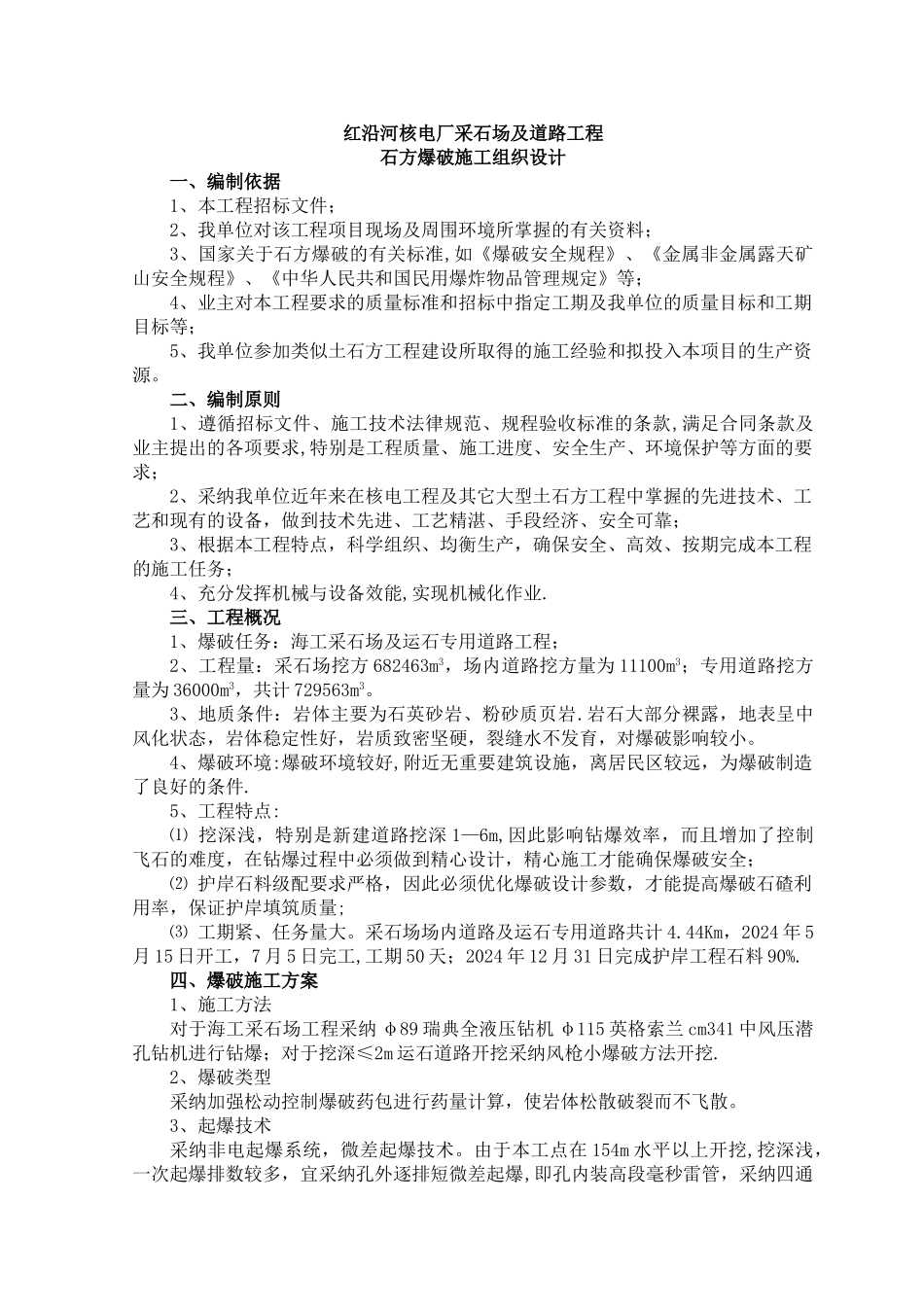

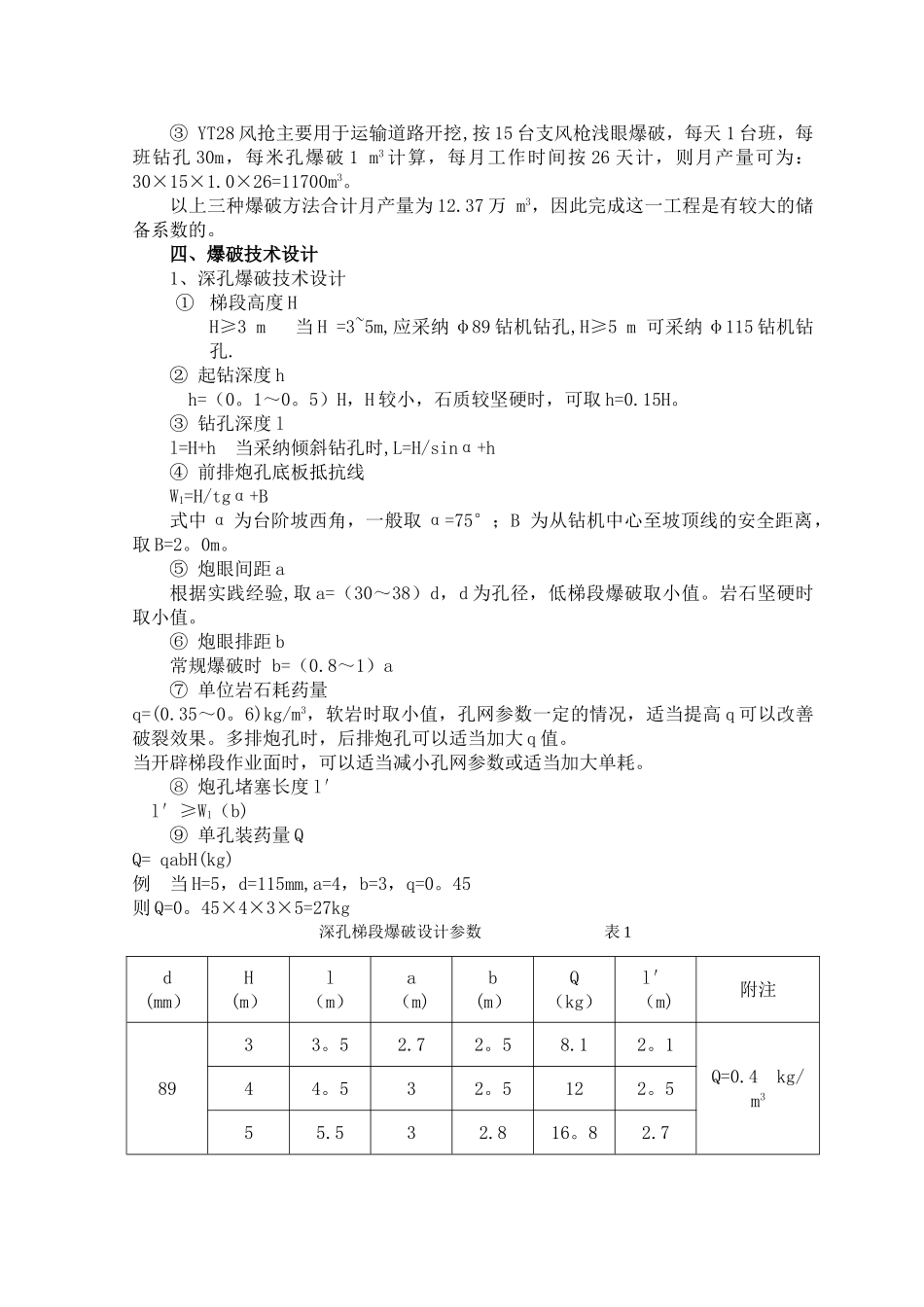

红沿河核电厂采石场及道路工程石方爆破施工组织设计一、编制依据1、本工程招标文件;2、我单位对该工程项目现场及周围环境所掌握的有关资料;3、国家关于石方爆破的有关标准,如《爆破安全规程》、《金属非金属露天矿山安全规程》、《中华人民共和国民用爆炸物品管理规定》等;4、业主对本工程要求的质量标准和招标中指定工期及我单位的质量目标和工期目标等;5、我单位参加类似土石方工程建设所取得的施工经验和拟投入本项目的生产资源。二、编制原则1、遵循招标文件、施工技术法律规范、规程验收标准的条款,满足合同条款及业主提出的各项要求,特别是工程质量、施工进度、安全生产、环境保护等方面的要求;2、采纳我单位近年来在核电工程及其它大型土石方工程中掌握的先进技术、工艺和现有的设备,做到技术先进、工艺精湛、手段经济、安全可靠;3、根据本工程特点,科学组织、均衡生产,确保安全、高效、按期完成本工程的施工任务;4、充分发挥机械与设备效能,实现机械化作业.三、工程概况1、爆破任务:海工采石场及运石专用道路工程;2、工程量:采石场挖方 682463m3,场内道路挖方量为 11100m3;专用道路挖方量为 36000m3,共计 729563m3。3、地质条件:岩体主要为石英砂岩、粉砂质页岩.岩石大部分裸露,地表呈中风化状态,岩体稳定性好,岩质致密坚硬,裂缝水不发育,对爆破影响较小。4、爆破环境:爆破环境较好,附近无重要建筑设施,离居民区较远,为爆破制造了良好的条件.5、工程特点:⑴ 挖深浅,特别是新建道路挖深 1—6m,因此影响钻爆效率,而且增加了控制飞石的难度,在钻爆过程中必须做到精心设计,精心施工才能确保爆破安全;⑵ 护岸石料级配要求严格,因此必须优化爆破设计参数,才能提高爆破石碴利用率,保证护岸填筑质量;⑶ 工期紧、任务量大。采石场场内道路及运石专用道路共计 4.44Km,2024 年 5月 15 日开工,7 月 5 日完工,工期 50 天;2024 年 12 月 31 日完成护岸工程石料 90%.四、爆破施工方案1、施工方法对于海工采石场工程采纳 φ89 瑞典全液压钻机 φ115 英格索兰 cm341 中风压潜孔钻机进行钻爆;对于挖深≤2m 运石道路开挖采纳风枪小爆破方法开挖.2、爆破类型采纳加强松动控制爆破药包进行药量计算,使岩体松散破裂而不飞散。3、起爆技术采纳非电起爆系统,微差起爆技术。由于本工点在 154m 水平以上开挖,挖深浅,一次起爆排数较多,宜采纳孔外逐排短微差起爆,即孔内装高段毫秒雷管,采纳...
