给水管道压槽方案3

给水管道压槽方案3_第1页
1/1

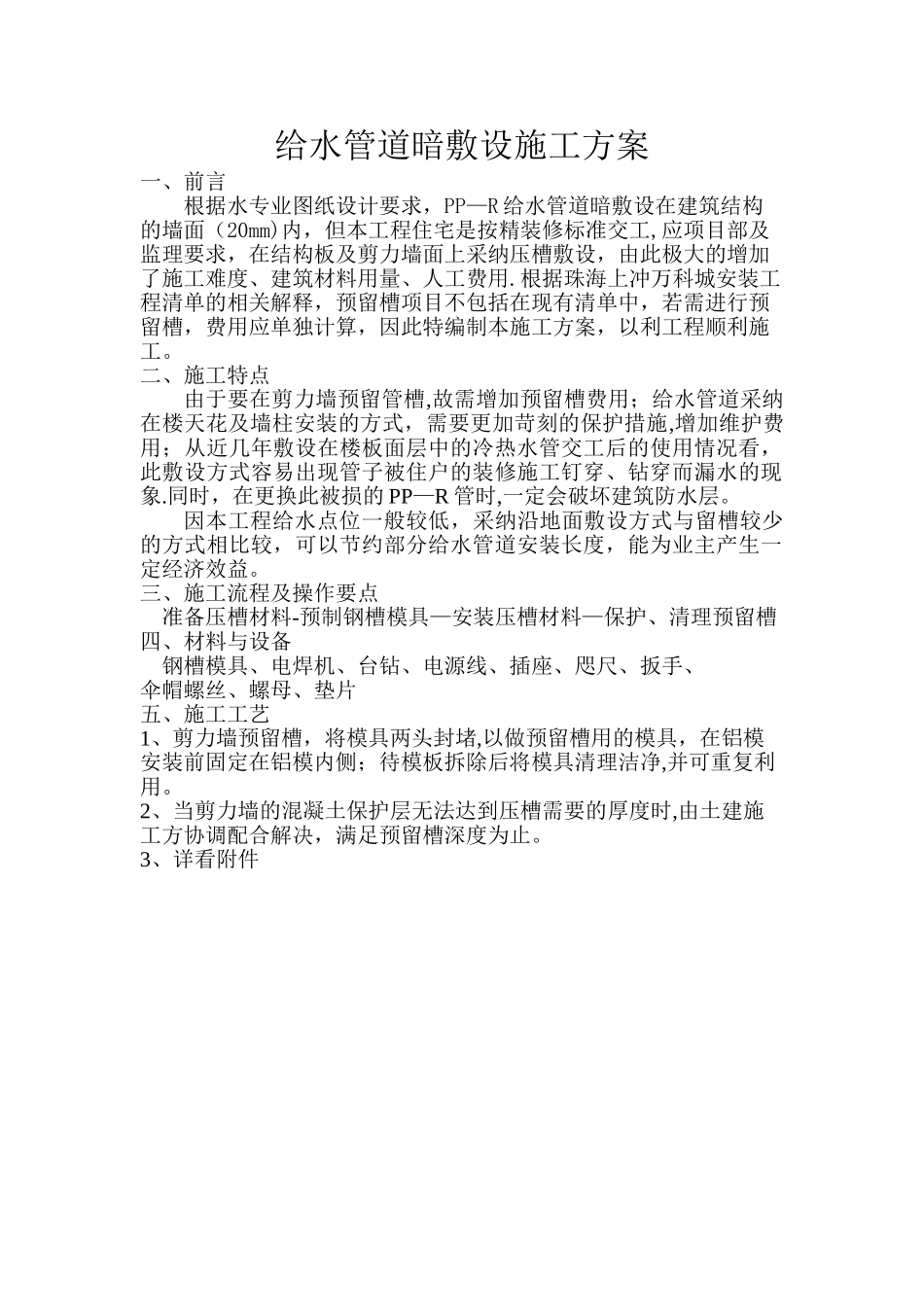

给水管道暗敷设施工方案一、前言根据水专业图纸设计要求,PP—R 给水管道暗敷设在建筑结构的墙面(20mm)内,但本工程住宅是按精装修标准交工,应项目部及监理要求,在结构板及剪力墙面上采纳压槽敷设,由此极大的增加了施工难度、建筑材料用量、人工费用.根据珠海上冲万科城安装工程清单的相关解释,预留槽项目不包括在现有清单中,若需进行预留槽,费用应单独计算,因此特编制本施工方案,以利工程顺利施工。二、施工特点由于要在剪力墙预留管槽,故需增加预留槽费用;给水管道采纳在楼天花及墙柱安装的方式,需要更加苛刻的保护措施,增加维护费用;从近几年敷设在楼板面层中的冷热水管交工后的使用情况看,此敷设方式容易出现管子被住户的装修施工钉穿、钻穿而漏水的现象.同时,在更换此被损的 PP—R 管时,一定会破坏建筑防水层。因本工程给水点位一般较低,采纳沿地面敷设方式与留槽较少的方式相比较,可以节约部分给水管道安装长度,能为业主产生一定经济效益。三、施工流程及操作要点 准备压槽材料-预制钢槽模具—安装压槽材料—保护、清理预留槽四、材料与设备 钢槽模具、电焊机、台钻、电源线、插座、咫尺、扳手、 伞帽螺丝、螺母、垫片五、施工工艺1、剪力墙预留槽,将模具两头封堵,以做预留槽用的模具,在铝模安装前固定在铝模内侧;待模板拆除后将模具清理洁净,并可重复利用。2、当剪力墙的混凝土保护层无法达到压槽需要的厚度时,由土建施工方协调配合解决,满足预留槽深度为止。3、详看附件
