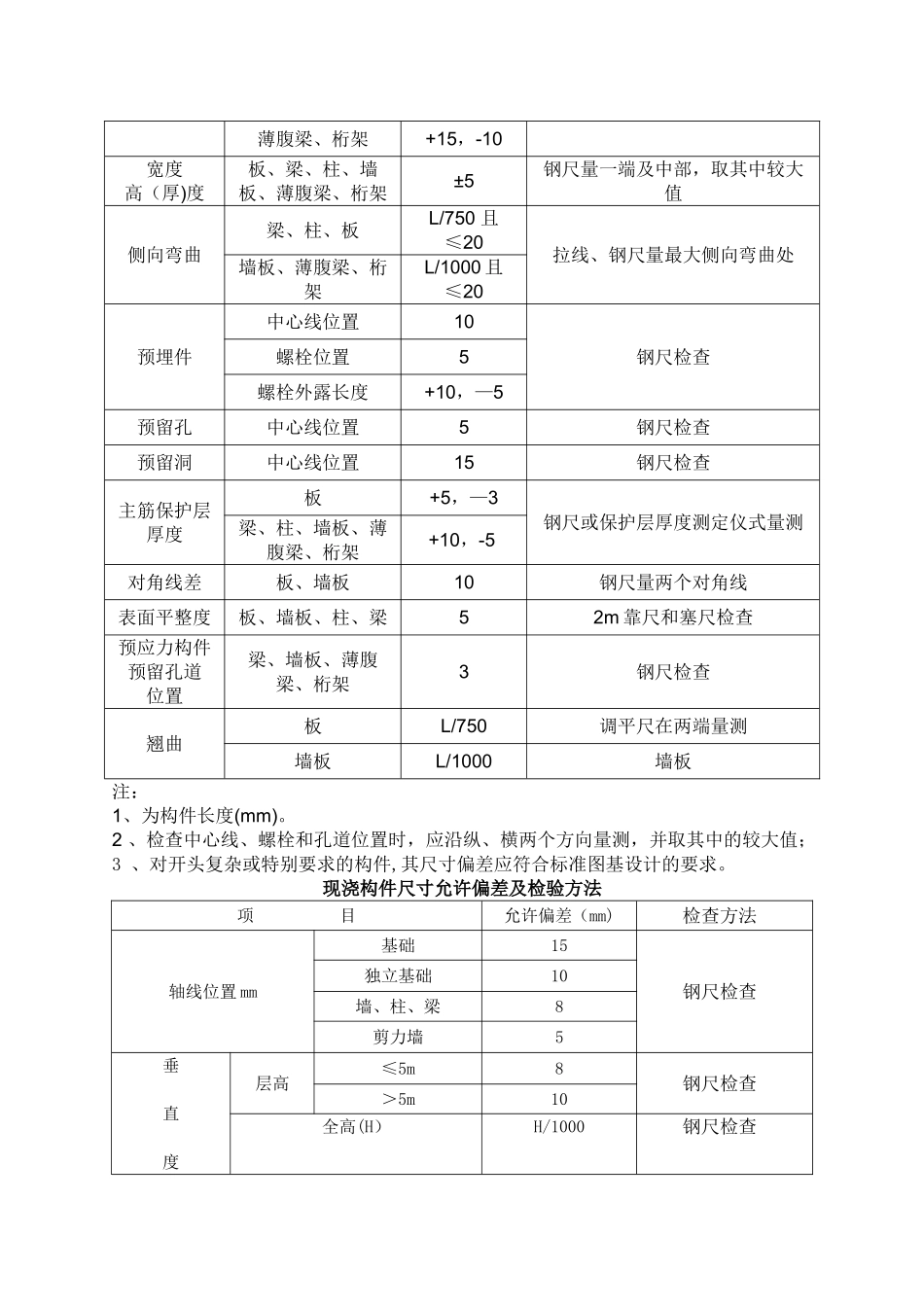

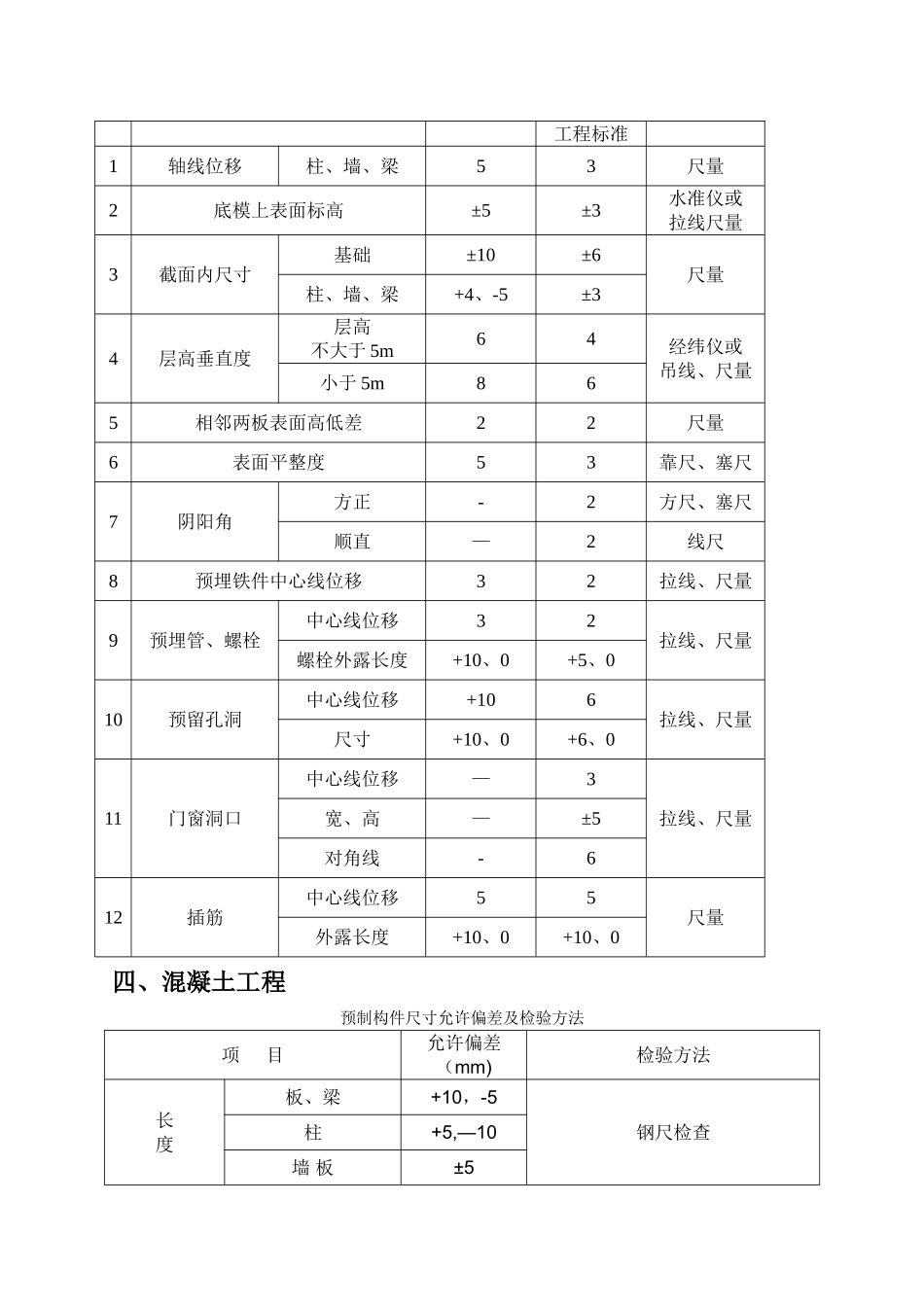

一、 钢筋工程项目允许偏差(mm)绑扎钢筋网长、宽±10网眼尺寸±20绑扎钢筋骨架长±10宽、高±5受力钢筋间距±10排距±5保护层厚度基础±10柱、梁±5板、墙、壳±3绑扎箍筋、横向钢筋间距±20钢筋弯起点位置20二、砌体工程主控项目1砖强度等级设计要求 MU 2砂浆强度等级设计要求 M 3水平灰缝砂浆饱满度≥80% 4斜槎留置第 5。2.3 条 5直槎拉结筋及接槎处理第 5。2.4 条 6轴线位移≤10mm 7垂直度(每层)≤5mm 一般项目1组砌方法第 5。3。1条 2水平灰缝厚度 10mm8–12mm 3基础顶面、楼面标高±15mm 4表面平整度(混水)8mm 5门窗洞口高度宽±5mm 6外墙上下窗口偏移20mm 7水平灰缝平直度(混水)10mm 三、模板工程模板安装允许偏差及检查方法序号项 目允许偏差值(mm)检查方法国家标准省优质结构工程标准1轴线位移柱、墙、梁53尺量2底模上表面标高±5±3水准仪或拉线尺量3截面内尺寸基础±10±6尺量柱、墙、梁+4、-5±34层高垂直度层高不大于 5m64经纬仪或吊线、尺量小于 5m865相邻两板表面高低差22尺量6表面平整度53靠尺、塞尺7阴阳角方正-2方尺、塞尺顺直—2线尺8预埋铁件中心线位移32拉线、尺量9预埋管、螺栓中心线位移32拉线、尺量螺栓外露长度+10、0+5、010预留孔洞中心线位移+106拉线、尺量尺寸+10、0+6、011门窗洞口中心线位移—3拉线、尺量宽、高—±5对角线-612插筋中心线位移55尺量外露长度+10、0+10、0四、混凝土工程预制构件尺寸允许偏差及检验方法项 目允许偏差(mm)检验方法长度板、梁+10,-5钢尺检查柱+5,—10墙 板±5薄腹梁、桁架+15,-10宽度高(厚)度板、梁、柱、墙板、薄腹梁、桁架±5钢尺量一端及中部,取其中较大值侧向弯曲梁、柱、板L/750 且≤20拉线、钢尺量最大侧向弯曲处墙板、薄腹梁、桁架L/1000 且≤20预埋件中心线位置10钢尺检查螺栓位置5螺栓外露长度+10,—5预留孔中心线位置5钢尺检查预留洞中心线位置15钢尺检查主筋保护层厚度板+5,—3钢尺或保护层厚度测定仪式量测梁、柱、墙板、薄腹梁、桁架+10,-5对角线差板、墙板10钢尺量两个对角线表面平整度板、墙板、柱、梁52m 靠尺和塞尺检查预应力构件预留孔道位置梁、墙板、薄腹梁、桁架3钢尺检查翘曲板L/750调平尺在两端量测墙板L/1000墙板注:1、为构件长度(mm)。2 、检查中心线、螺栓和孔道位置时,应沿纵、横两个方向量测,并取其中的较大值;3 、对开头复杂或特别要求的构件,其尺寸偏差应符合标准图基设计的要求。现浇构件尺寸允许偏...
