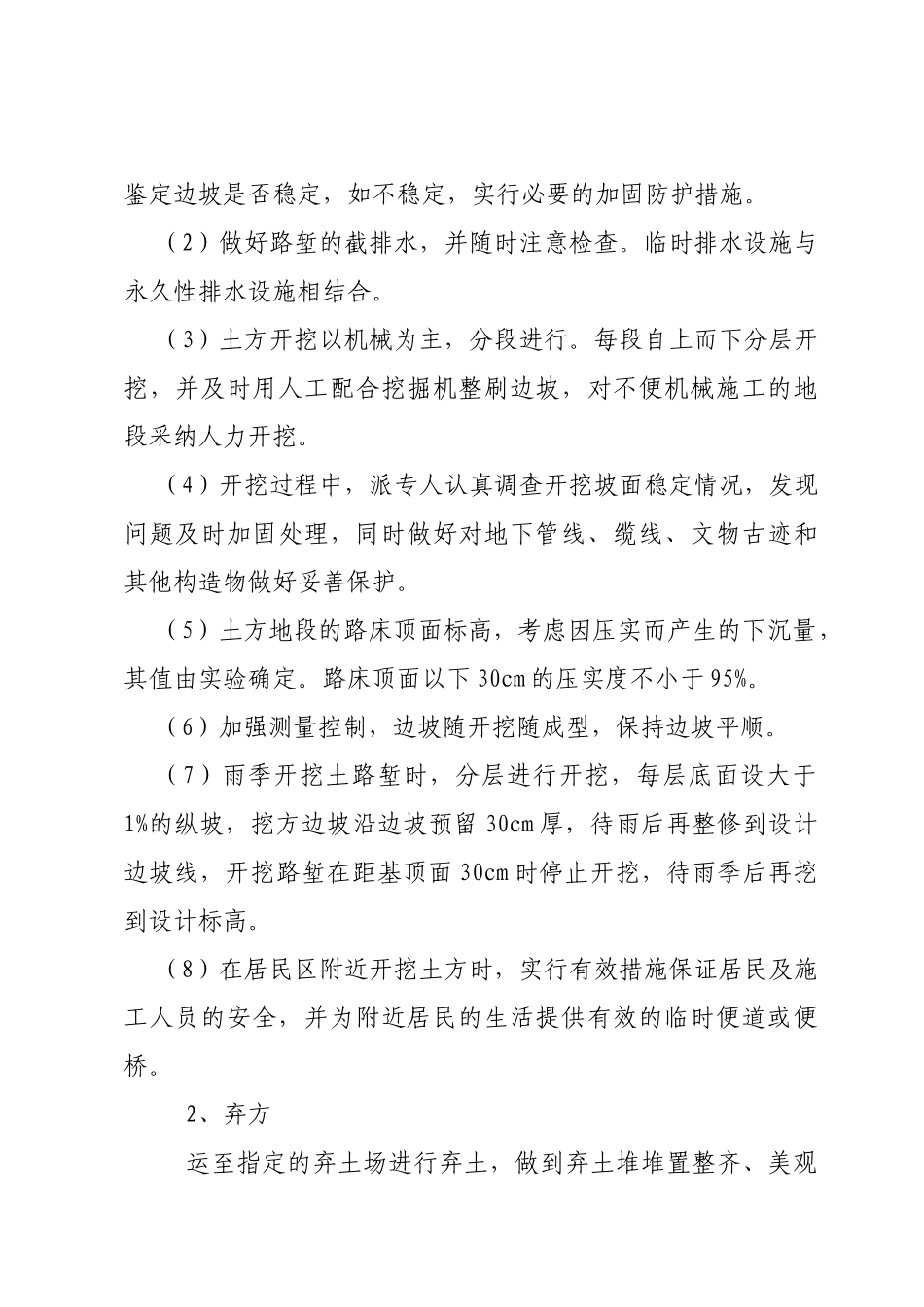

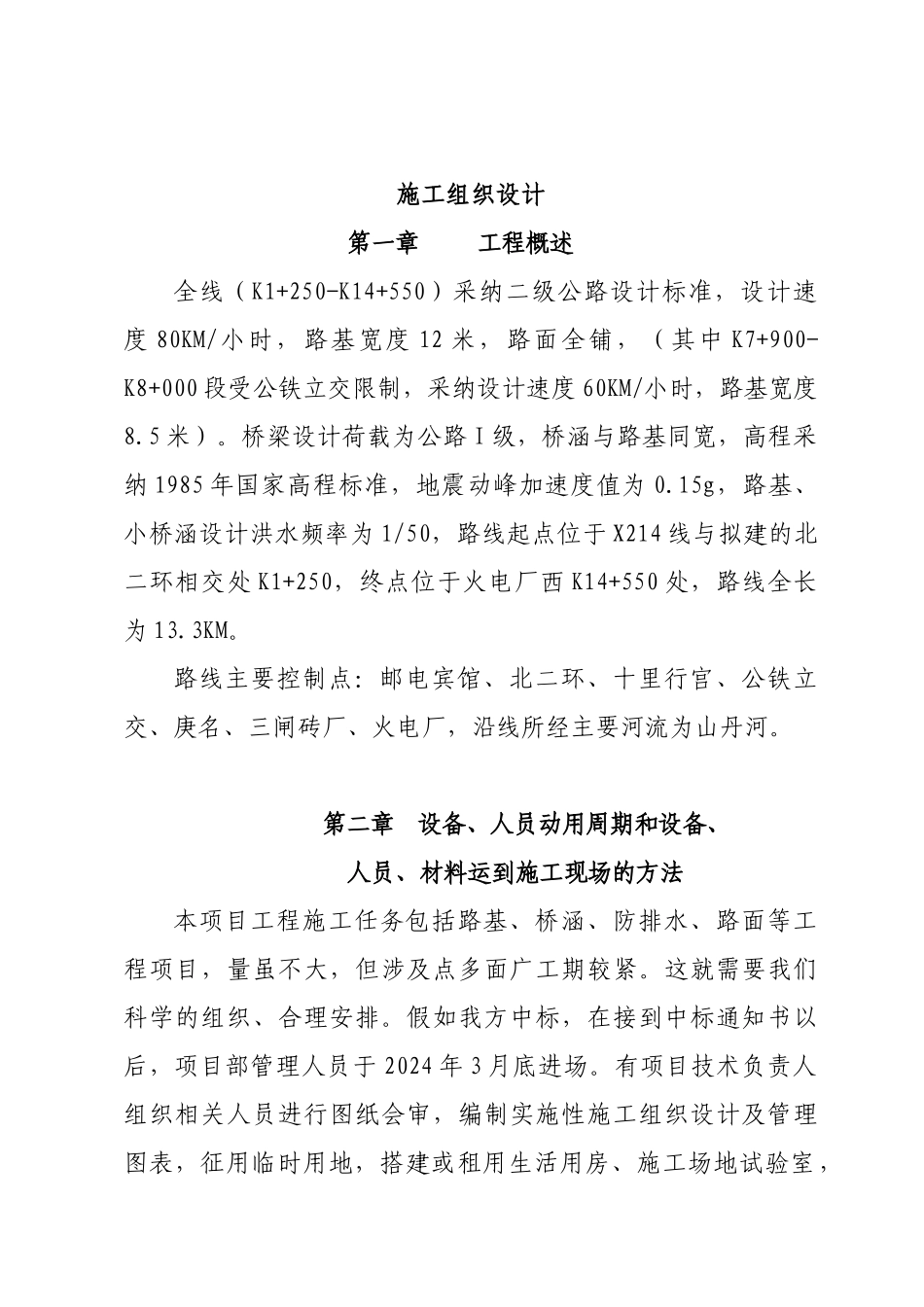

施工组织设计第一章 工程概述全线(K1+250-K14+550)采纳二级公路设计标准,设计速度 80KM/小时,路基宽度 12 米,路面全铺,(其中 K7+900-K8+000 段受公铁立交限制,采纳设计速度 60KM/小时,路基宽度8
桥梁设计荷载为公路 I 级,桥涵与路基同宽,高程采纳 1985 年国家高程标准,地震动峰加速度值为 0
15g,路基、小桥涵设计洪水频率为 1/50,路线起点位于 X214 线与拟建的北二环相交处 K1+250,终点位于火电厂西 K14+550 处,路线全长为 13
路线主要控制点:邮电宾馆、北二环、十里行宫、公铁立交、庚名、三闸砖厂、火电厂,沿线所经主要河流为山丹河
第二章 设备、人员动用周期和设备、人员、材料运到施工现场的方法本项目工程施工任务包括路基、桥涵、防排水、路面等工程项目,量虽不大,但涉及点多面广工期较紧
这就需要我们科学的组织、合理安排
假如我方中标,在接到中标通知书以后,项目部管理人员于 2024 年 3 月底进场
有项目技术负责人组织相关人员进行图纸会审,编制实施性施工组织设计及管理图表,征用临时用地,搭建或租用生活用房、施工场地试验室,材料库等,办理砂石采备许可证,搞好“三通一平”

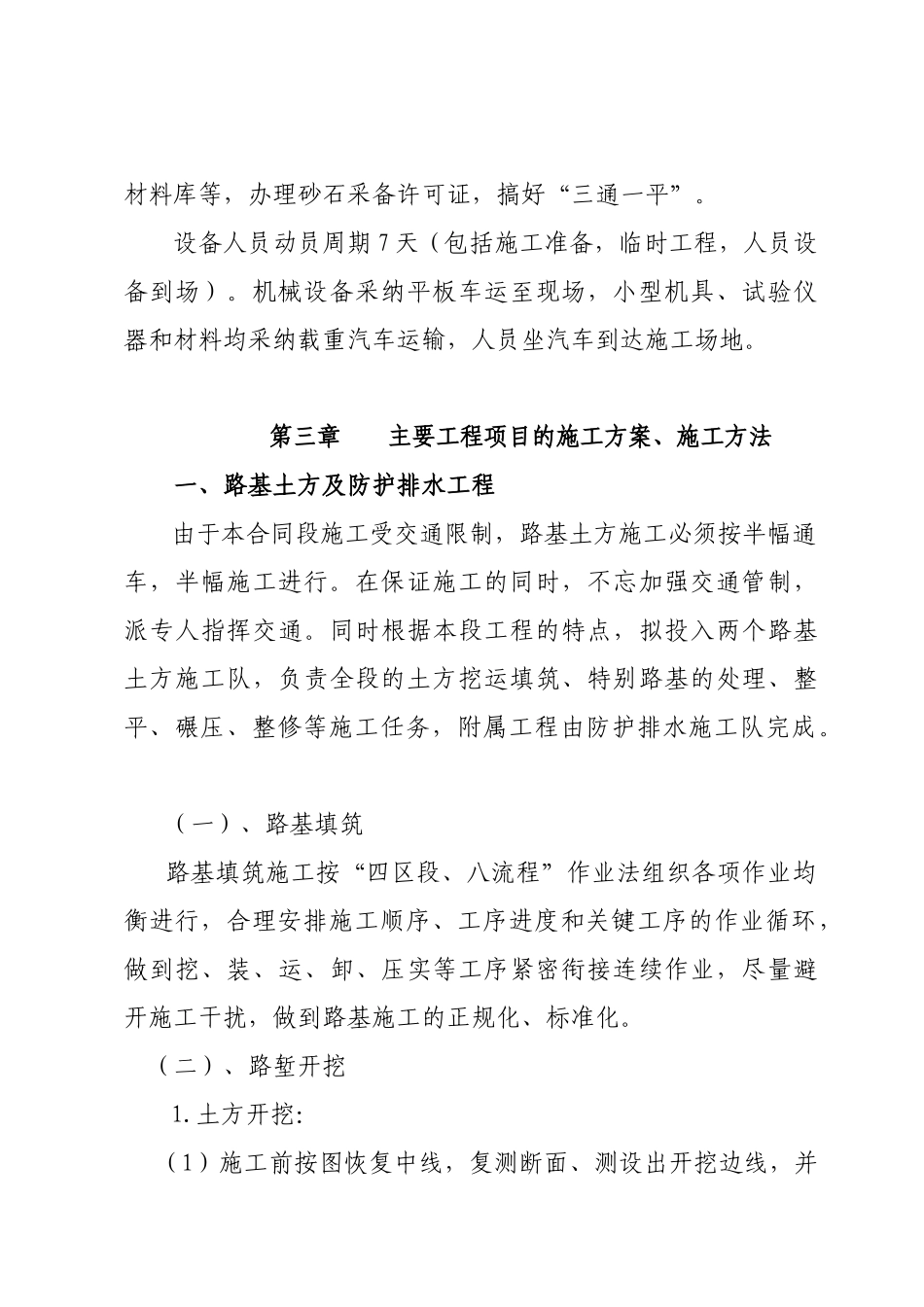

设备人员动员周期 7 天(包括施工准备,临时工程,人员设备到场)
机械设备采纳平板车运至现场,小型机具、试验仪器和材料均采纳载重汽车运输,人员坐汽车到达施工场地
第三章 主要工程项目的施工方案、施工方法一、路基土方及防护排水工程由于本合同段施工受交通限制,路基土方施工必须按半幅通车,半幅施工进行
在保证施工的同时,不忘加强交通管制,派专人指挥交通
同时根据本段工程的特点,拟投入两个路基土方施工队,负责全段的土方挖运填筑、特别路基的处理、整平、碾压、整修等施工任务,附属工程由防护排水施工队完成
(一)、路基填筑路基填筑施工
