大桥第一墩工艺试验总结1、编制依据 1

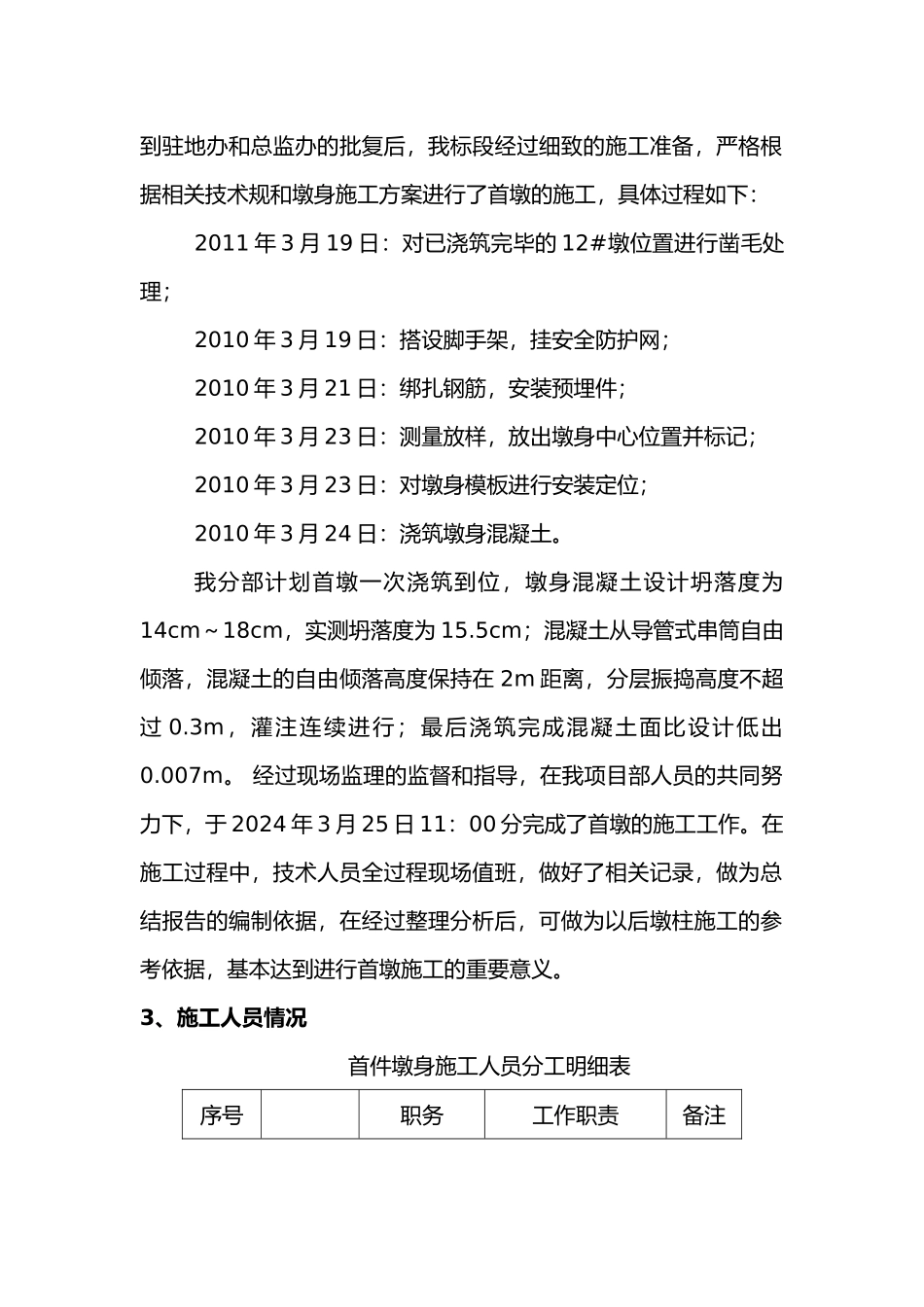

业主提供的招标文件、设计图纸和有关补遗资料
我国现行的铁路工程施工技术规与工程质量检验评定标准、安全规等
本工程所在地的自然环境等条件和现场踏勘调查所获得的有关资料
我公司既有的科研成果、先进施工方法和承建类似工程的施工经验
2、工程概况根据招标文件、规与计文件要求,编制了墩身施工方案,在得到驻地办和总监办的批复后,我标段经过细致的施工准备,严格根据相关技术规和墩身施工方案进行了首墩的施工,具体过程如下: 2011 年 3 月 19 日:对已浇筑完毕的 12#墩位置进行凿毛处理;2010 年 3 月 19 日:搭设脚手架,挂安全防护网;2010 年 3 月 21 日:绑扎钢筋,安装预埋件;2010 年 3 月 23 日:测量放样,放出墩身中心位置并标记; 2010 年 3 月 23 日:对墩身模板进行安装定位; 2010 年 3 月 24 日:浇筑墩身混凝土
我分部计划首墩一次浇筑到位,墩身混凝土设计坍落度为14cm~18cm,实测坍落度为 15
5cm;混凝土从导管式串筒自由倾落,混凝土的自由倾落高度保持在 2m 距离,分层振捣高度不超过 0
3m,灌注连续进行;最后浇筑完成混凝土面比设计低出0
经过现场监理的监督和指导,在我项目部人员的共同努力下,于 2024 年 3 月 25 日 11:00 分完成了首墩的施工工作
在施工过程中,技术人员全过程现场值班,做好了相关记录,做为总结报告的编制依据,在经过整理分析后,可做为以后墩柱施工的参考依据,基本达到进行首墩施工的重要意义
3、施工人员情况首件墩身施工人员分工明细表序号职务工作职责备注1总工技术负责人2副经理现场负责人3工程部长施工技术4安质部长施工质量与安全5试验室主任试验检测6工程部部员施工技术7试验室部员试验检测4、施工机械设备首件
