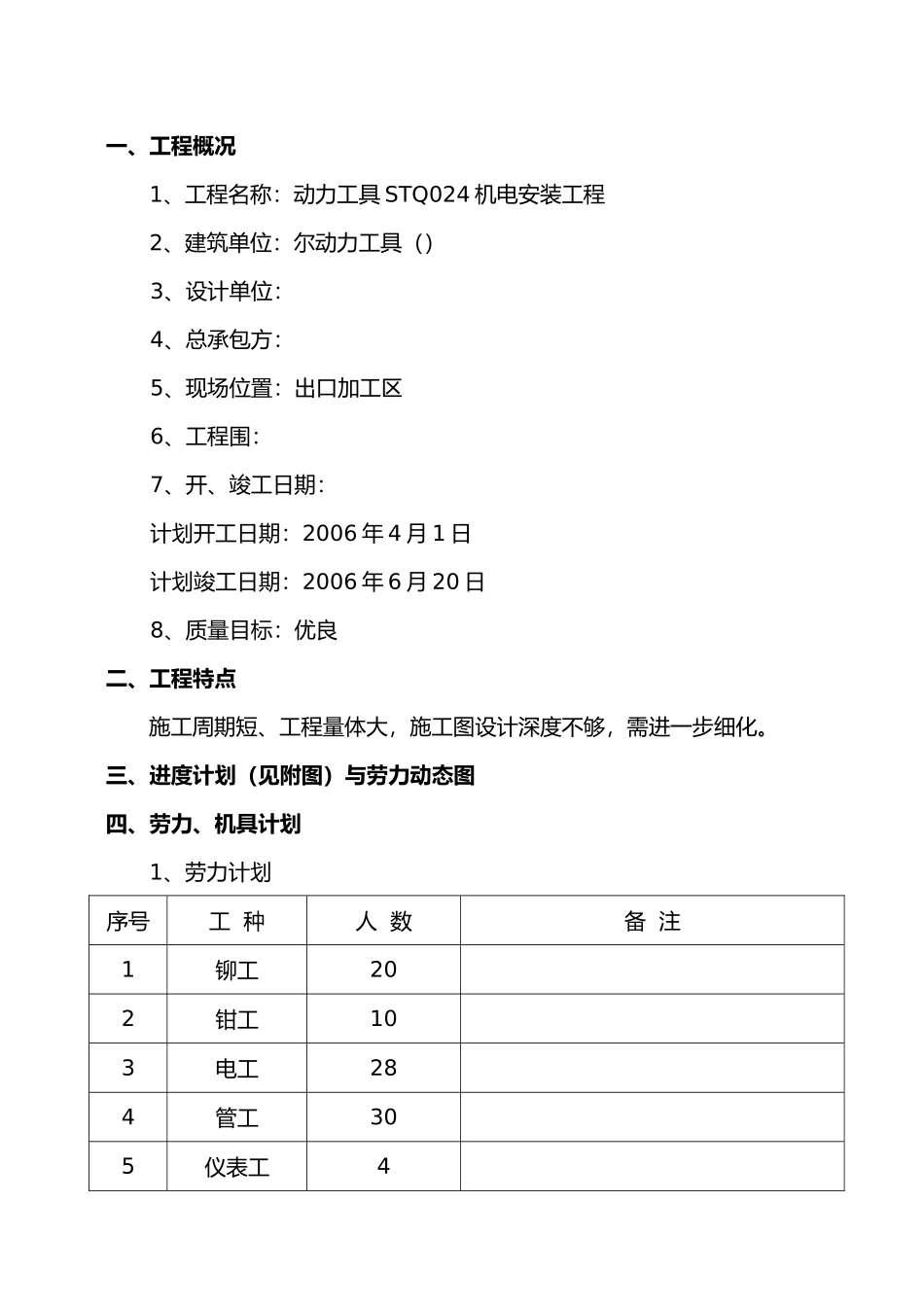

力工具 STQ024 机电安装工程培训资料----------------------- -----------------------日期:一、工程概况1、工程名称:动力工具 STQ024 机电安装工程2、建筑单位:尔动力工具()3、设计单位:4、总承包方:5、现场位置:出口加工区6、工程围:7、开、竣工日期:计划开工日期:2006 年 4 月 1 日计划竣工日期:2006 年 6 月 20 日8、质量目标:优良二、工程特点施工周期短、工程量体大,施工图设计深度不够,需进一步细化

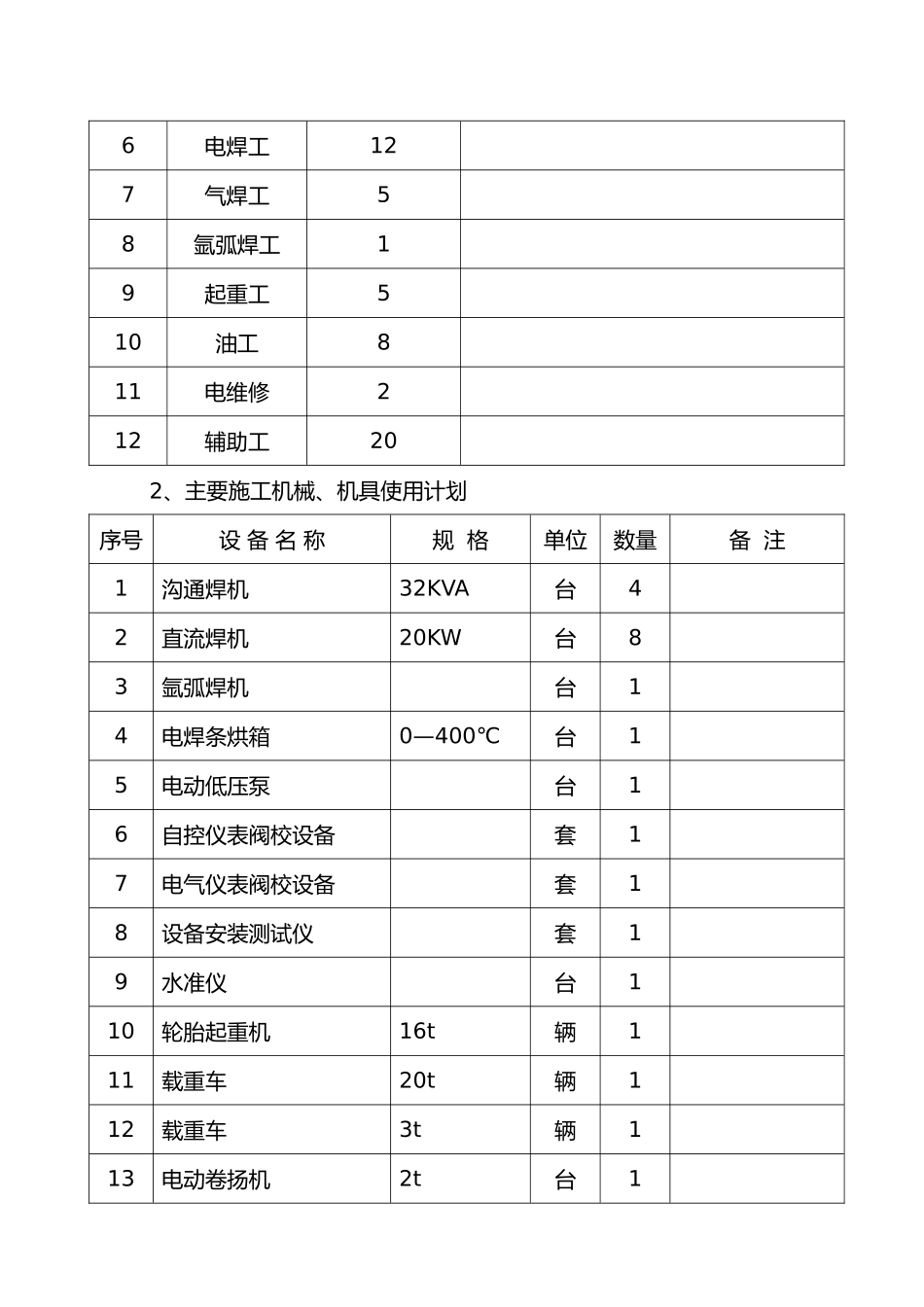

三、进度计划(见附图)与劳力动态图四、劳力、机具计划1、劳力计划序号工 种人 数备 注1铆工202钳工103电工284管工305仪表工46电焊工127气焊工58氩弧焊工19起重工510油工811电维修212辅助工202、主要施工机械、机具使用计划序号设 备 名 称规 格单位数量备 注1沟通焊机32KVA台42直流焊机20KW台83氩弧焊机台14电焊条烘箱0—400℃台15电动低压泵台16自控仪表阀校设备套17电气仪表阀校设备套18设备安装测试仪套19水准仪台110轮胎起重机16t辆111载重车20t辆112载重车3t辆113电动卷扬机2t台114切割机台415套丝机台416台钻台417砂轮机台218冲机钻台819无齿锯台420对讲机对221兆欧表只422万用表只1023管钳个2024台虎钳个425消防测试工具箱套2五、组织机构董事长总经理总经济 总工程师 总会计师 副总经理 企 培 信 政 资 市 人 工 总 业 训 息 治 金 场 力 程 经 发 中 中 工 运 开 资 管 办 展 心 心 作 作 发 源 理 公 部 部 部 部 部 部 室中 三 天 南 厦 山 杭 新 南 马 北 上 国 通 来三 氧 津 京 门 东 州 疆 宁 西 京 海 安 化 亚金 锌 分 分 分 分 分 分 分 分
