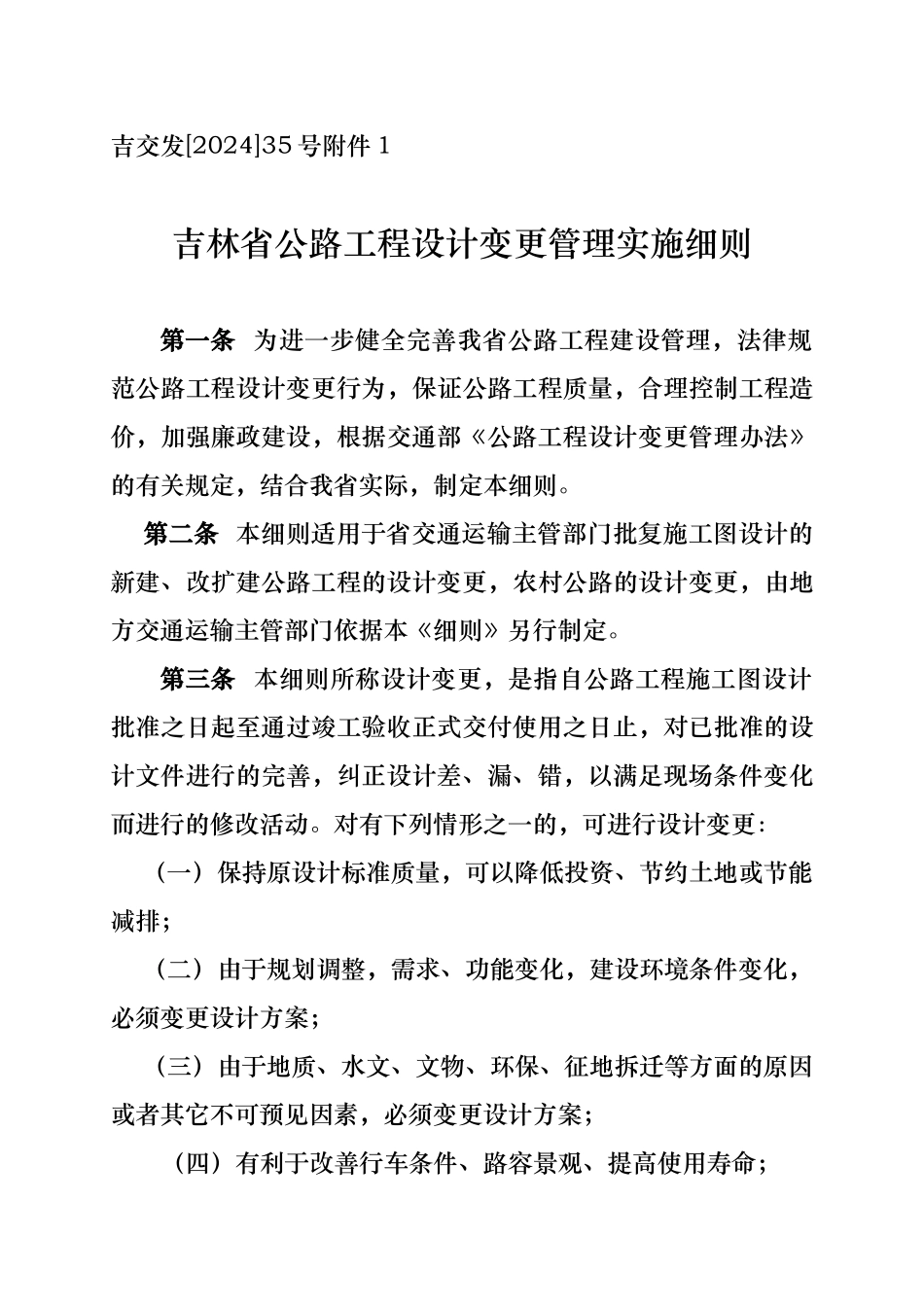

吉交发[2024]35 号附件 1吉林省公路工程设计变更管理实施细则第一条 为进一步健全完善我省公路工程建设管理,法律规范公路工程设计变更行为,保证公路工程质量,合理控制工程造价,加强廉政建设,根据交通部《公路工程设计变更管理办法》的有关规定,结合我省实际,制定本细则
第二条 本细则适用于省交通运输主管部门批复施工图设计的新建、改扩建公路工程的设计变更,农村公路的设计变更,由地方交通运输主管部门依据本《细则》另行制定
第三条 本细则所称设计变更,是指自公路工程施工图设计批准之日起至通过竣工验收正式交付使用之日止,对已批准的设计文件进行的完善,纠正设计差、漏、错,以满足现场条件变化而进行的修改活动

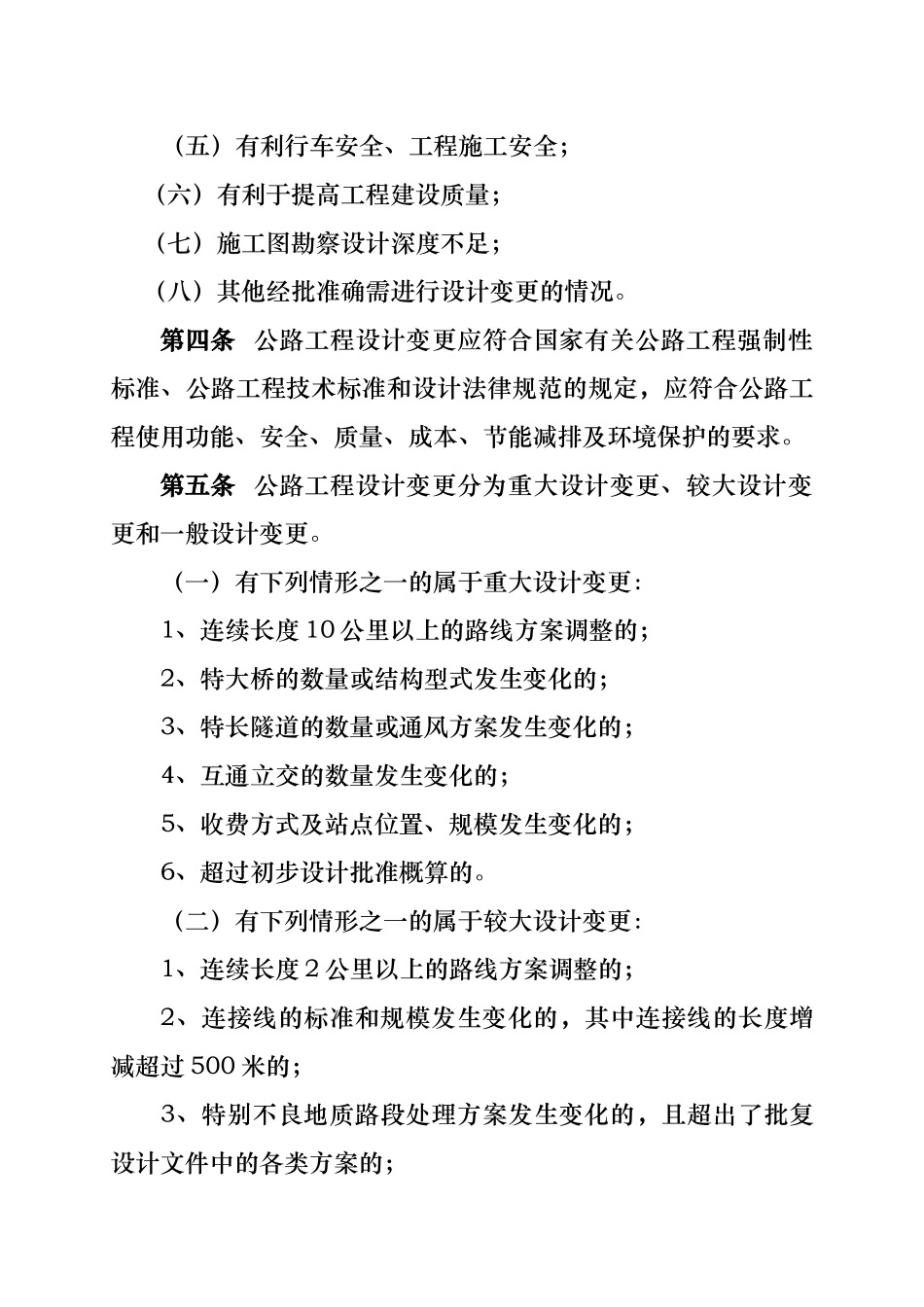

对有下列情形之一的,可进行设计变更: (一)保持原设计标准质量,可以降低投资、节约土地或节能减排; (二)由于规划调整,需求、功能变化,建设环境条件变化,必须变更设计方案; (三)由于地质、水文、文物、环保、征地拆迁等方面的原因或者其它不可预见因素,必须变更设计方案;(四)有利于改善行车条件、路容景观、提高使用寿命;(五)有利行车安全、工程施工安全; (六)有利于提高工程建设质量; (七)施工图勘察设计深度不足; (八)其他经批准确需进行设计变更的情况
第四条 公路工程设计变更应符合国家有关公路工程强制性标准、公路工程技术标准和设计法律规范的规定,应符合公路工程使用功能、安全、质量、成本、节能减排及环境保护的要求
第五条 公路工程设计变更分为重大设计变更、较大设计变更和一般设计变更
(一)有下列情形之一的属于重大设计变更:1、连续长度 10 公里以上的路线方案调整的;2、特大桥的数量或结构型式发生变化的;3、特长隧道的数量或通风方案发生变化的;4、互通立交的数量发生变化的;5、收费方式及站点位置、规模发生变化的;6、超过初步设计批准概算的

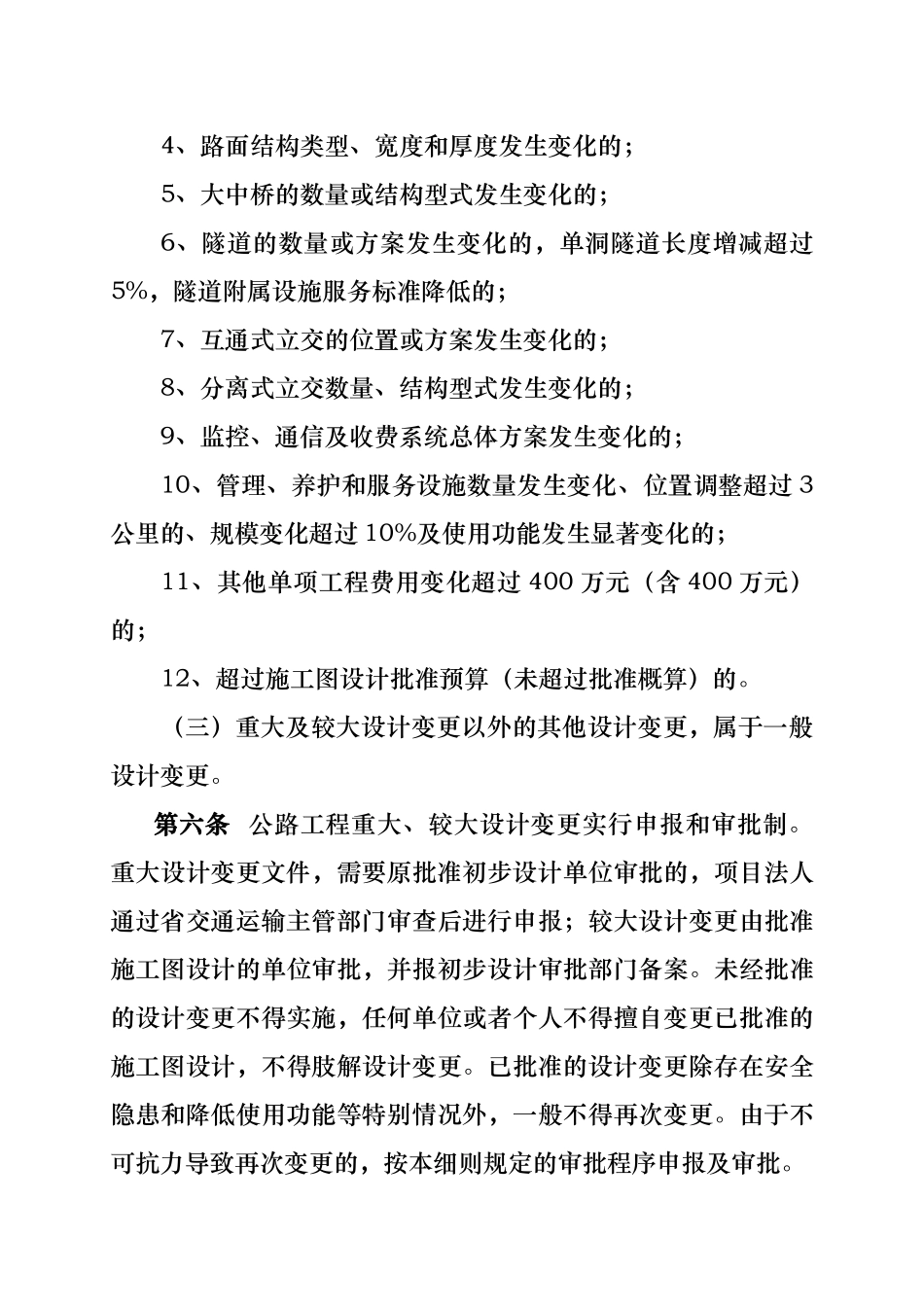

(二)有下列情形之一的属于较大设计变更
