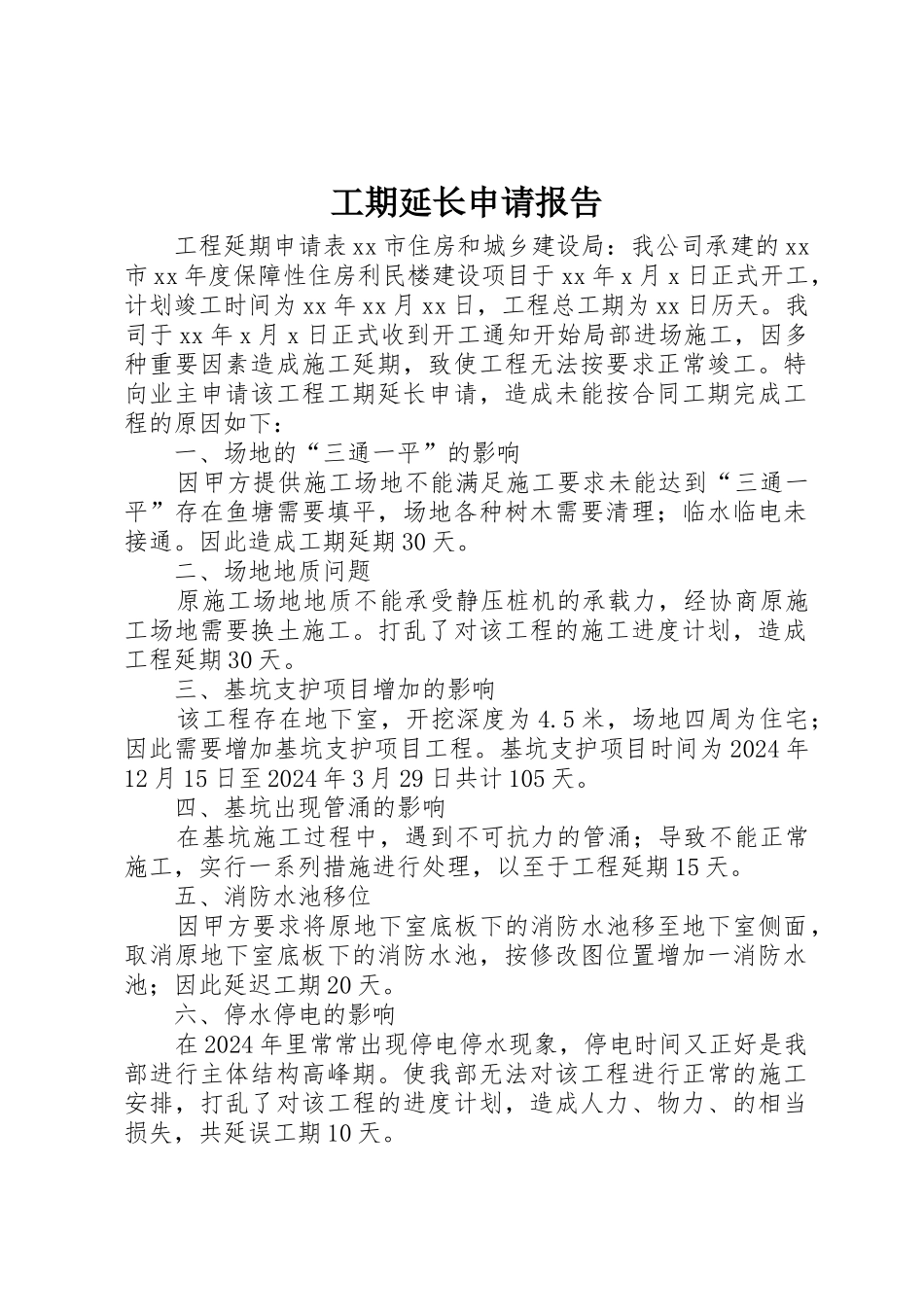

工期延长申请报告 工程延期申请表 xx 市住房和城乡建设局:我公司承建的 xx市 xx 年度保障性住房利民楼建设项目于 xx 年 x 月 x 日正式开工,计划竣工时间为 xx 年 xx 月 xx 日,工程总工期为 xx 日历天
我司于 xx 年 x 月 x 日正式收到开工通知开始局部进场施工,因多种重要因素造成施工延期,致使工程无法按要求正常竣工
特向业主申请该工程工期延长申请,造成未能按合同工期完成工程的原因如下: 一、场地的“三通一平”的影响 因甲方提供施工场地不能满足施工要求未能达到“三通一平”存在鱼塘需要填平,场地各种树木需要清理;临水临电未接通
因此造成工期延期 30 天
二、场地地质问题 原施工场地地质不能承受静压桩机的承载力,经协商原施工场地需要换土施工
打乱了对该工程的施工进度计划,造成工程延期 30 天
三、基坑支护项目增加的影响 该工程存在地下室,开挖深度为 4
5 米,场地四周为住宅;因此需要增加基坑支护项目工程
基坑支护项目时间为 2024 年12 月 15 日至 2024 年 3 月 29 日共计 105 天
四、基坑出现管涌的影响 在基坑施工过程中,遇到不可抗力的管涌;导致不能正常施工,实行一系列措施进行处理,以至于工程延期 15 天
五、消防水池移位 因甲方要求将原地下室底板下的消防水池移至地下室侧面,取消原地下室底板下的消防水池,按修改图位置增加一消防水池;因此延迟工期 20 天
六、停水停电的影响 在 2024 年里常常出现停电停水现象,停电时间又正好是我部进行主体结构高峰期
使我部无法对该工程进行正常的施工安排,打乱了对该工程的进度计划,造成人力、物力、的相当损失,共延误工期 10 天
七、台风及雨水季节的影响 因 XX 县区春节后台风及雨水天气较多,为了保证施工质量与安全施工,机械台班停工;台风期间暂停施工
例如 2024
