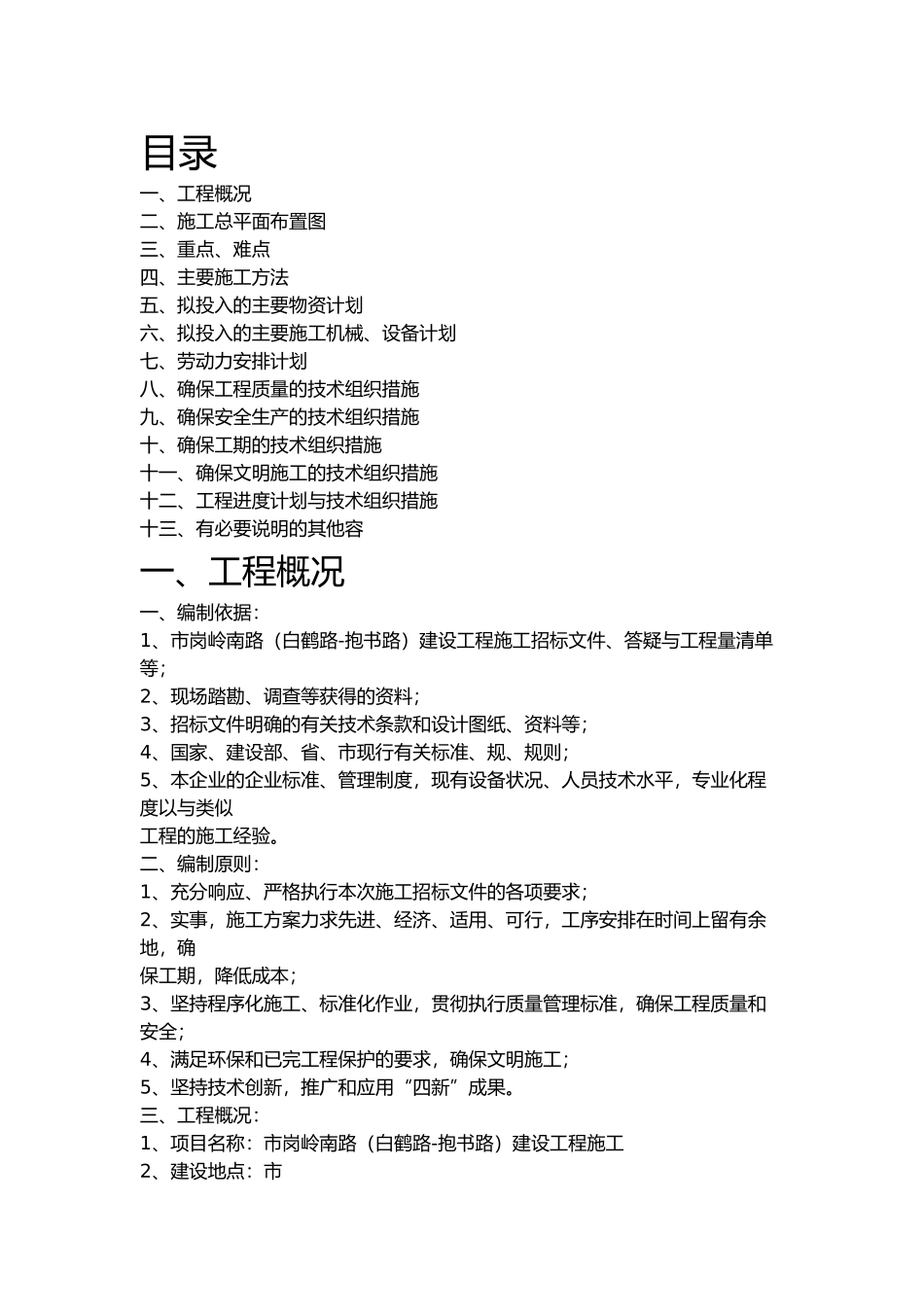

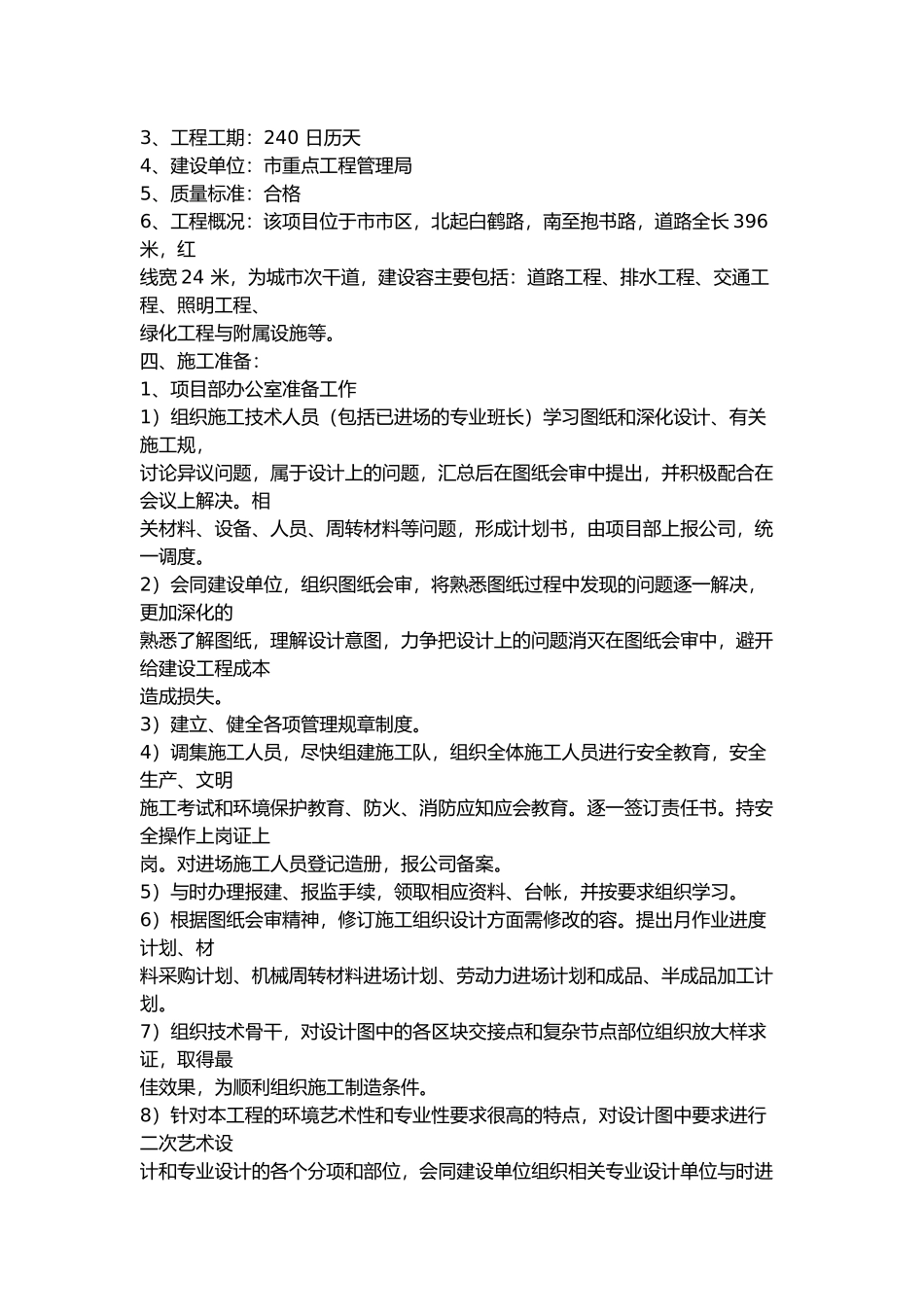

建设工程培训资料----------------------- -----------------------日期:目录一、工程概况二、施工总平面布置图三、重点、难点四、主要施工方法五、拟投入的主要物资计划六、拟投入的主要施工机械、设备计划七、劳动力安排计划八、确保工程质量的技术组织措施九、确保安全生产的技术组织措施十、确保工期的技术组织措施十一、确保文明施工的技术组织措施十二、工程进度计划与技术组织措施十三、有必要说明的其他容一、工程概况一、编制依据:1、市岗岭南路(白鹤路-抱书路)建设工程施工招标文件、答疑与工程量清单等;2、现场踏勘、调查等获得的资料;3、招标文件明确的有关技术条款和设计图纸、资料等;4、国家、建设部、省、市现行有关标准、规、规则;5、本企业的企业标准、管理制度,现有设备状况、人员技术水平,专业化程度以与类似工程的施工经验。二、编制原则:1、充分响应、严格执行本次施工招标文件的各项要求;2、实事,施工方案力求先进、经济、适用、可行,工序安排在时间上留有余地,确保工期,降低成本;3、坚持程序化施工、标准化作业,贯彻执行质量管理标准,确保工程质量和安全;4、满足环保和已完工程保护的要求,确保文明施工;5、坚持技术创新,推广和应用“四新”成果。三、工程概况:1、项目名称:市岗岭南路(白鹤路-抱书路)建设工程施工2、建设地点:市3、工程工期:240 日历天4、建设单位:市重点工程管理局5、质量标准:合格6、工程概况:该项目位于市市区,北起白鹤路,南至抱书路,道路全长 396 米,红线宽 24 米,为城市次干道,建设容主要包括:道路工程、排水工程、交通工程、照明工程、绿化工程与附属设施等。四、施工准备:1、项目部办公室准备工作1)组织施工技术人员(包括已进场的专业班长)学习图纸和深化设计、有关施工规,讨论异议问题,属于设计上的问题,汇总后在图纸会审中提出,并积极配合在会议上解决。相关材料、设备、人员、周转材料等问题,形成计划书,由项目部上报公司,统一调度。2)会同建设单位,组织图纸会审,将熟悉图纸过程中发现的问题逐一解决,更加深化的熟悉了解图纸,理解设计意图,力争把设计上的问题消灭在图纸会审中,避开给建设工程成本造成损失。3)建立、健全各项管理规章制度。4)调集施工人员,尽快组建施工队,组织全体施工人员进行安全教育,安全生产、文明施工考试和环境保护教育、防火、消防应知应会教育。逐一签订责任书。持安全操作上岗证上岗。对进场施工人...
