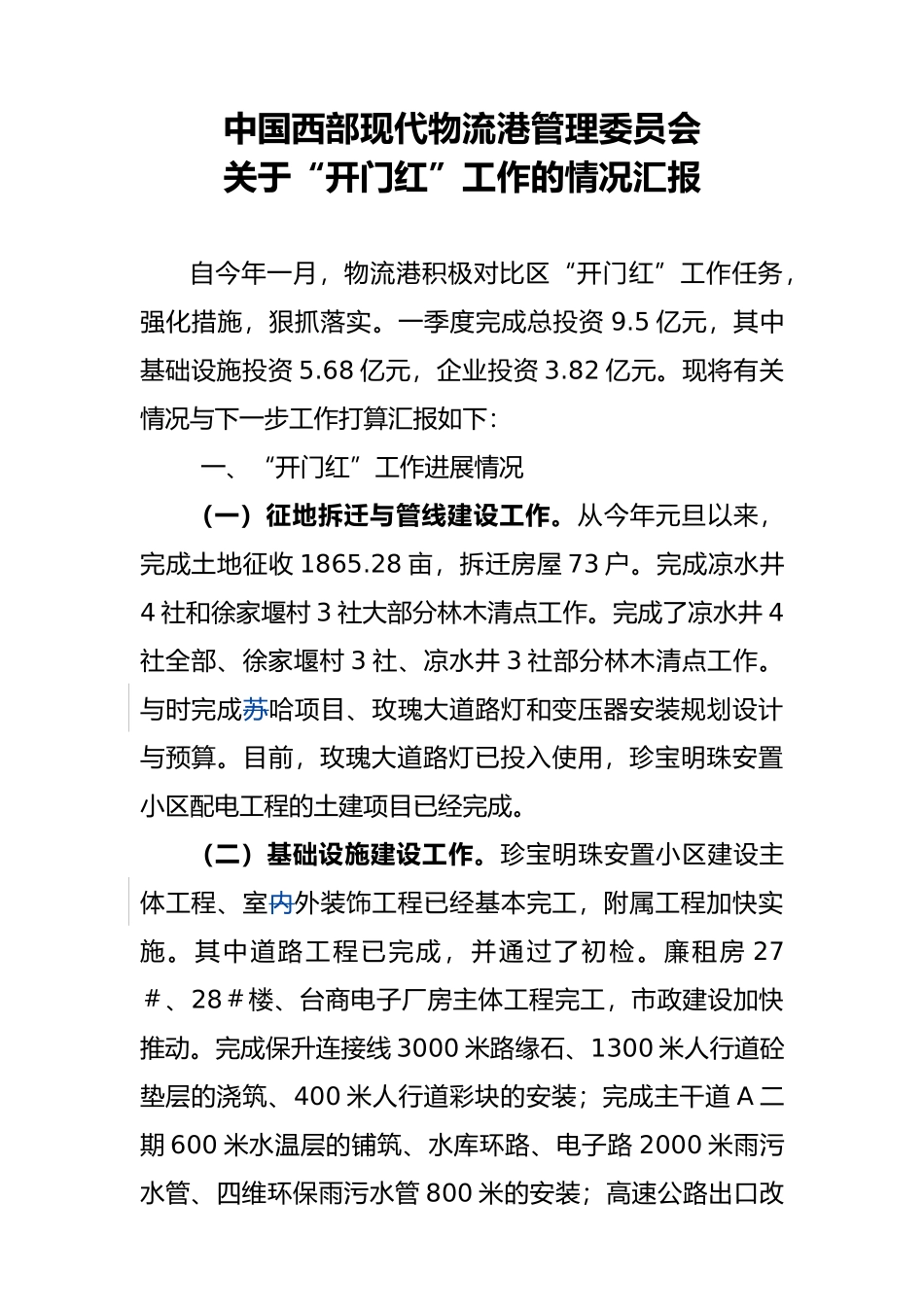

中国西部现代物流港管理委员会关于“开门红”工作的情况汇报自今年一月,物流港积极对比区“开门红”工作任务,强化措施,狠抓落实
一季度完成总投资 9
5 亿元,其中基础设施投资 5
68 亿元,企业投资 3
现将有关情况与下一步工作打算汇报如下:一、“开门红”工作进展情况(一)征地拆迁与管线建设工作
从今年元旦以来,完成土地征收 1865
28 亩,拆迁房屋 73 户
完成凉水井4 社和徐家堰村 3 社大部分林木清点工作
完成了凉水井 4社全部、徐家堰村 3 社、凉水井 3 社部分林木清点工作
与时完成苏哈项目、玫瑰大道路灯和变压器安装规划设计与预算
目前,玫瑰大道路灯已投入使用,珍宝明珠安置小区配电工程的土建项目已经完成
(二)基础设施建设工作
珍宝明珠安置小区建设主体工程、室内外装饰工程已经基本完工,附属工程加快实施
其中道路工程已完成,并通过了初检
廉租房 27#、28#楼、台商电子厂房主体工程完工,市政建设加快推动

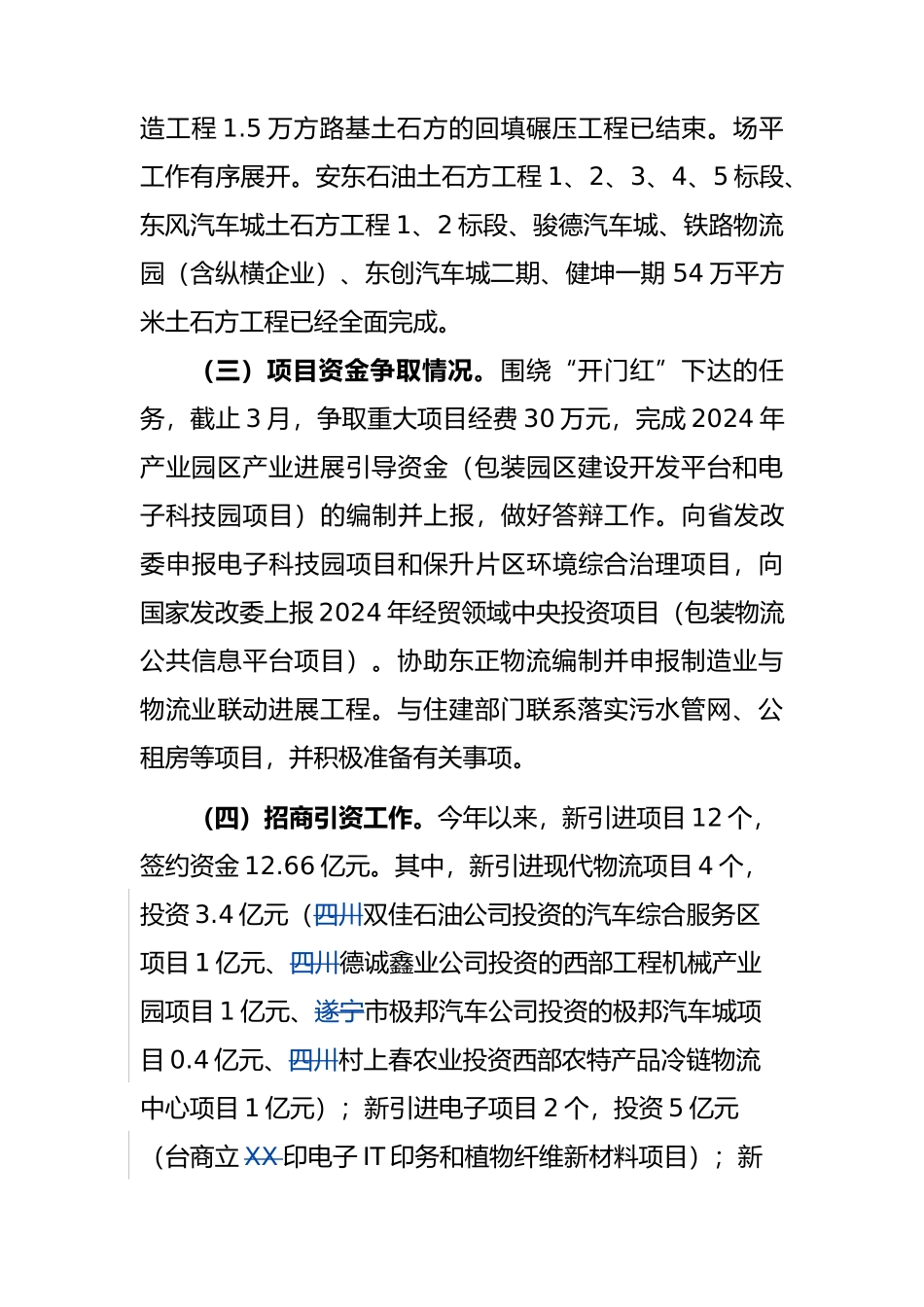

完成保升连接线 3000 米路缘石、1300 米人行道砼垫层的浇筑、400 米人行道彩块的安装;完成主干道 A 二期 600 米水温层的铺筑、水库环路、电子路 2000 米雨污水管、四维环保雨污水管 800 米的安装;高速公路出口改造工程 1
5 万方路基土石方的回填碾压工程已结束
场平工作有序展开
安东石油土石方工程 1、2、3、4、5 标段、东风汽车城土石方工程 1、2 标段、骏德汽车城、铁路物流园(含纵横企业)、东创汽车城二期、健坤一期 54 万平方米土石方工程已经全面完成

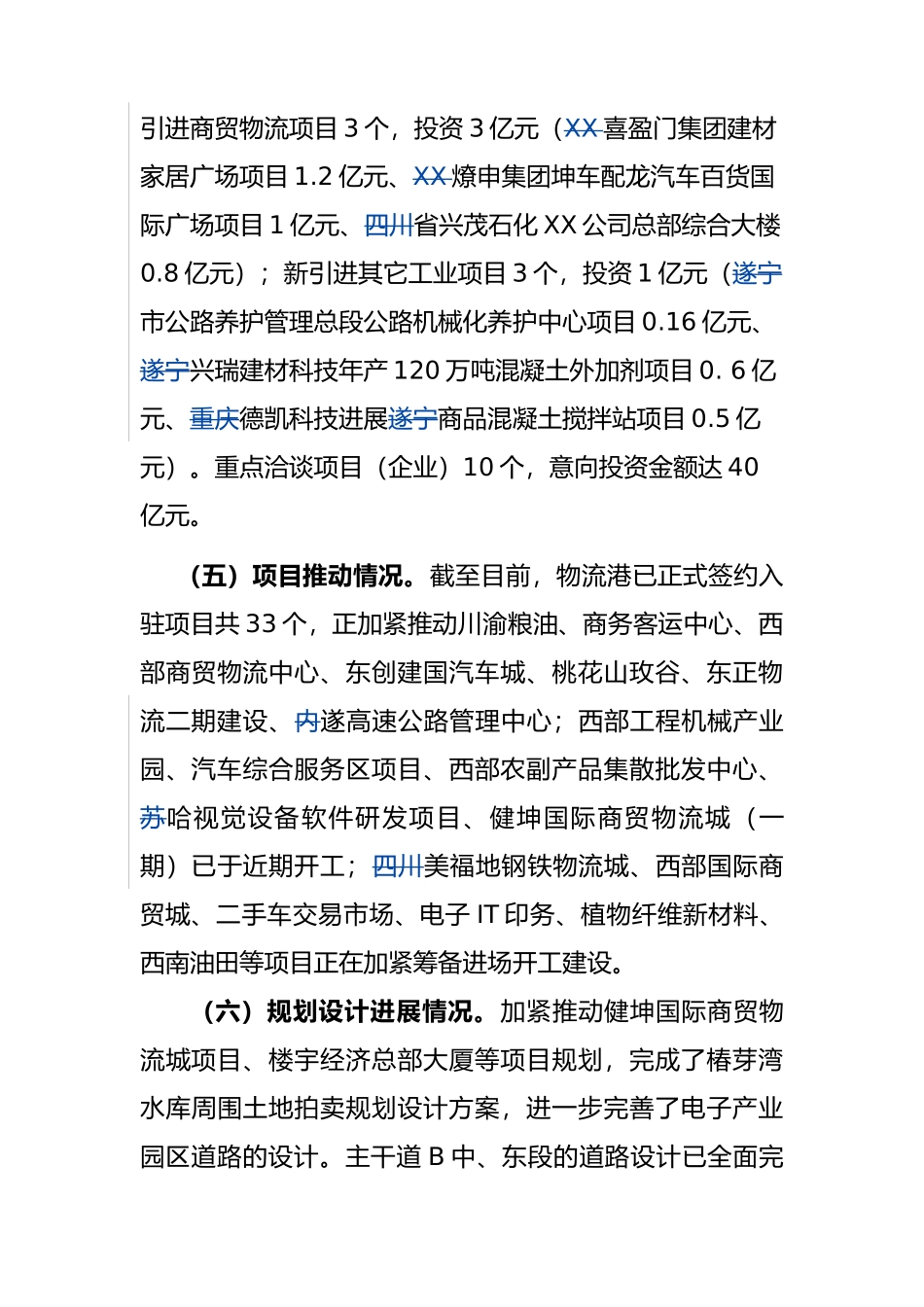

(三)项目资金争取情况
围绕“开门红”下达的任务,截止 3 月,争取重大项目经费 30 万元,完成 2024 年产业园区产业进展引导资金(包装园区建设开发平台和电子科技园项目)的编制并上报,做好答辩工作
向省发改委申报电子科技园项目和保升片区环境综合治理项目,向国家发改
