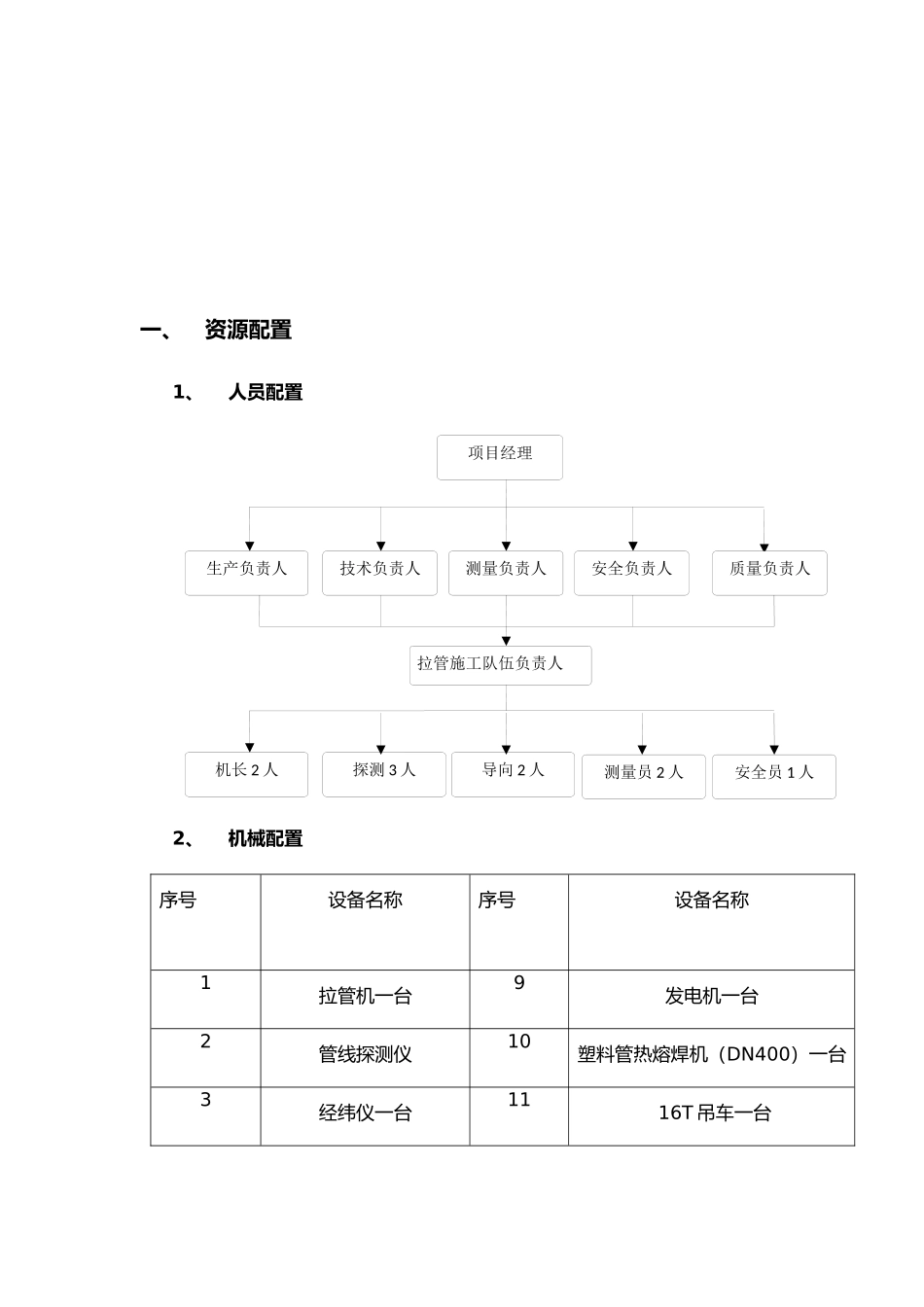

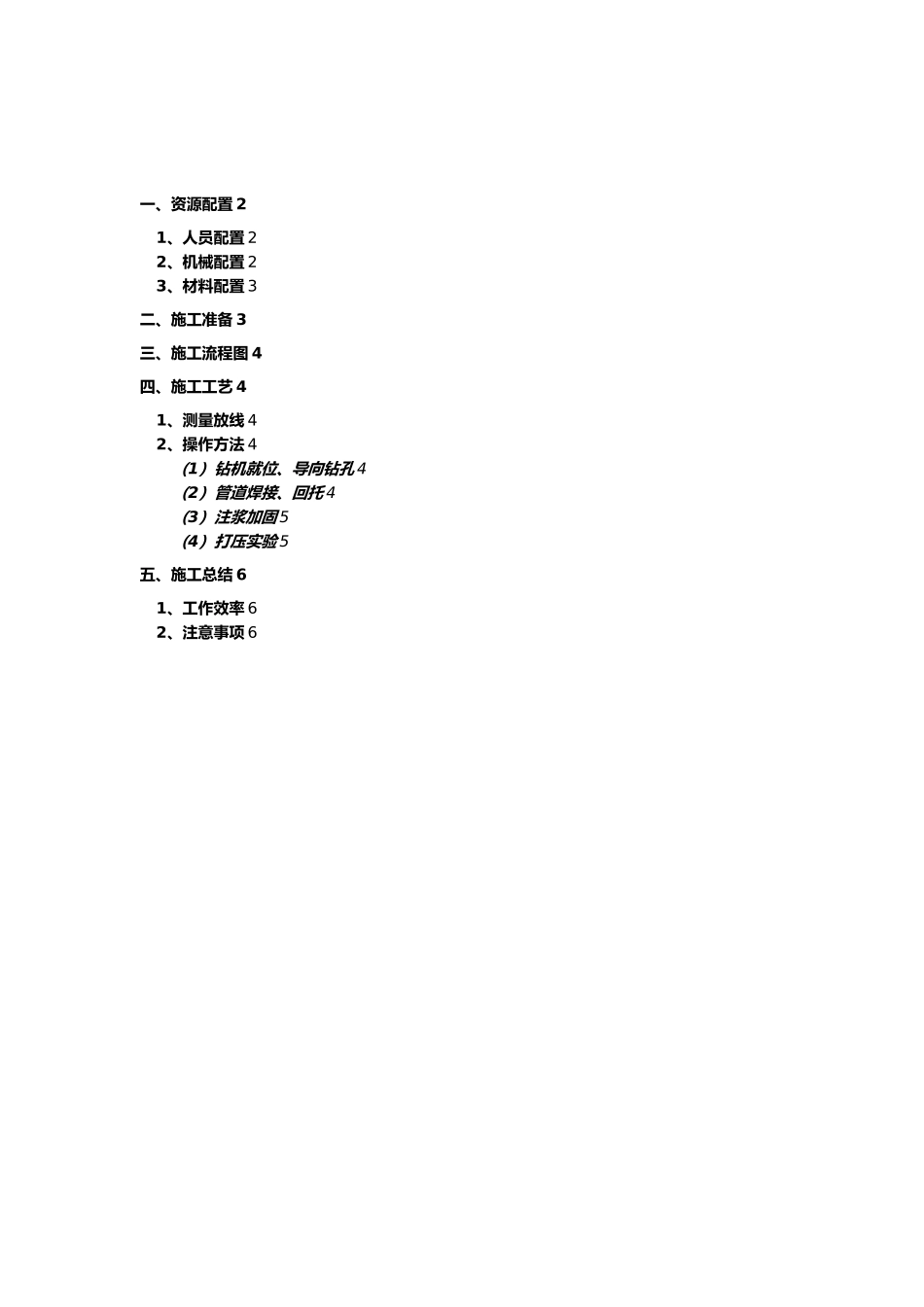

一、资源配置 21、人员配置 22、机械配置 23、材料配置 3二、施工准备 3三、施工流程图 4四、施工工艺 41、测量放线 42、操作方法 4(1)钻机就位、导向钻孔 4(2)管道焊接、回托 4(3)注浆加固 5(4)打压实验 5五、施工总结 61、工作效率 62、注意事项 6一、资源配置1、人员配置2、机械配置序号设备名称序号设备名称1拉管机一台9发电机一台2管线探测仪10塑料管热熔焊机(DN400)一台3经纬仪一台11 16T 吊车一台项目经理生产负责人技术负责人测量负责人安全负责人质量负责人拉管施工队伍负责人机长 2 人探测 3 人导向 2 人测量员 2 人安全员 1 人4污水泵一台12200mm 拉管头5潜水泵一台13气体检测仪6钻杆 300 米14导向仪7水平定向钻机15钻扩孔钻具一套8挖掘机 50 型3、材料配置开工前做好管材、附件、设备等原材料的采购和设备有关厂家的资质审查工作,保证各种材料与时供应,确保工程顺利进行

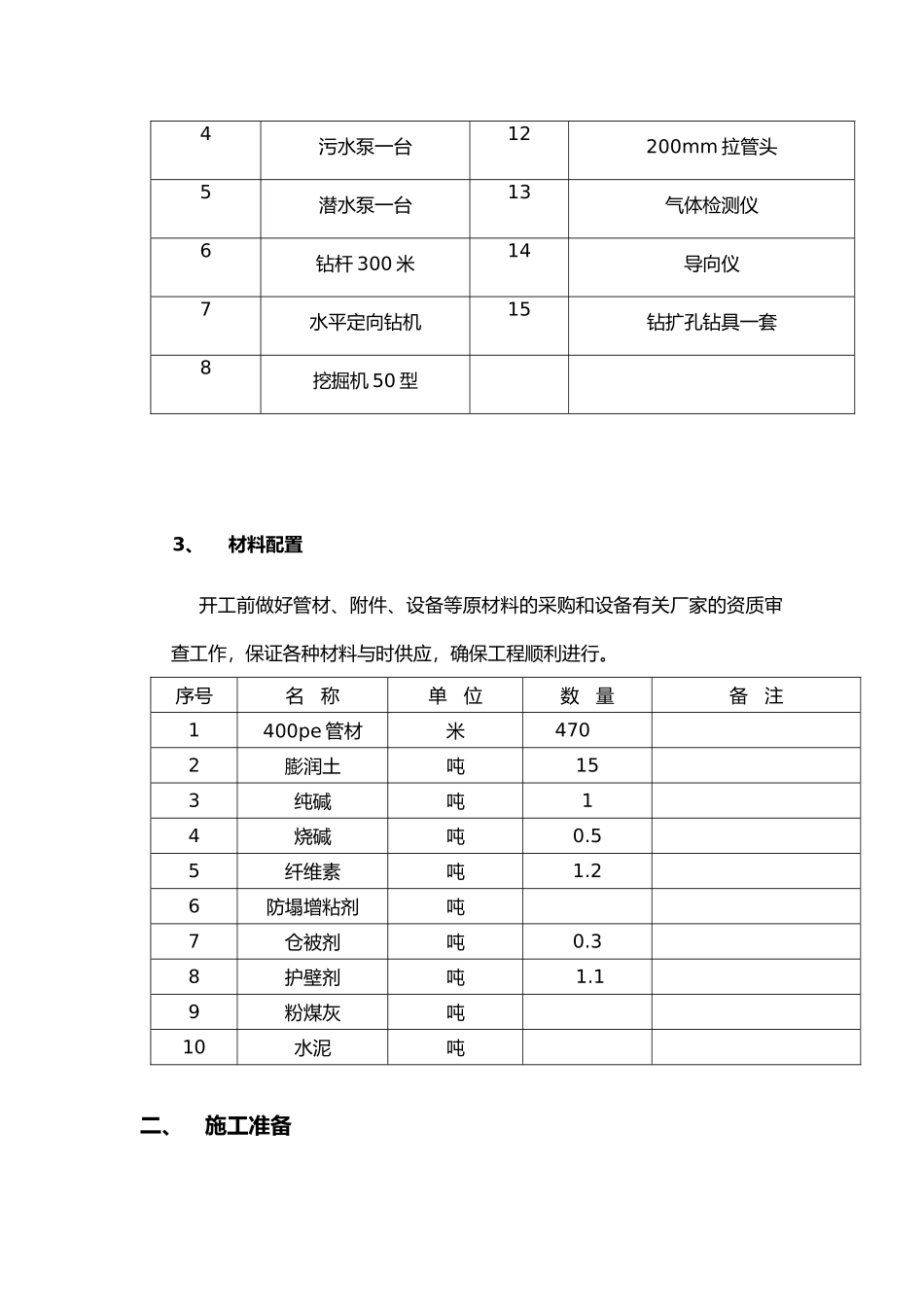

序号名 称单 位数 量备 注1400pe 管材米 4702膨润土吨153纯碱吨14烧碱吨0
55纤维素吨1
26防塌增粘剂吨7仓被剂吨0
38护壁剂吨 1
19粉煤灰吨10水泥吨二、施工准备1、施工前对施工现场进行平整,安排好钻机,动力站位置,与设备操作所占用的场地和空间,要有足够的拉管走向位置和焊接场地
2、依据施工图纸,确定入土点、出土点的位置,设计管道穿越的轨迹
按施工区域地形与路线初步定出钻孔中线和地表走向并确定导向坐标 3 米或 6米一个,根据设计铺设深度确定导向孔角度和入射位置,确定铺设管线深度和弧形导向孔的水平距离
导向孔设计必须同时满足三个条件一是满足设计要求,二是避开地下隐埋物、三满足施工工艺要求
3、本工程污水管线拉管管径为 DN400mm,在入土点设置发射工作坑,然后根据设计的入土角度确定钻机的摆放位置,并使钻机的中心点
