施工组织设计说明书黄昆明E-mail: huang_kun_ming@163
com Tel:136688528301 工程概况和施工特点分析1 工程建设概况工程名称:丽海花园结构类型:一层、二层为框架剪力墙结构,三至五层为砖混结构层 数:五层带阁楼建筑高度: 18
9 米总建筑面积:4177

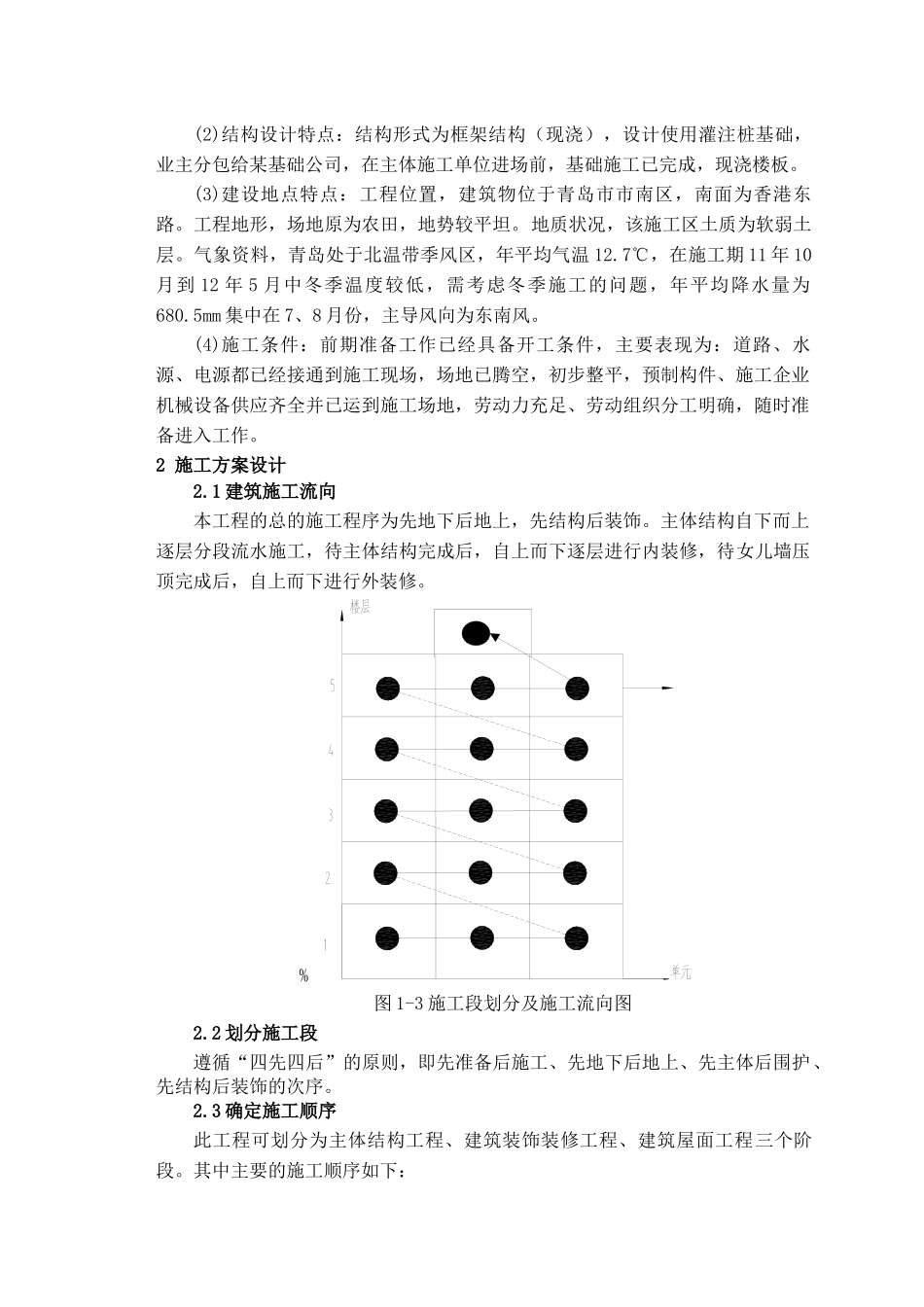

6m2工 期:2024 年 10 月 1 日至 2024 年 5 月 31 日用 途:一层、二层为框架结构商业店铺,以上为住宅楼抗震设防:六度,剪力墙抗震等级为三级施工范围:土建工程(不含桩基)、水电安装工程 2 工程施工概况(1)建筑设计特点:本工程外形为一字形,建筑层数为五层带阁楼
一层、二层为框架结构商业店铺,以上为住宅搂
建筑总高度为 18
9m,总建筑面积为4177
建筑物总长为 66
81m,宽 14m

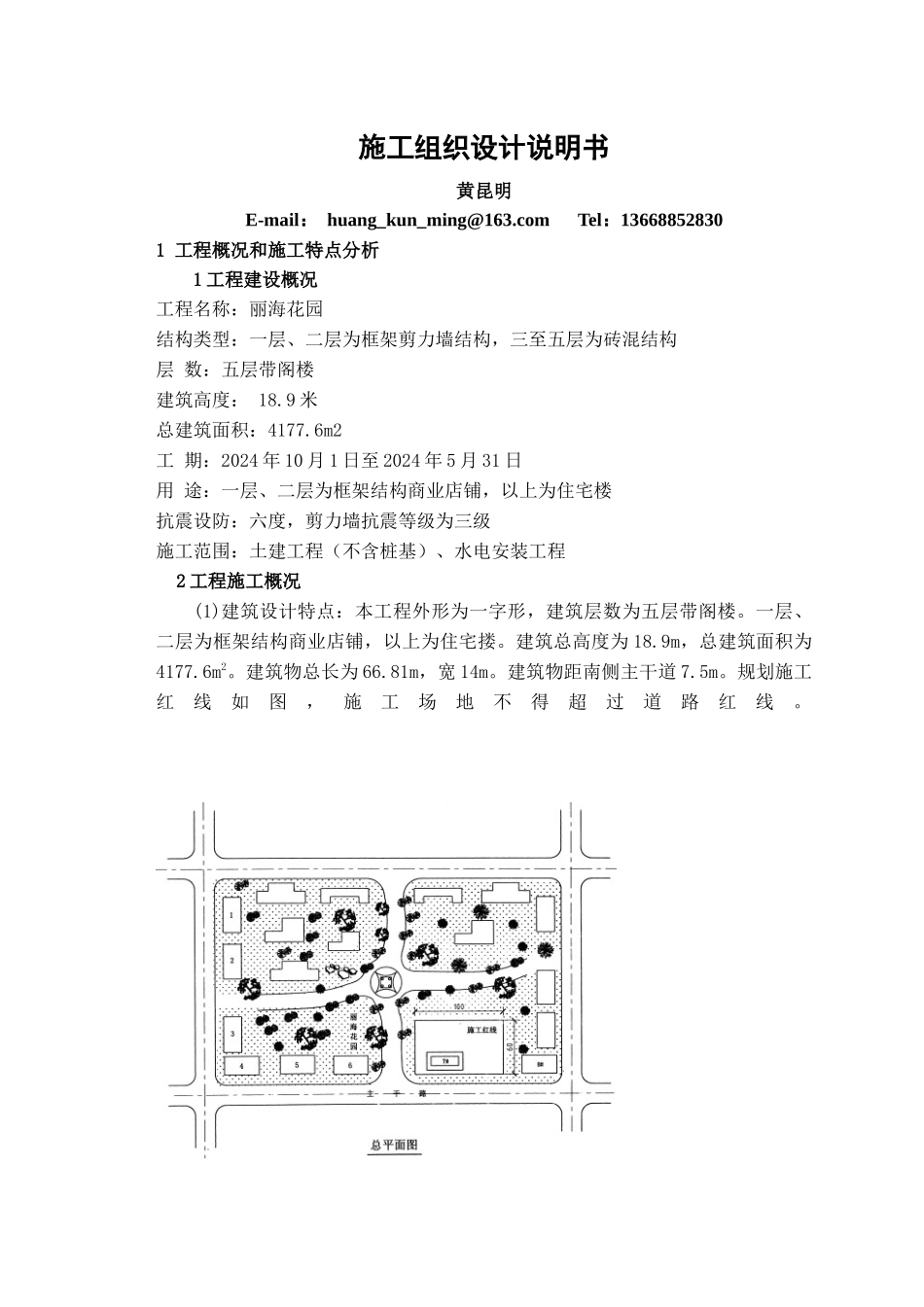

建筑物距南侧主干道 7
规划施工红线如图,施工场地不得超过道路红线
(2)结构设计特点:结构形式为框架结构(现浇),设计使用灌注桩基础,业主分包给某基础公司,在主体施工单位进场前,基础施工已完成,现浇楼板
(3)建设地点特点:工程位置,建筑物位于青岛市市南区,南面为香港东路
工程地形,场地原为农田,地势较平坦
地质状况,该施工区土质为软弱土层
气象资料,青岛处于北温带季风区,年平均气温 12
7℃,在施工期 11 年 10月到 12 年 5 月中冬季温度较低,需考虑冬季施工的问题,年平均降水量为680
5mm 集中在 7、8 月份,主导风向为东南风
(4)施工条件:前期准备工作已经具备开工条件,主要表现为:道路、水源、电源都已经接通到施工现场,场地已腾空,初步整平,预制构件、施工企业机械设备供应齐全并已运到施工场地,劳动力充足、劳动组织分工明确,随时准备进入工作
2 施工方案设计2
1 建筑施工流向本工程的总的施工程序为先地下后地上,先结构后装饰
