第一节、总体施工组织布置与规划一、总体施工组织布置与规划 1、工程概况本 合 同 段 为 国 道 G104 南 段 养 护 改 造 工 程 ( 泊 头 段 ) , 起 讫 桩 号 :K259+310~K270+546,路线全长 11
236km,采纳双向四车道一级公路技术标准建设
一般路面宽 22 米,其中市区段路面宽 28 米
包括:路基工程、路面工程、桥梁与涵洞工程、安全设施工程与绿化工程
2、设备、人员动员周期和材料购买规划我们把本工程列为我公司今年的重点工程,在进行投标的同时,根据施工组织设计中确定的施工方法、施工机具、设备的要求和数量以与施工机械的进场计划组织落实机械设备
施工前对本项目即将用到的机械进行全面的维修和保养,对所有仪器进行调校或送检,确保在项目的施工中正常运转
接到中标通知书,我们保证 15 天第一批人员和部分设备进入施工场地,做好开工准备工作,在规定期间签署合同协议书 ,30 天投入该工程的路基、桥梁基础施工人员、设备全部到场,确保工程按期开工
人员设备在全公司进行优化补充调配,按“项目管理法”组织施工,我们有多年高速公路、一级公路路基、桥梁施工的丰富经验,对地区施工条件熟悉,有能力建好这座桥完成该项工程施工
本路段属平原区,工程所需钢材、木材等均从本地购买;水泥从临港水泥厂购买;石料从满城或章丘购运;砂从正定购进,沥青由滨州采购
工程用水采纳地下机井水源
沿线电力供应情况较好,工程用电可与电力部门协商解决
本工程建设区运输条件良好,沿线公路网发达,公路里程长且等级较高
以现有的国道、省道为主干线,县乡公路为辅道,基本上可以保证运输畅通
材料运输以汽车为主,短途也可以采纳拖拉机运输
一旦我公司接到中标通知书,将立即组织材料供应人员,试验人员进行取样、检验,报请监理工程师批准后,根据工程进度计划安排组织车辆采购运输进场

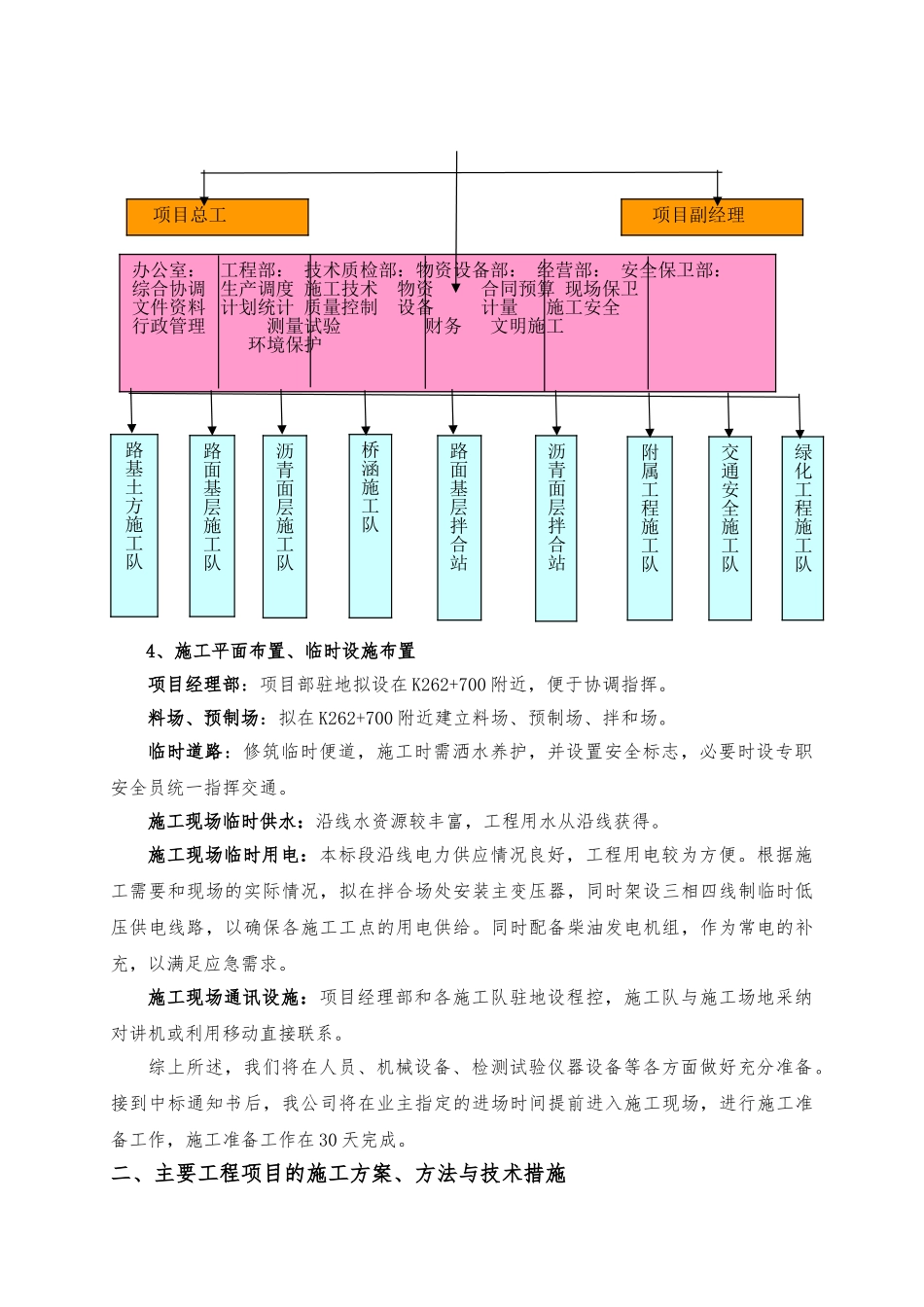

3、项目组织机构 项目经理4、
