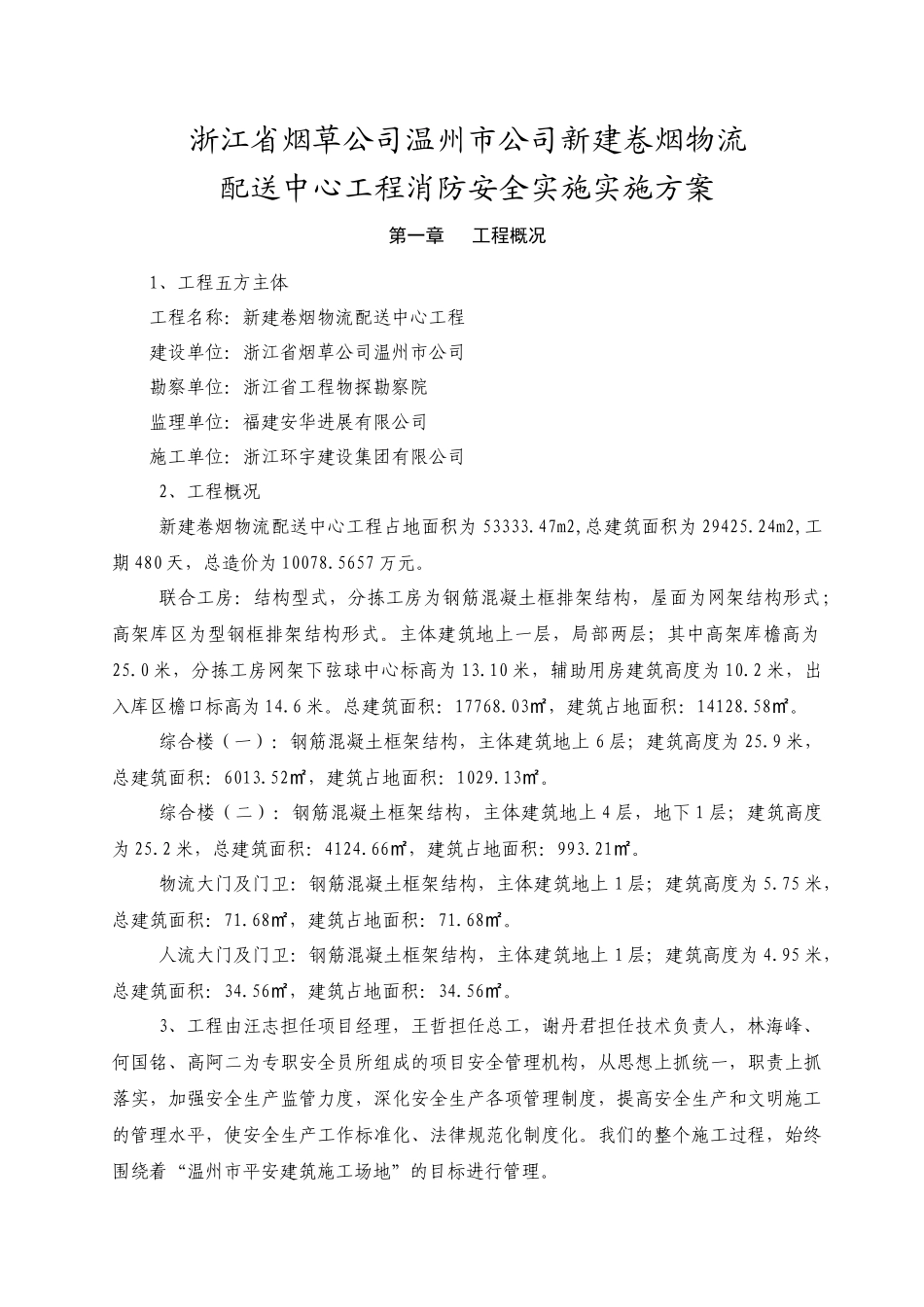

浙江省烟草公司温州市公司 新建卷烟物流配送中心工程 消防安全专项实施方案 编制人: 审核人: 审批人: 浙江环宇建设集团有限公司日期:2024 年 06 月浙江省烟草公司温州市公司新建卷烟物流配送中心工程消防安全实施实施方案第一章 工程概况1、工程五方主体工程名称:新建卷烟物流配送中心工程建设单位:浙江省烟草公司温州市公司勘察单位:浙江省工程物探勘察院监理单位:福建安华进展有限公司施工单位:浙江环宇建设集团有限公司2、工程概况新建卷烟物流配送中心工程占地面积为 53333
47m2,总建筑面积为 29425
24m2,工期 480 天,总造价为 10078
5657 万元
联合工房:结构型式,分拣工房为钢筋混凝土框排架结构,屋面为网架结构形式;高架库区为型钢框排架结构形式
主体建筑地上一层,局部两层;其中高架库檐高为25
0 米,分拣工房网架下弦球中心标高为 13
10 米,辅助用房建筑高度为 10
2 米,出入库区檐口标高为 14
总建筑面积:17768
03,建筑占地面积:㎡14128
㎡综合楼(一):钢筋混凝土框架结构,主体建筑地上 6 层;建筑高度为 25
9 米,总建筑面积:6013
52,建筑占地面积:㎡1029
㎡综合楼(二):钢筋混凝土框架结构,主体建筑地上 4 层,地下 1 层;建筑高度为 25
2 米,总建筑面积:4124
66,建筑占地面积:㎡993
㎡物流大门及门卫:钢筋混凝土框架结构,主体建筑地上 1 层;建筑高度为 5
75 米,总建筑面积:71
68,建筑占地面积:㎡71
㎡人流大门及门卫:钢筋混凝土框架结构,主体建筑地上 1 层;建筑高度为 4
95 米,总建筑面积:34
56,建筑占地面积:㎡34
㎡3、工程由汪志担任项目经理,王哲担任总工,谢丹君担任技术负责人,林海峰、何国铭、高阿二为专职安全员所组成
