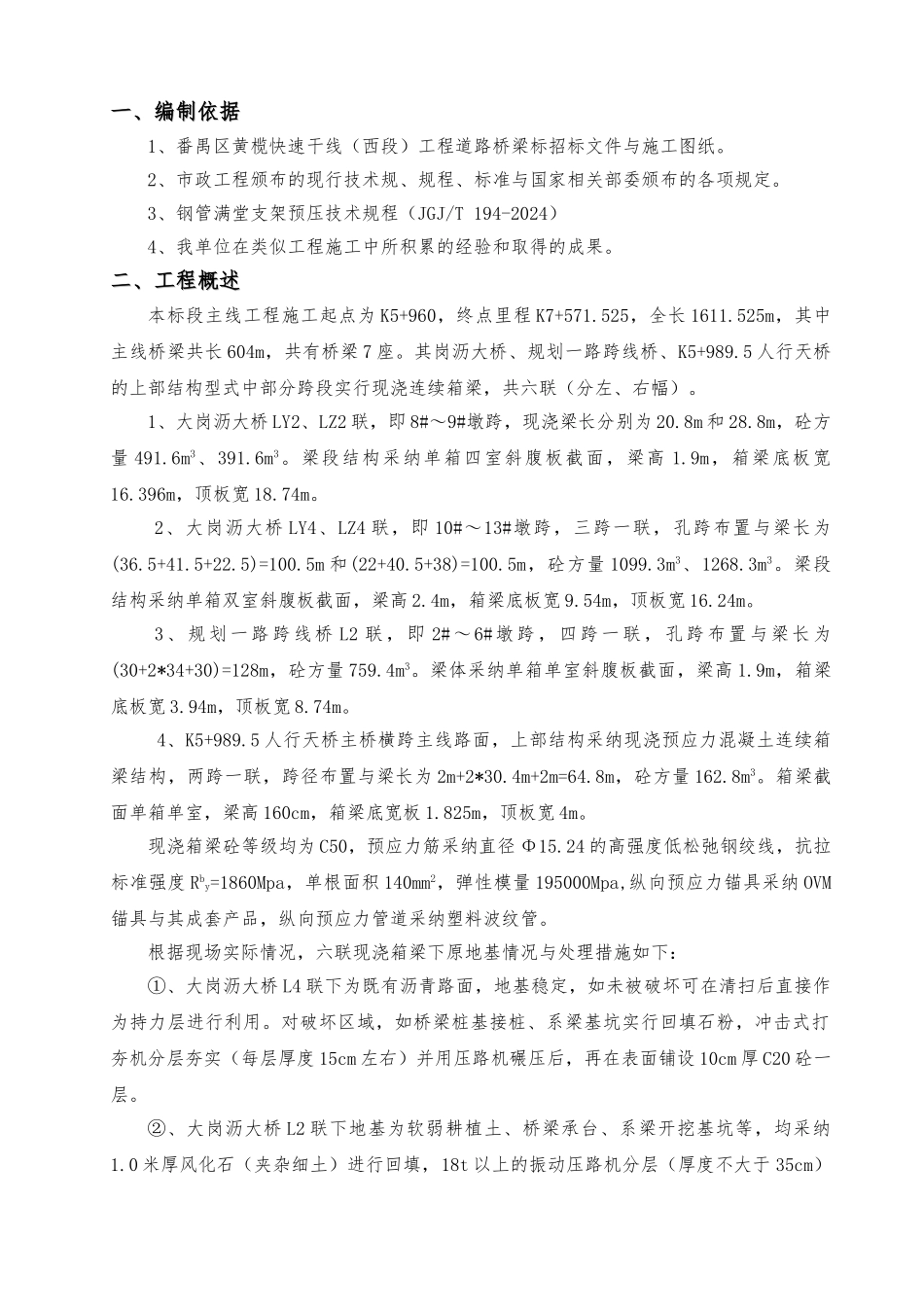

目 录一、编制依据一、编制依据 2二、工程概述二、工程概述 2三、支架堆载预压方案三、支架堆载预压方案 3(一)、支架预压目的与验收条件 3(二)、支架预压监测、计算容 4(三)、支架预压位置、材料、面积、重量的确定 4(四)、加载布点、顺序、方向与测量要求 5(五)、卸载要求 7(六)、预压注意事项 7四、支架堆载预压计算与预拱度设置四、支架堆载预压计算与预拱度设置 7(一)、满堂碗扣式支架:7(二)、支架变形量值 F 的计算 8(三)、梁体预设拱度计算 9(四)、预拱度的设置 9五、安全、文明施工 9现浇预应力砼箱梁堆载预压施工方案一、编制依据一、编制依据1、番禺区黄榄快速干线(西段)工程道路桥梁标招标文件与施工图纸
2、市政工程颁布的现行技术规、规程、标准与国家相关部委颁布的各项规定
3、钢管满堂支架预压技术规程(JGJ/T 194-2024)4、我单位在类似工程施工中所积累的经验和取得的成果
二、工程概述二、工程概述本标段主线工程施工起点为 K5+960,终点里程 K7+571
525,全长 1611
525m,其中主线桥梁共长 604m,共有桥梁 7 座
其岗沥大桥、规划一路跨线桥、K5+989
5 人行天桥的上部结构型式中部分跨段实行现浇连续箱梁,共六联(分左、右幅)
1、大岗沥大桥 LY2、LZ2 联,即 8#~9#墩跨,现浇梁长分别为 20
8m 和 28
8m,砼方量 491
6m3、391
梁段结构采纳单箱四室斜腹板截面,梁高 1
9m,箱梁底板宽16
396m,顶板宽 18
2、大岗沥大桥 LY4、LZ4 联,即 10#~13#墩跨,三跨一联,孔跨布置与梁长为(36
5)=100
5m 和(22+40
5+38)=100
5m,砼方量 1099
3m3、1268
梁段结构采纳单箱双室斜腹板截面,梁高 2
