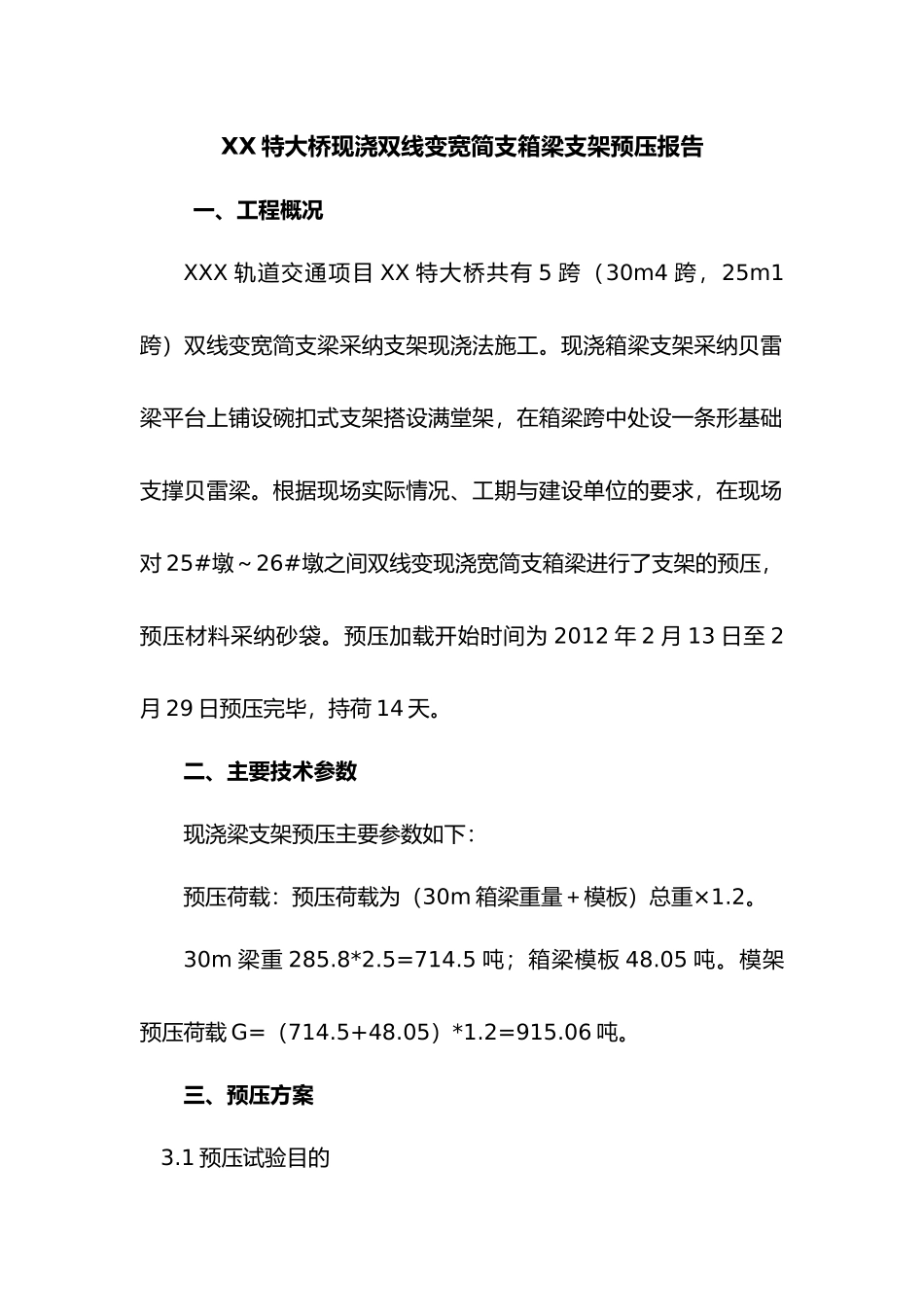

XX 特大桥现浇双线变宽简支箱梁支架预压报告一、工程概况XXX 轨道交通项目 XX 特大桥共有 5 跨(30m4 跨,25m1跨)双线变宽简支梁采纳支架现浇法施工
现浇箱梁支架采纳贝雷梁平台上铺设碗扣式支架搭设满堂架,在箱梁跨中处设一条形基础支撑贝雷梁
根据现场实际情况、工期与建设单位的要求,在现场对 25#墩~26#墩之间双线变现浇宽简支箱梁进行了支架的预压,预压材料采纳砂袋
预压加载开始时间为 2012 年 2 月 13 日至 2月 29 日预压完毕,持荷 14 天
二、主要技术参数现浇梁支架预压主要参数如下:预压荷载:预压荷载为(30m 箱梁重量+模板)总重×1
30m 梁重 285
5 吨;箱梁模板 48
模架预压荷载 G=(714
三、预压方案 3

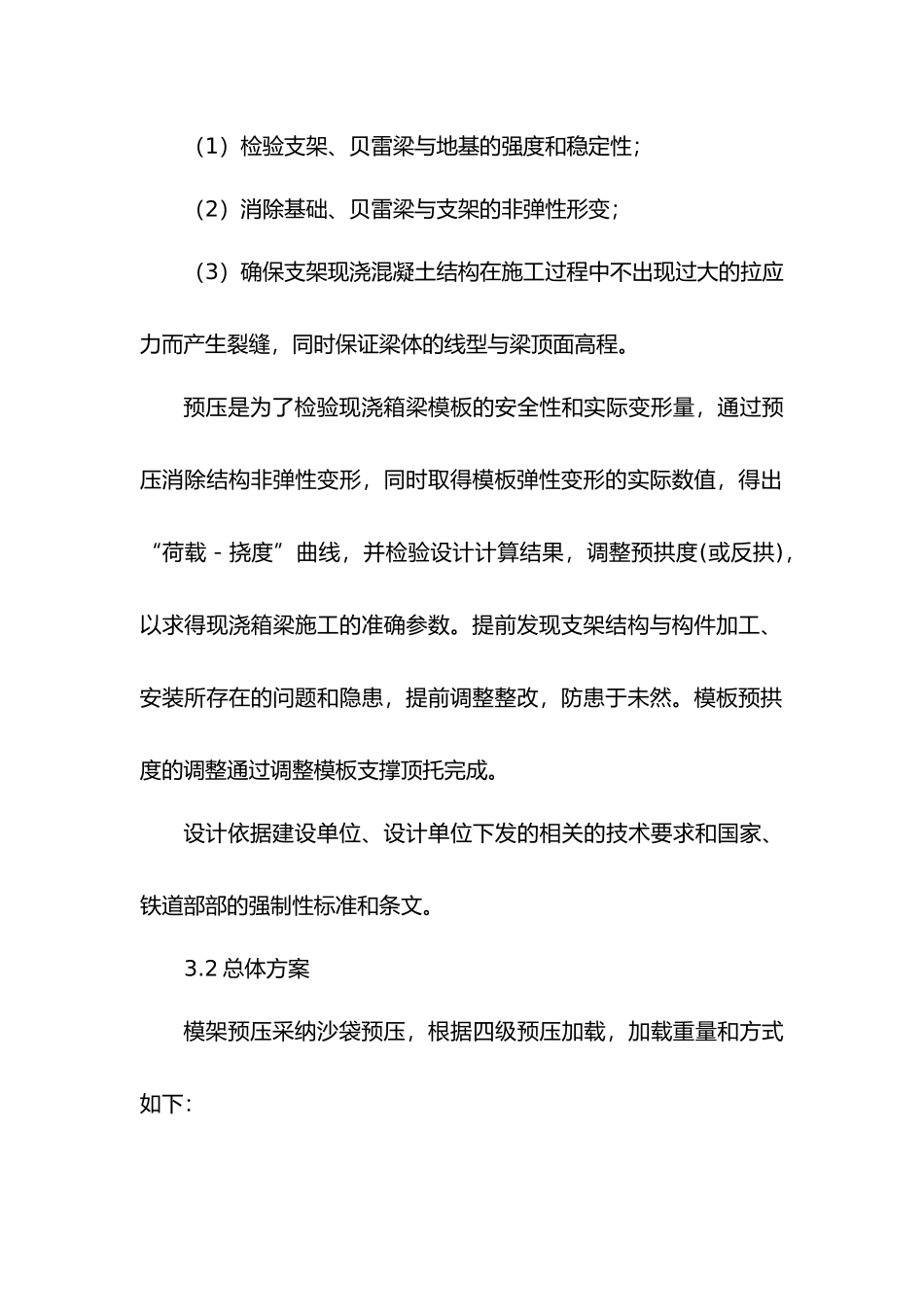

1 预压试验目的(1)检验支架、贝雷梁与地基的强度和稳定性;(2)消除基础、贝雷梁与支架的非弹性形变;(3)确保支架现浇混凝土结构在施工过程中不出现过大的拉应力而产生裂缝,同时保证梁体的线型与梁顶面高程
预压是为了检验现浇箱梁模板的安全性和实际变形量,通过预压消除结构非弹性变形,同时取得模板弹性变形的实际数值,得出“荷载-挠度”曲线,并检验设计计算结果,调整预拱度(或反拱),以求得现浇箱梁施工的准确参数
提前发现支架结构与构件加工、安装所存在的问题和隐患,提前调整整改,防患于未然
模板预拱度的调整通过调整模板支撑顶托完成
设计依据建设单位、设计单位下发的相关的技术要求和国家、铁道部部的强制性标准和条文

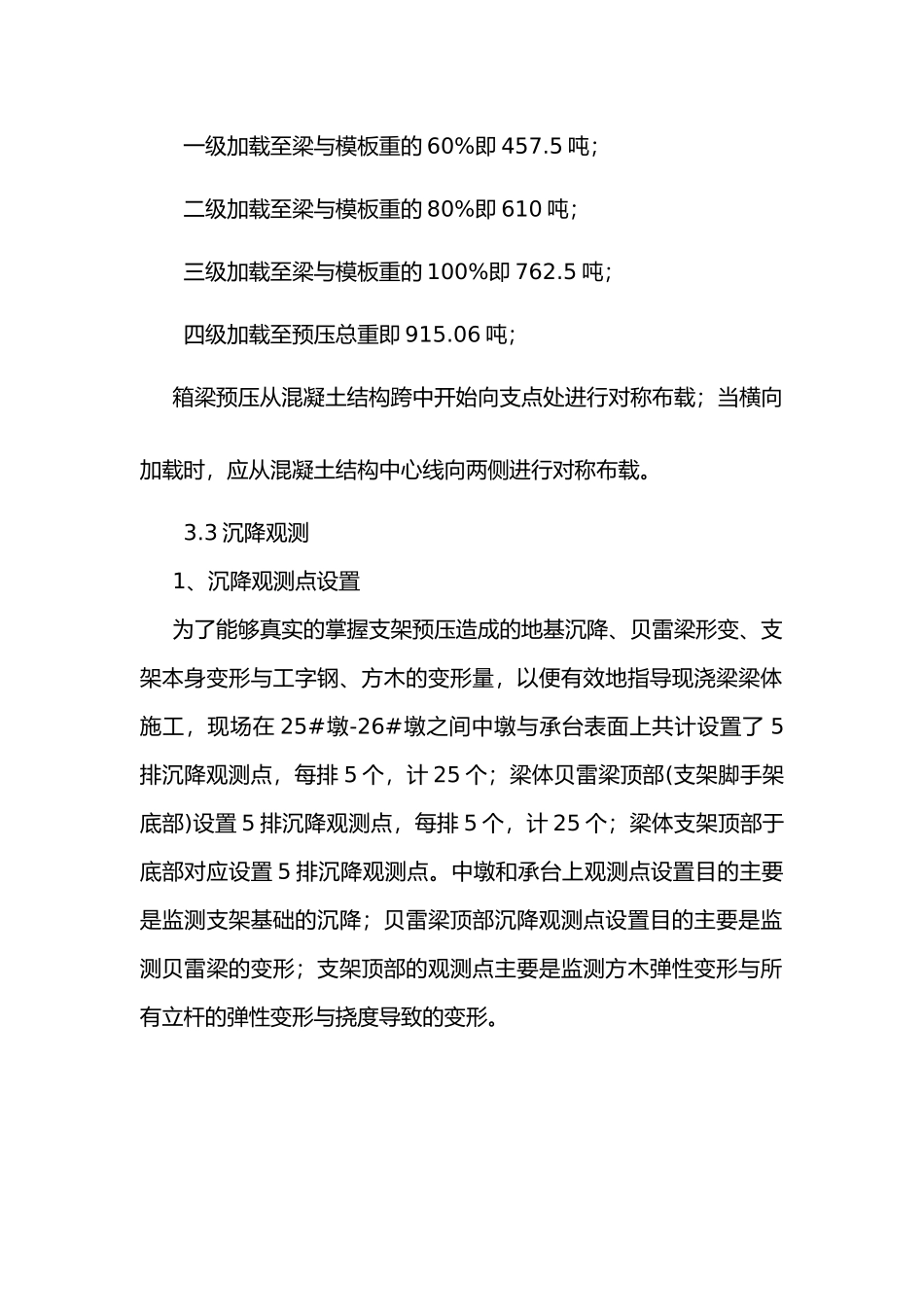

2 总体方案模架预压采纳沙袋预压,根据四级预压加载,加载重量和方式如下:一级加载至梁与模板重的 60%即 457
5 吨;二级加载至梁与模板重的 80%即 610 吨;三级加载至梁与模板重的 100%即 762
5 吨;四级加载至预压总重即
