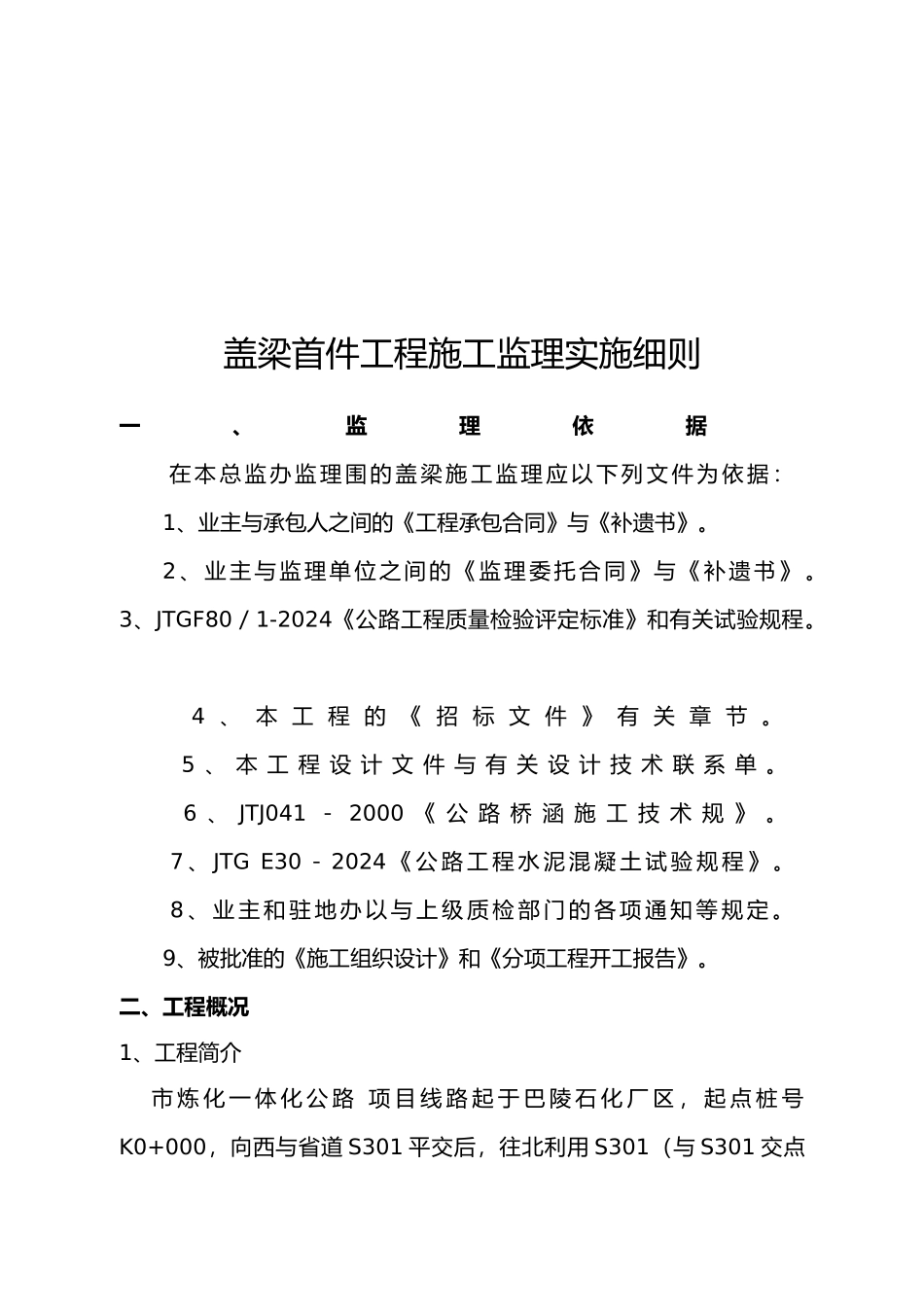

盖梁首件工程施工监理实施细则详述----------------------- -----------------------日期:盖梁首件工程施工监理实施细则一、监理依据 在 本 总 监 办 监 理 围 的 盖 梁 施 工 监 理 应 以 下 列 文 件 为 依 据 : 1、业主与承包人之间的《工程承包合同》与《补遗书》。 2、业主与监理单位之间的《监理委托合同》与《补遗书》 。3、JTGF80/1-2024《公路工程质量检验评定标准》和有关试验规程。 4 、 本 工 程 的 《 招 标 文 件 》 有 关 章 节 。 5 、 本 工 程 设 计 文 件 与 有 关 设 计 技 术 联 系 单 。 6 、 JTJ041 - 2000 《 公 路 桥 涵 施 工 技 术 规 》 。 7 、 JTG E30 - 2024 《 公 路 工 程 水 泥 混 凝 土 试 验 规 程 》 。 8 、 业 主 和 驻 地 办 以 与 上 级 质 检 部 门 的 各 项 通 知 等 规 定 。 9、被批准的《施工组织设计》和《分项工程开工报告》。二、工程概况1、工程简介市 炼 化 一 体 化 公 路 项 目 线 路 起 于 巴 陵 石 化 厂 区 , 起 点 桩 号K0+000,向西与省道 S301 平交后,往北利用 S301(与 S301 交点桩 号 K4+584.176 ) 与 G107 立 交 后 , 再 经 利 用 G107 直 至 路 口(K15+955),往北绕过长岭炼油总厂,到文桥乡后往东与临鸭公路平交终点桩号 K26+811.757,拟修建路线包括岳化支线、长炼段支线、长炼段北支线,扣除利用段后全长 20.504km。本线路主要控制点:巴陵石化、S301 交叉口、路口收费站、路口、文桥、长炼、临鸭交叉口。三、施工准备阶段 1、墩柱施工完成经自检合格后,填写有关报验资料,报监理工程师进行验收。 2、柱式台桩基经检测合格并报监理工程师确认后方可进行施工台帽施工。3、U 型桥台台身完成后,报监理工程师进行验收。4、肋板桥台先进行台背回填至台帽底面,并经监理工程检测合格,在进行台帽施工。四、盖梁开工1. 测量放样墩柱盖梁和柱式台帽由测量组用全站仪施放墩柱中心和桩基中心,并报监理工程师复核,确认无误后,方可进行施工,肋板和 U 型桥台由测量组施放背墙线,放样后施工技术人员要做好标记和保护。2、柱式台帽在基坑开挖完成后(基底为土质的进行夯实整平,基底为石质的直接整平),整平采纳 M7.5 号以上的砂浆或小石子混凝土进行硬化、抹面,厚度不...
