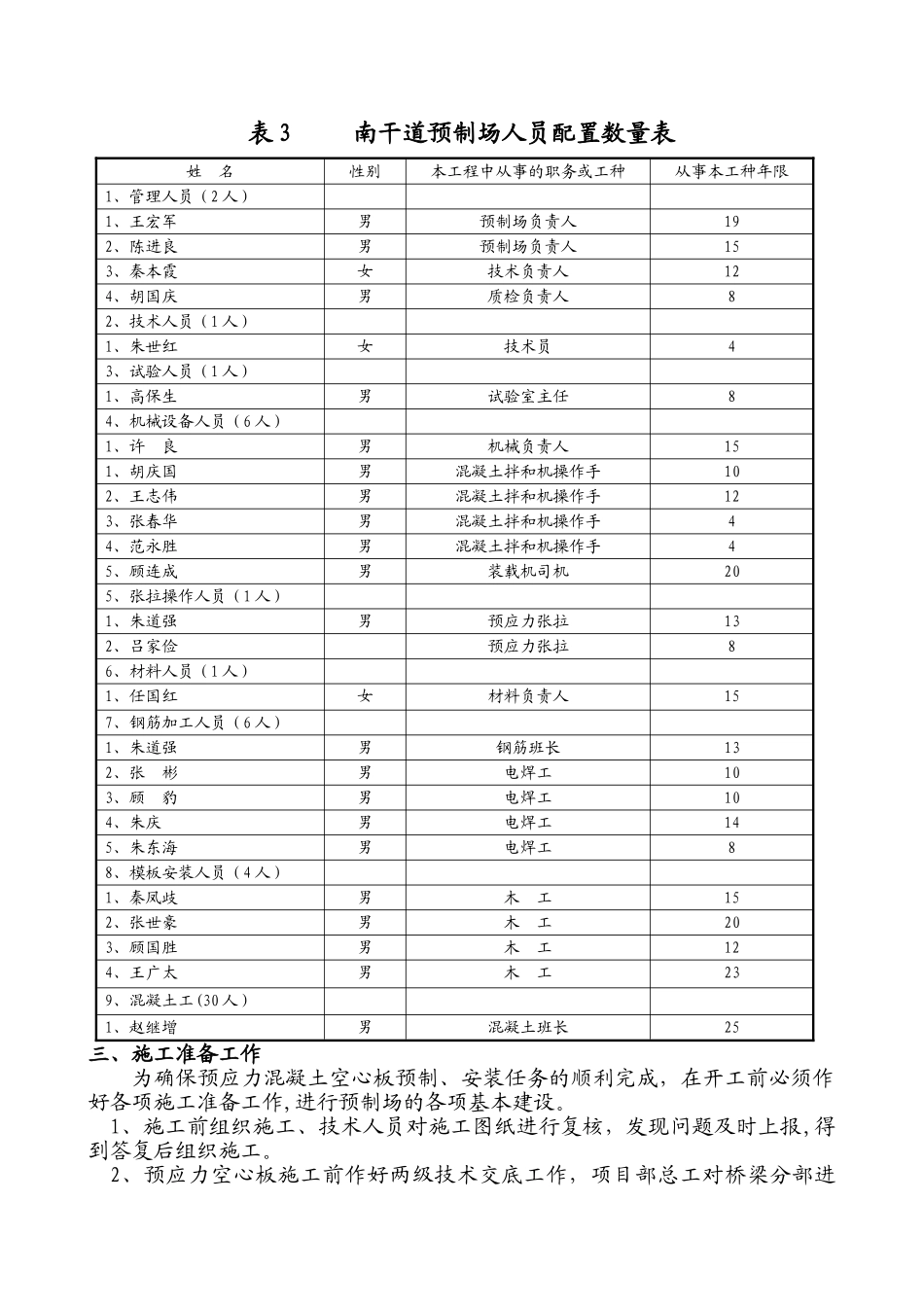

预应力混凝土空心板预制、安装施工技术方案一、工程概况河南省王楼(省界)至兰考段高速公路 A—01 合同段,上部结构为预应力混凝土空心板的桥梁共有五座,其中 2×16 米中桥一座,1×16 小桥三座,1×16汽车通道桥两座,共计预应力混凝土空心板 182 块,该预应力混凝土空心板计划在我通达公路工程公司南干道预制场集中预制,具体类型和数量见表 1. 预应力空心板类型、数量汇总表 表 1序号桥梁名称桩号交角°孔径结构形式中块数量边块数量ф 角1朱庄中桥K10+563.50452-16预应力空心板、柱式墩台、桩基448452小桥K0+940501-16预应力空心板、薄壁桥台、桩基224403小桥K9+004.31051—16预应力空心板、柱式墩台、桩基224154小桥K9+527。11151—16预应力空心板、柱式墩台、桩基224255汽车通道K2+0791151—16预应力空心板、薄壁桥台、桩基224256汽车通道K6+5111251-16预应力空心板、薄壁桥台、桩基2243515428二、施工组织机构本合同段预应力空心板由第四项目分部负责组织、协调施工。南干道预制场将在第四分部的同一安排下进行预应力空心板的预制工作,为保证预制板的顺利施工,南干道预制场组建强有力的施工组织结构,具体负责解决其施工计划、生产调度、材料供应以及施工中出现的问题等。其施工组织机构及人员配置数量见下表 2、表 3.表 2 日南高速 A—01 合同段项目经理部南干道预制场施工组织机构预应力空心板预制技术负责人:秦本霞总负责人:王宏军、陈进良预应力空心板预制机械负责人:许 良预应力空心板预制材料负责人:任国红预应力空心板预制质检负责人:胡国庆技术班实验班钢筋班木工班混凝土班项目副经理:张其生技术负责人:孟玉平质检负责人:付根营表 3 南干道预制场人员配置数量表 姓 名性别本工程中从事的职务或工种从事本工种年限1、管理人员(2 人)1、王宏军男预制场负责人192、陈进良男预制场负责人153、秦本霞女技术负责人124、胡国庆男质检负责人82、技术人员(1 人)1、朱世红女技术员43、试验人员(1 人)1、高保生男试验室主任84、机械设备人员(6 人)1、许 良男机械负责人151、胡庆国男混凝土拌和机操作手102、王志伟男混凝土拌和机操作手123、张春华男混凝土拌和机操作手44、范永胜男混凝土拌和机操作手45、顾连成男装载机司机205、张拉操作人员(1 人)1、朱道强男预应力张拉132、吕家俭预应力张拉86、材料人员(1 人)1、任国红女材料负责人157、钢筋加工人员(6 人)1、朱道强男钢筋班长13...
