东区 15#住宅楼抢工期施工方案编制单位: 编 制 人: 审 核 人: 审 批 人: 编制日期: 2024 年 2 月 12 日 1、编制依据及目的根据业主的总体要求,截止 2024 年 7 月 15 日,15#楼要完成全部外立面装饰装修工程
比合同工期要求提前
根据目前施工进度情况,如按常原定施工方法无法完成,必须实行抢工措施进行施工
因此,为满足业主对 15#楼的工期要求,特编制本方案
2、15#楼目前进度及外装修概况2
1 15#楼进度现状:15#楼地上共 24 层,另有出屋面的混凝土结构装饰屋架,该屋架出屋面最大高度 12
截止 2024 年 2 月 13日,15#楼结构已施工至 16 层,其中 16 层一段顶板砼已浇筑完毕
二段正等待绑扎墙体钢筋
2 15#楼外装修概况:15#楼外墙面 1-3 层为干挂石材墙面,4 层以上为涂料墙面
外门窗为断桥铝合金门窗
外保温材料为 70mm厚挤塑保温板
外墙突出墙面的造型众多,其中 8 层以下结构施工时甩下了阳台部分的造型未施工
出屋面装饰屋架处建筑造型复杂
因此外墙施工工序很多,难度很大,费工费时
3、总体施工部署 依据业主对 15#楼外装修的工期要求及 15#楼外立面设计上的特点,经综合考虑,项目部决定实行在结构施工的同时,在 8 层以下搭设脚手架提前处理外墙遗留的装饰造型,处理完毕后拆除 8 层以下的外脚手架
当 19 层结构施工完毕且顶板模板拆除完毕后,将吊篮设置在 19 层,提前插入 19 层以下外墙装饰施工
24 层主体结构施工完毕后,局部搭设挑架施工屋面装饰架,屋面装饰架施工完毕后进行屋面工程施工
19 层以下外立面施工完毕后,将吊篮移至屋面,进行 19—24 层的外立面装饰装修施工

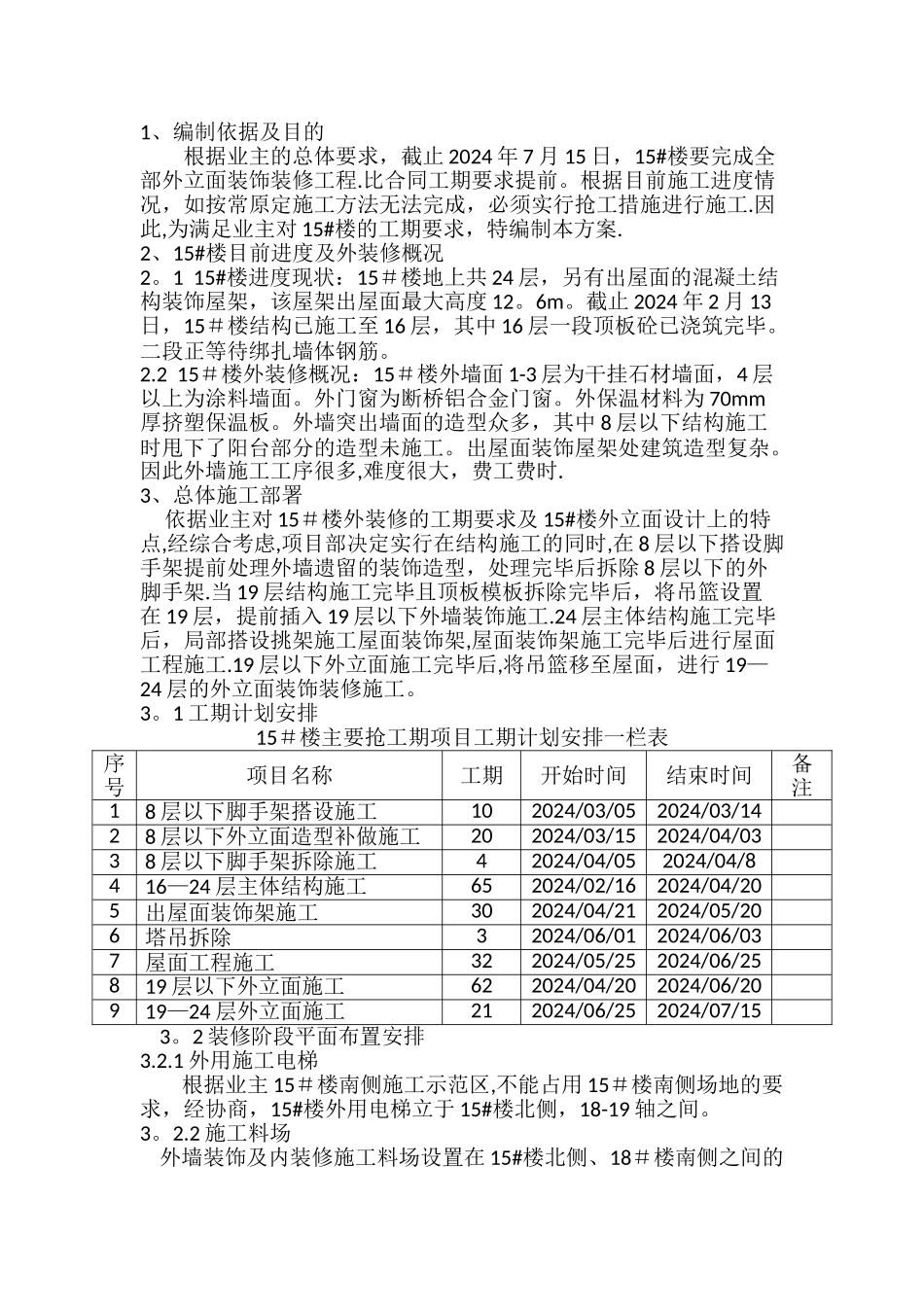

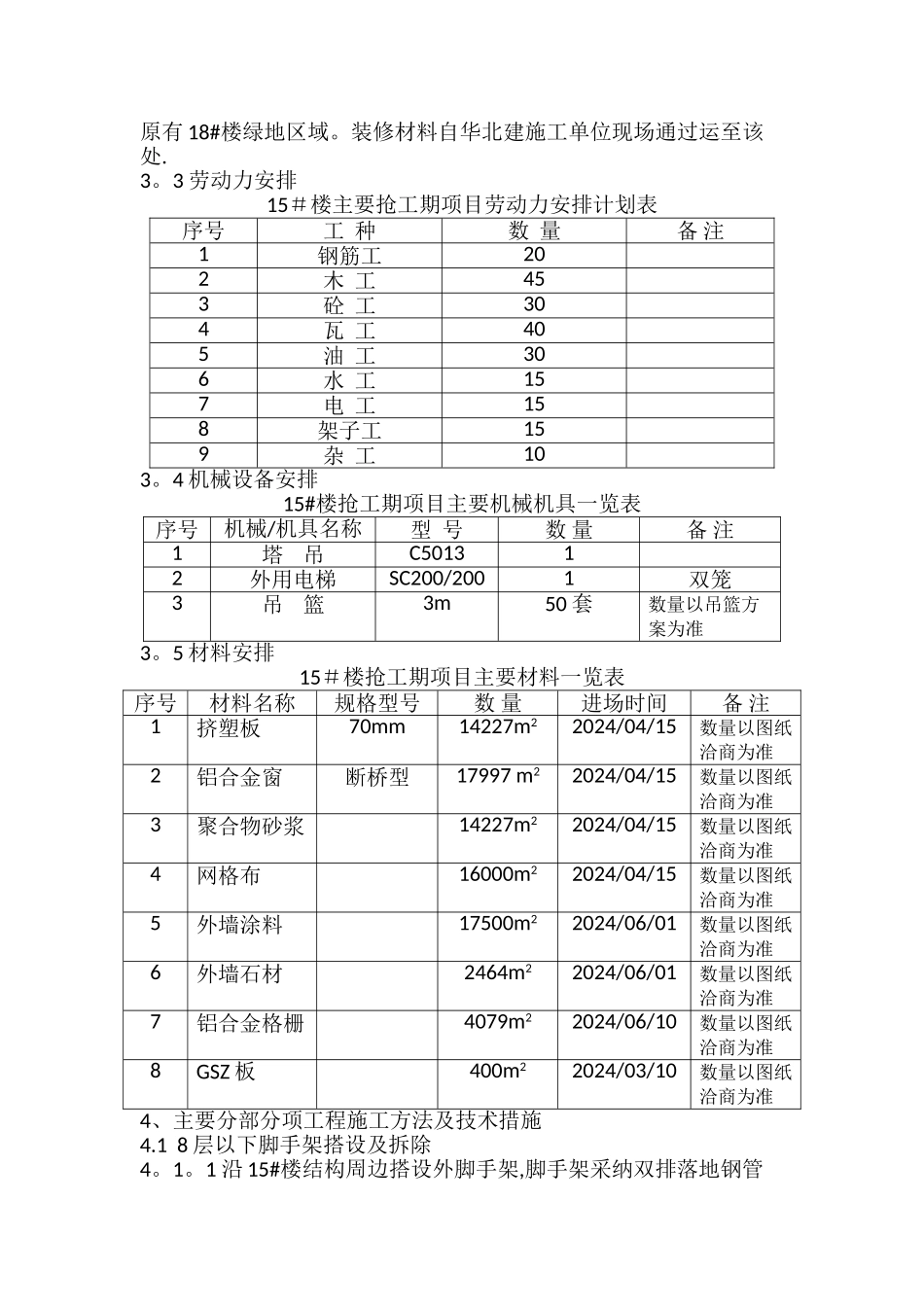

1 工期计划安排15#楼主要抢工期项目工期计划安排一栏表序号项目名称工期开始时间结束时间备注18 层以下脚手架搭设
