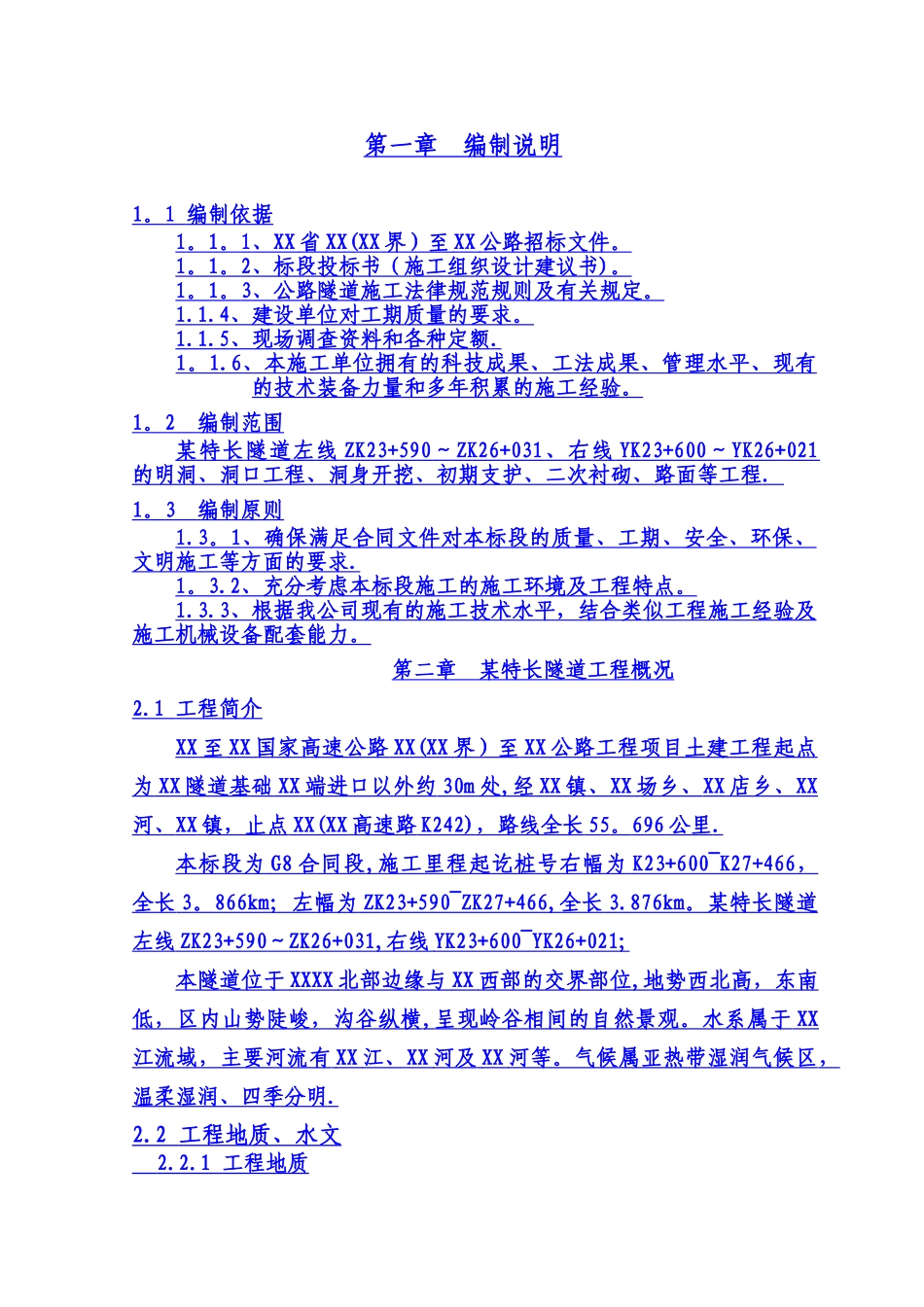

第一章 编制说明1
1 编制依据 1
1 、 XX 省 XX(XX 界)至 XX 公路招标文件
2 、标段投标书(施工组织设计建议书 )
3 、公路隧道施工法律规范规则及有关规定
4 、建设单位对工期质量的要求
5 、现场调查资料和各种定额
6 、本施工单位拥有的科技成果、工法成果、管理水平、现有 的技术装备力量和多年积累的施工经验

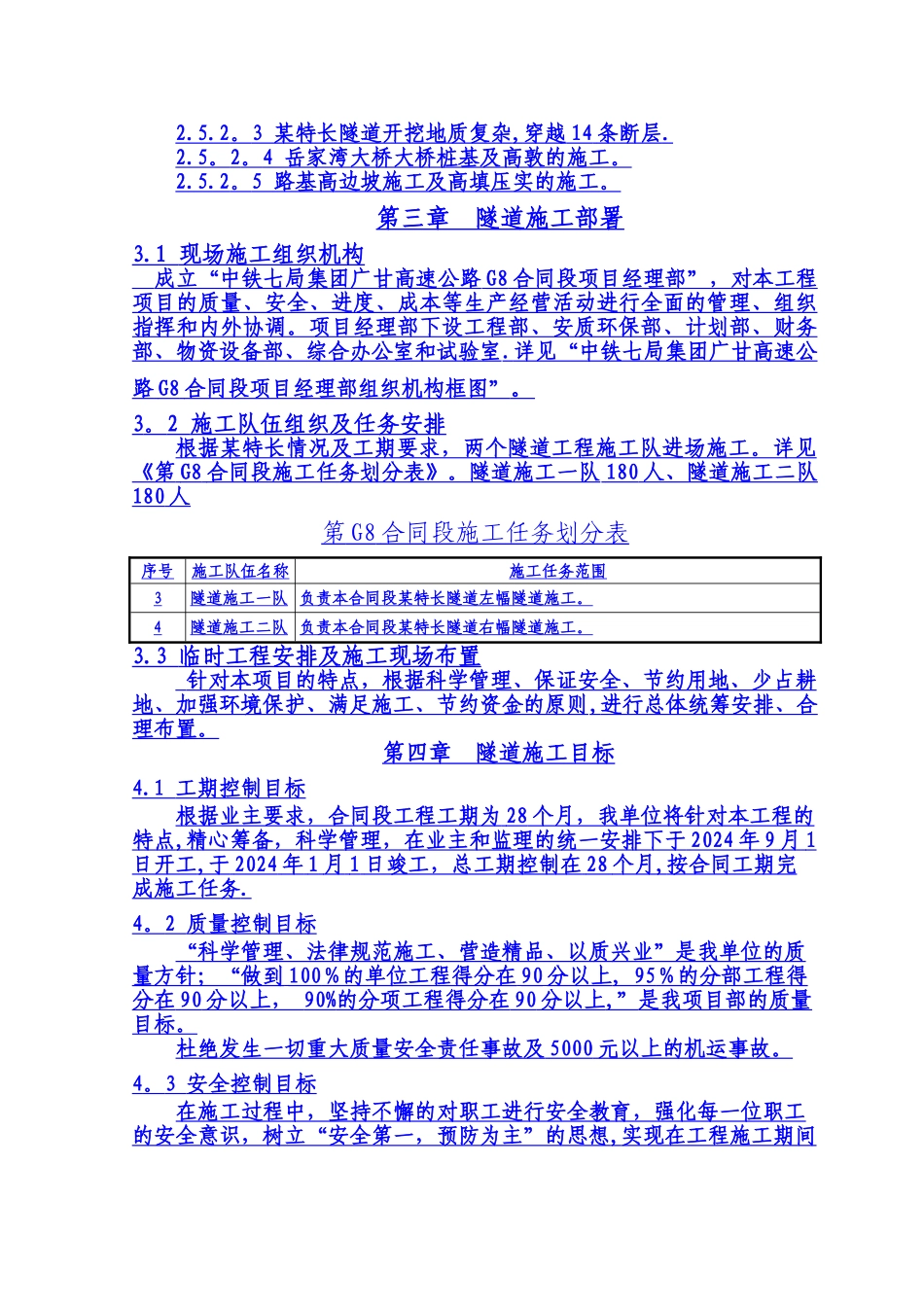

2 编制范围 某特长隧道左线 ZK23+590 ~ ZK26+031 、右线 YK23+600 ~ YK26+021 的明洞、洞口工程、洞身开挖、初期支护、二次衬砌、路面等工程
3 编制原则 1
1 、确保满足合同文件对本标段的质量、工期、安全、环保、 文明施工等方面的要求
2 、充分考虑本标段施工的施工环境及工程特点
3 、根据我公司现有的施工技术水平,结合类似工程施工经验及 施工机械设备配套能力
第二章 某特长隧道工程概况2
1 工程简介 XX 至 XX 国家高速公路 XX(XX 界)至 XX 公路工程项目土建工程起点 为 XX 隧道基础 XX 端进口以外约 30m 处 , 经 XX 镇、 XX 场乡、 XX 店乡、 XX 河、 XX 镇,止点 XX(XX 高速路 K242) ,路线全长 55
696 公里
本标段为 G8 合同段 , 施工里程起讫桩号右幅为 K23+600~K27+466 , 全长 3
866km ;左幅为 ZK23+590~ZK27+466, 全长 3
某特长隧道 左线 ZK23+590 ~ ZK26+031, 右线 YK23+600~YK26+021; 本隧道位于 XXXX 北部边缘与 XX 西部的交界部位 , 地势西北高,东南 低,区内山势陡峻,沟
