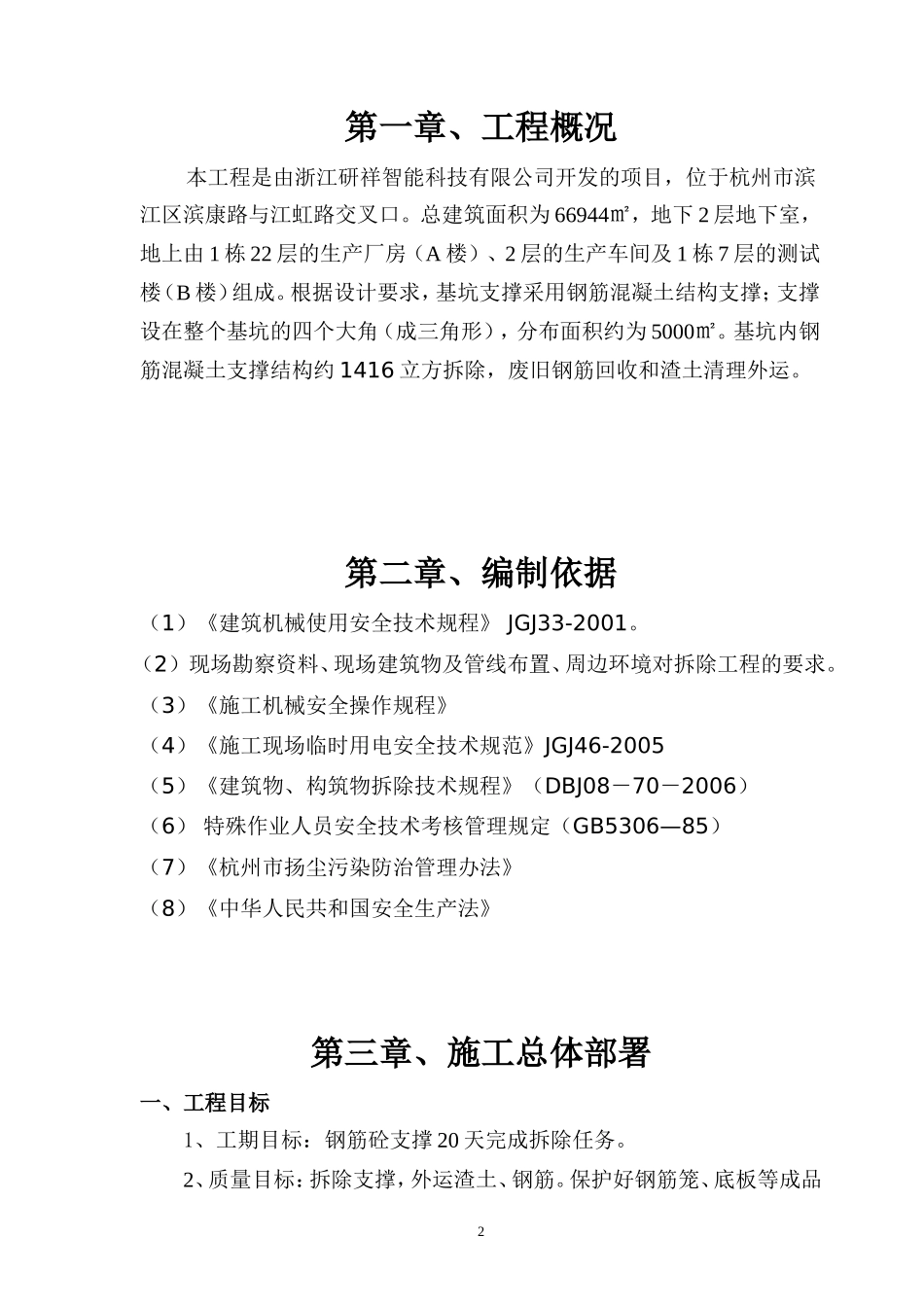

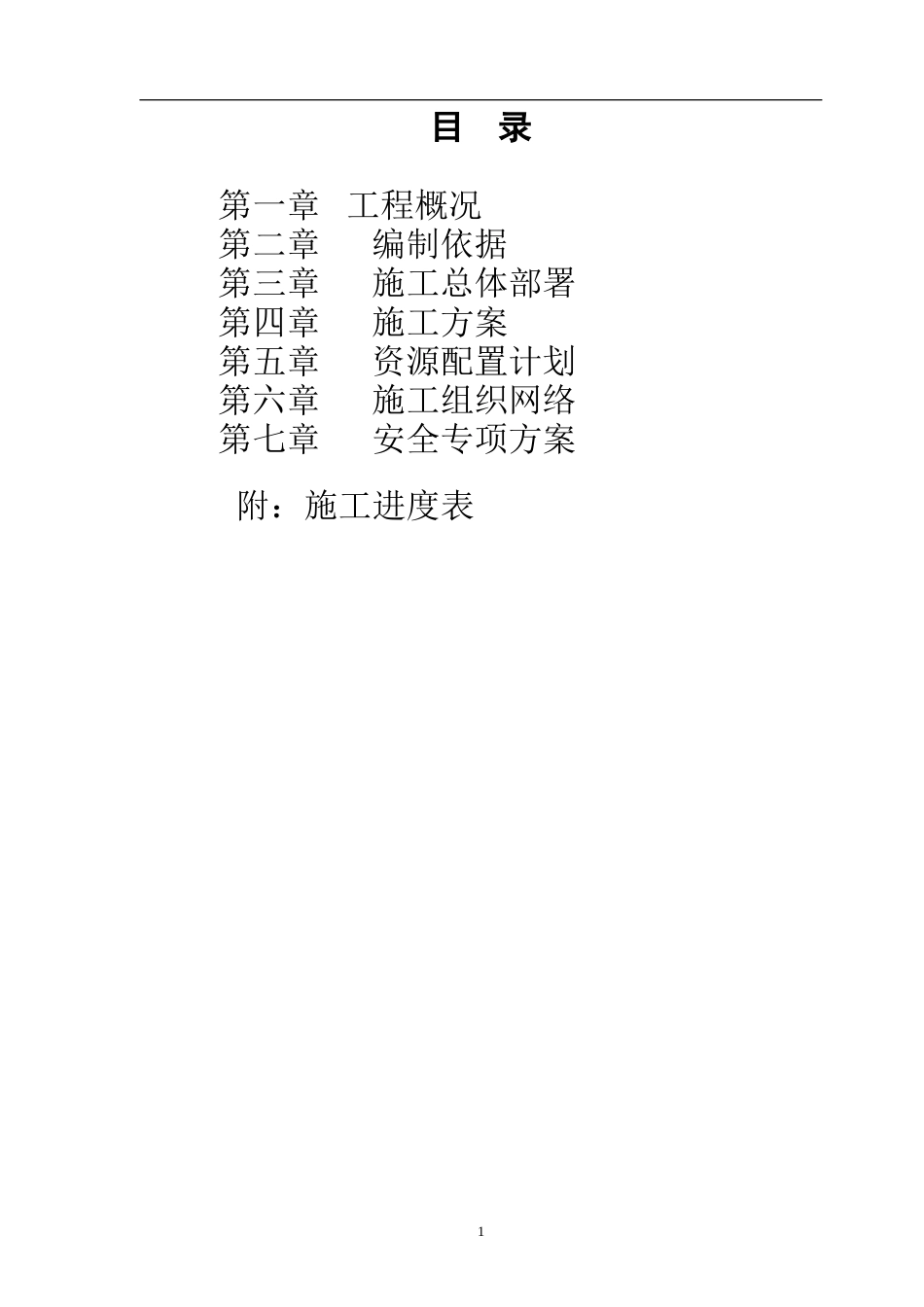

计算机产业基地工程砼支撑专项方案建设集团有限公司1目 录第一章 工程概况 第二章 编制依据 第三章 施工总体部署 第四章 施工方案 第五章 资源配置计划第六章 施工组织网络第七章 安全专项方案 附:施工进度表 2第一章、工程概况本工程是由浙江研祥智能科技有限公司开发的项目,位于杭州市滨江区滨康路与江虹路交叉口。总建筑面积为 66944㎡,地下 2 层地下室,地上由 1 栋 22 层的生产厂房(A 楼)、2 层的生产车间及 1 栋 7 层的测试楼(B 楼)组成。根据设计要求,基坑支撑采用钢筋混凝土结构支撑;支撑设在整个基坑的四个大角(成三角形),分布面积约为 5000㎡。基坑内钢筋混凝土支撑结构约 1416 立方拆除,废旧钢筋回收和渣土清理外运。第二章、编制依据(1)《建筑机械使用安全技术规程》 JGJ33-2001。(2) 现场勘察资料、现场建筑物及管线布置、周边环境对拆除工程的要求。(3)《施工机械安全操作规程》(4)《施工现场临时用电安全技术规范》JGJ46-2005(5)《建筑物、构筑物拆除技术规程》(DBJ08-70-2006)(6) 特殊作业人员安全技术考核管理规定(GB5306—85)(7)《杭州市扬尘污染防治管理办法》 (8)《中华人民共和国安全生产法》第三章、施工总体部署一、工程目标1、工期目标:钢筋砼支撑 20 天完成拆除任务。2、质量目标:拆除支撑,外运渣土、钢筋。保护好钢筋笼、底板等成品3结构。3、安全目标:安全事故确保零记录。4、文明目标:施工人员文明施工,确保施工现场整洁。防尘、降噪。二、拆除方式 拆除方法既要考虑安全,又能满足施工进度需要和经济指标,同时对周围影响最小,这是该工程考虑的重点。根据该工程特点,本工程混凝土支撑拆除采用机械切割与镐头机破碎拆除相结合的方式,即围檩采用机械切割,其余支撑及杆件均采用镐头机凿除。 (1)拆除速度:切割机切割拆除支撑每平方米需要 2 小时,距离基坑边缘较远位置的支撑,由于起吊能力的限制,所截取的长度较小,从而拆除时间相对更长;镐头机破碎如果在条件允许的情况下拆除速度也是较快,每台机器每个台班(早 7 点至晚 6 点半)可以打凿破碎约 50~60 立方米混凝土。 (2)对周围的影响:切割机拆除法对周围影响最小,但此拆除方法施工进度稍慢,费用也大大高于其他拆除方法。三、拆除分段及分区:砼支撑总体分为两段进行,1~11 轴/A~D 轴为第一段,1~13 轴/E~L 轴为第二段;共分 8 个区,即第一段为 A...
