下井高压电缆改火施工安全技术措施一:概 况: 地面 10KV 箱式变电站调试完成,并可以正常运转
原有线路及不可靠,为了进一步确保矿井正常供电,经过讨论定于 2025 年 1 月 15日 16:00~19:00 对下井高压电缆改火至 10KV 箱式变电站下井一柜;2025 年 1 月 17 日 8:00~15:00 对箱式变电站 10KV 二路改火
为了进一步确保施工有策略,有方案、有措施,保证工程质量及安全,特撰写本措施以利于施工
二:施工时间及地点: ⑴ 时间:2025 年 1 月 15 日~17 日 ⑵ 地点:10KV 箱式变电站 三、施工之前的准备: 根据现场条件制定施工程序如下: 施工安全技术措施贯彻学习 人员组织分配 材料工具准备 熟悉施工现场 开始施工
四、施工方法及步骤: ㈠下井高压电缆改火 ⑴ 根据停电时间及影响范围,派专人在 240KVA 变压器处切掉 2#杆、4#架杆、3#架杆跌落开关
⑵ 停电后,派人通知扇风机房打开风门,形成对井下的自然通风;并同时解除下井高压电缆

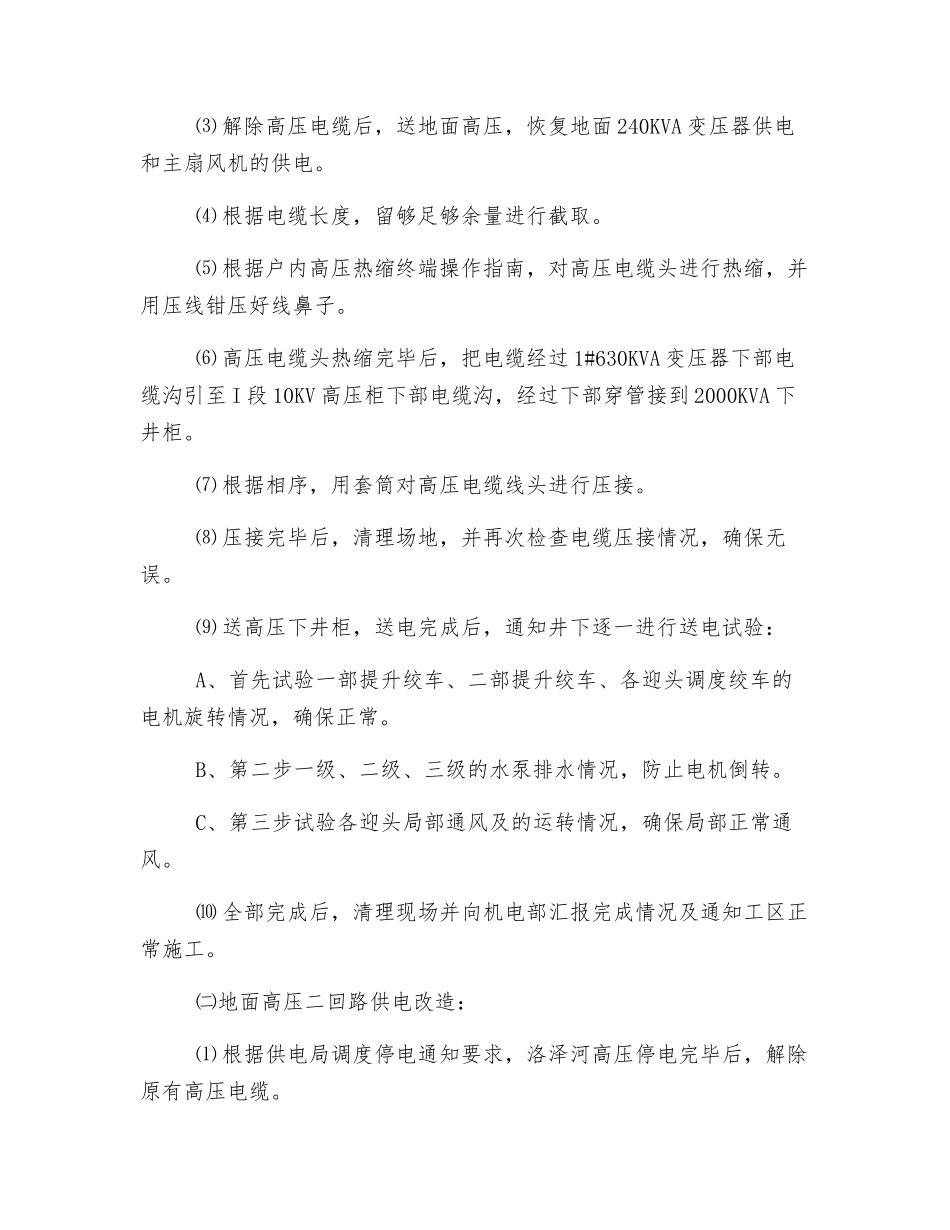

⑶ 解除高压电缆后,送地面高压,恢复地面 240KVA 变压器供电和主扇风机的供电
⑷ 根据电缆长度,留够足够余量进行截取
⑸ 根据户内高压热缩终端操作指南,对高压电缆头进行热缩,并用压线钳压好线鼻子
⑹ 高压电缆头热缩完毕后,把电缆经过 1#630KVA 变压器下部电缆沟引至 I 段 10KV 高压柜下部电缆沟,经过下部穿管接到 2000KVA 下井柜
⑺ 根据相序,用套筒对高压电缆线头进行压接
⑻ 压接完毕后,清理场地,并再次检查电缆压接情况,确保无误
⑼ 送高压下井柜,送电完成后,通知井下逐一进行送电试验: A、首先试验一部提升绞车、二部提升绞车、各迎头调度绞车的电机旋转情况,确保正常
B、第二步一级、二级、三级的水泵排水情况,防止电机倒转
C、第三步试验
