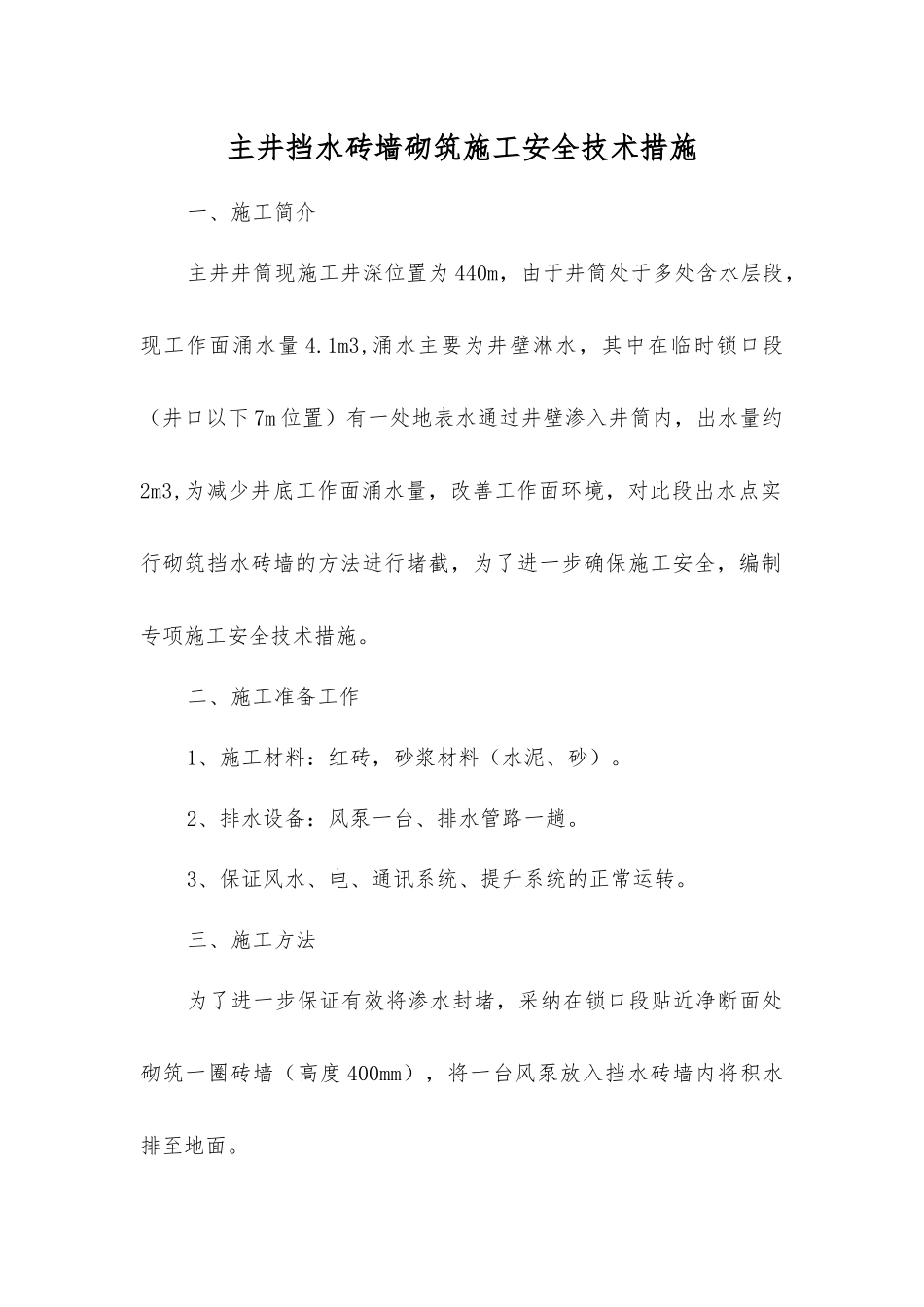

主井挡水砖墙砌筑施工安全技术措施一、施工简介主井井筒现施工井深位置为 440m,由于井筒处于多处含水层段,现工作面涌水量 4
1m3,涌水主要为井壁淋水,其中在临时锁口段(井口以下 7m 位置)有一处地表水通过井壁渗入井筒内,出水量约2m3,为减少井底工作面涌水量,改善工作面环境,对此段出水点实行砌筑挡水砖墙的方法进行堵截,为了进一步确保施工安全,编制专项施工安全技术措施
二、施工准备工作1、施工材料:红砖,砂浆材料(水泥、砂)
2、排水设备:风泵一台、排水管路一趟
3、保证风水、电、通讯系统、提升系统的正常运转
三、施工方法为了进一步保证有效将渗水封堵,采纳在锁口段贴近净断面处砌筑一圈砖墙(高度 400mm),将一台风泵放入挡水砖墙内将积水排至地面

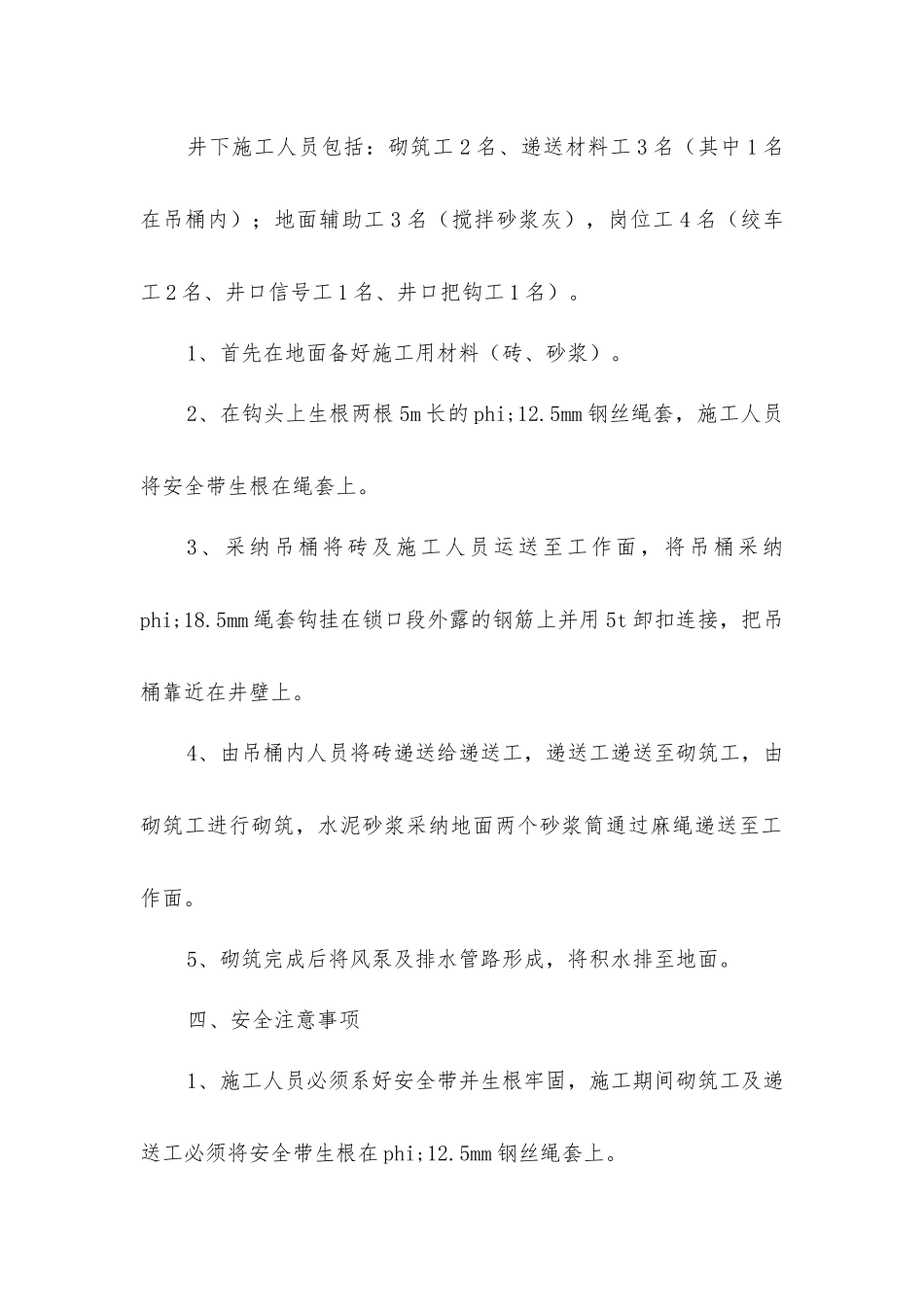

井下施工人员包括:砌筑工 2 名、递送材料工 3 名(其中 1 名在吊桶内);地面辅助工 3 名(搅拌砂浆灰),岗位工 4 名(绞车工 2 名、井口信号工 1 名、井口把钩工 1 名)
1、首先在地面备好施工用材料(砖、砂浆)
2、在钩头上生根两根 5m 长的 phi;12
5mm 钢丝绳套,施工人员将安全带生根在绳套上
3、采纳吊桶将砖及施工人员运送至工作面,将吊桶采纳phi;18
5mm 绳套钩挂在锁口段外露的钢筋上并用 5t 卸扣连接,把吊桶靠近在井壁上
4、由吊桶内人员将砖递送给递送工,递送工递送至砌筑工,由砌筑工进行砌筑,水泥砂浆采纳地面两个砂浆筒通过麻绳递送至工作面
5、砌筑完成后将风泵及排水管路形成,将积水排至地面
四、安全注意事项1、施工人员必须系好安全带并生根牢固,施工期间砌筑工及递送工必须将安全带生根在 phi;12
5mm 钢丝绳套上

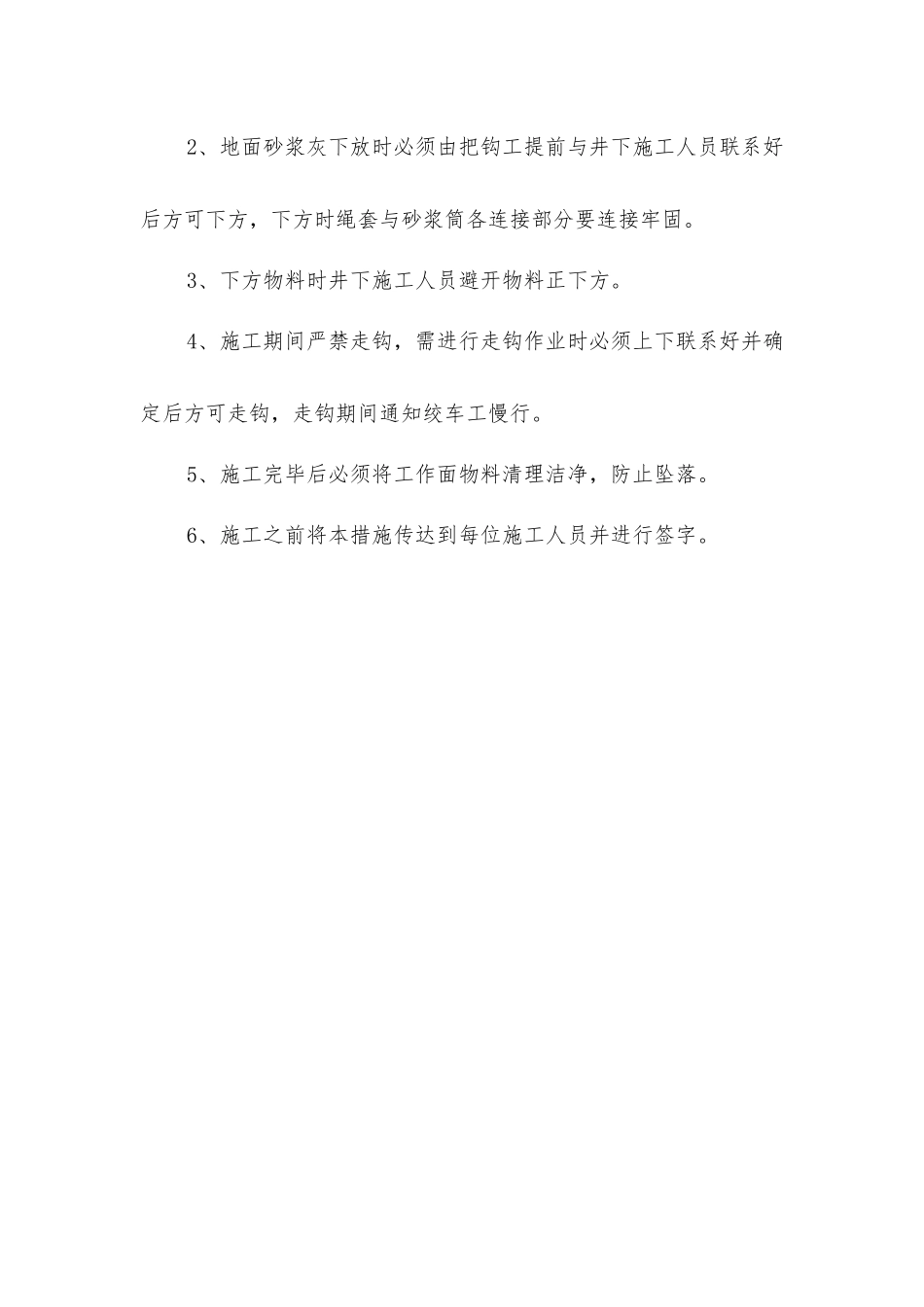

2、地面砂浆灰下放时必须由把钩工提前与井下施工人员联系好后方可下方,下方时绳套与砂浆筒各连接部分要连接牢固
3、下方物料时井下施工人员避开物料正下方
4、施工期间严禁走钩,
