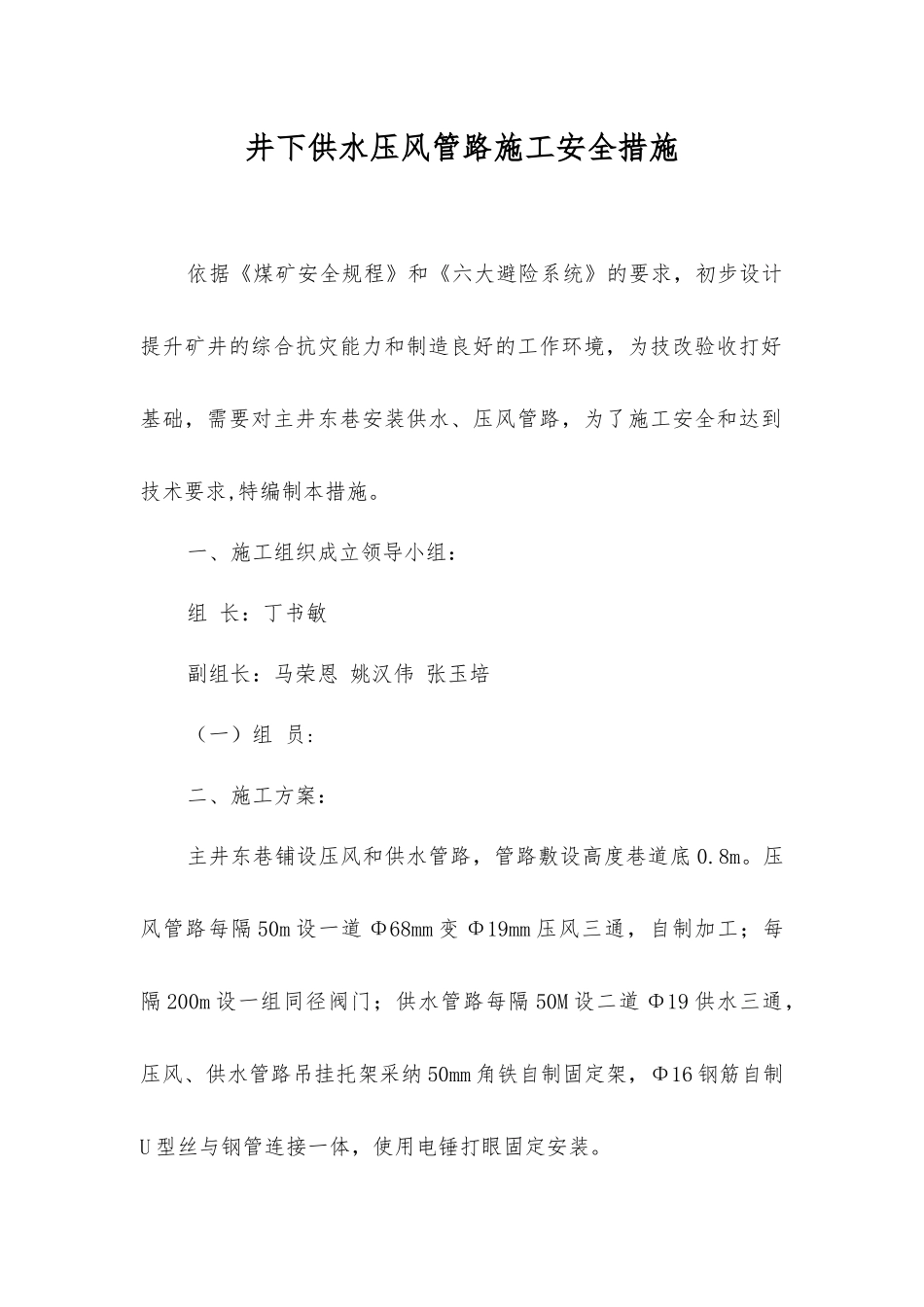

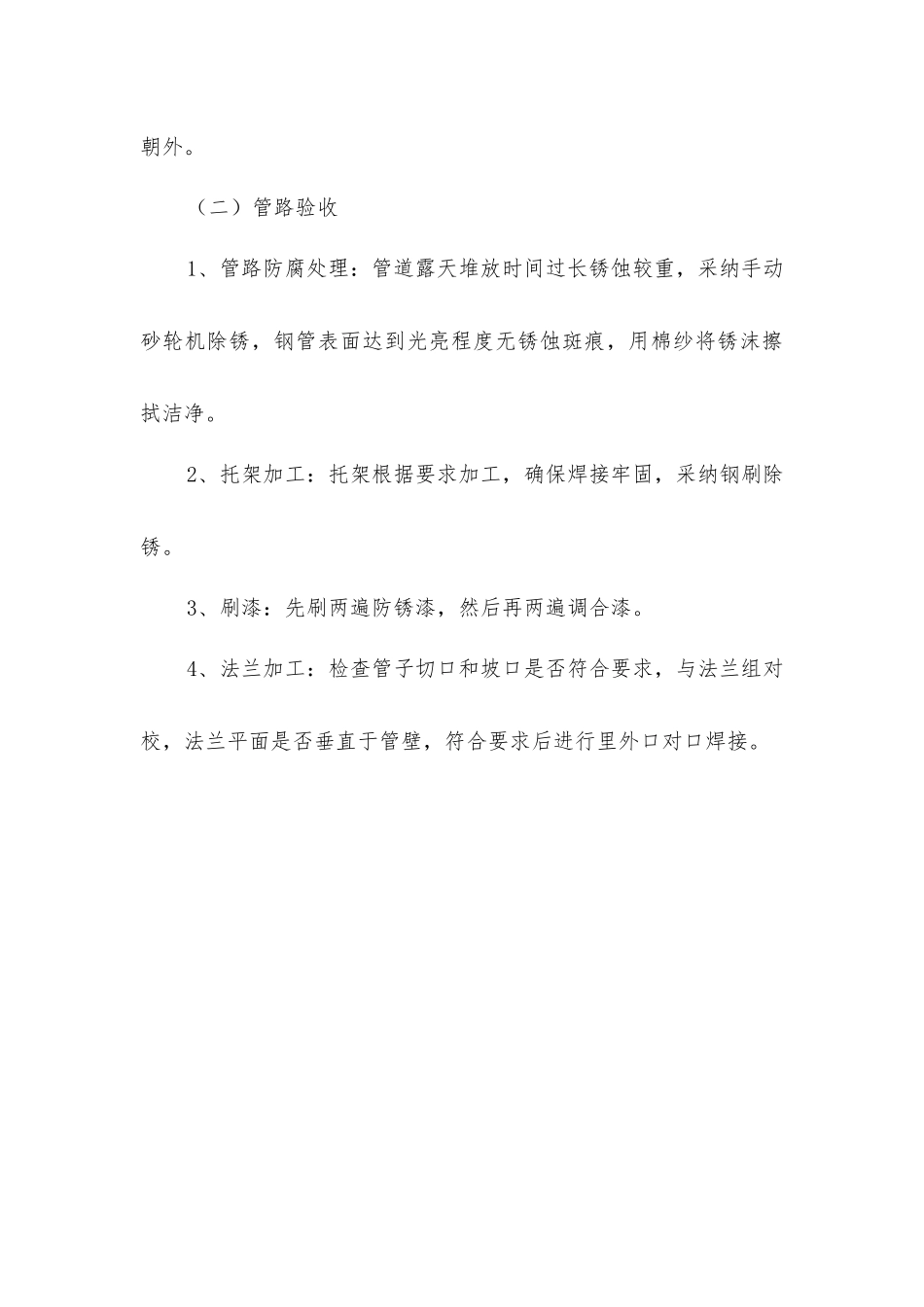

井下供水压风管路施工安全措施依据《煤矿安全规程》和《六大避险系统》的要求,初步设计提升矿井的综合抗灾能力和制造良好的工作环境,为技改验收打好基础,需要对主井东巷安装供水、压风管路,为了施工安全和达到技术要求,特编制本措施。一、施工组织成立领导小组:组 长:丁书敏副组长:马荣恩 姚汉伟 张玉培(一)组 员:二、施工方案:主井东巷铺设压风和供水管路,管路敷设高度巷道底 0.8m。压风管路每隔 50m 设一道 Φ68mm 变 Φ19mm 压风三通,自制加工;每隔 200m 设一组同径阀门;供水管路每隔 50M 设二道 Φ19 供水三通,压风、供水管路吊挂托架采纳 50mm 角铁自制固定架,Φ16 钢筋自制U 型丝与钢管连接一体,使用电锤打眼固定安装。三、施工工艺:(一)、管件加工:1、Φ108mm 变 Φ19mm 洒水三通自制加工:Φ108mm 无缝钢管根据 500mm 长度进行切割,分歧支管按 200mm 长度切割。在主管中间画线进行气割挖眼并坡口。分歧支管依据 Φ108mm 无缝钢管外径弧度进行切口并与主管补强焊接。主管和分歧支管根据法兰盘安装焊接方式各安装一个同径的活盘法兰。2、净化喷雾器加工:用 6 分钢管根据巷道拱形弧度煨弯,每隔500mm 挖眼焊接 6 格外丝丝头连接喷头,弯管两端一头焊死一头焊接6 分插销直通。3、管路安装:先与原管路对接,人工将管路抬上托架对齐螺栓孔安金属管垫,穿上螺栓加平垫及弹簧垫带上螺母对角紧固受力均匀。根据上述方法依次往前对接延伸管路。4、管件、阀门安装:管路延伸至三通和阀门位置根据管路对接方法安装三通和法兰阀门及球形阀门,阀门手柄朝上或朝下,严禁朝外。(二)管路验收1、管路防腐处理:管道露天堆放时间过长锈蚀较重,采纳手动砂轮机除锈,钢管表面达到光亮程度无锈蚀斑痕,用棉纱将锈沫擦拭洁净。2、托架加工:托架根据要求加工,确保焊接牢固,采纳钢刷除锈。3、刷漆:先刷两遍防锈漆,然后再两遍调合漆。4、法兰加工:检查管子切口和坡口是否符合要求,与法兰组对校,法兰平面是否垂直于管壁,符合要求后进行里外口对口焊接。
