地库顶板行车道支模排架及加固方案一、工程概况xxxxxxxxxxxxxxxxx 工程地下室车库为现浇框架结构,顶板结构的相对标高为一 1
结构层高为:4
预计进入临时施工道路最大荷载车辆,如干粉砂浆运输车为 45 吨,查《建筑结构荷载规范》GB50009—2001 中 4
1 条规定,满载 30OKN 的消防车对地库顶板产生的均布活荷载为 20KN/M2,故 30 吨汽车对地库顶板产生的均布活荷载为 30KN/M2
计划对道路区域及水泥、砂浆罐范围内的支模排架加密,立杆纵横向间距 500,步距为 1200mm,加固面积约 1700m2
顶板施工完成后,道路使用期间该区域模板支撑不拆除,已拆除的部位重新搭设支撑排架加固
临时道路局部区域有后浇带贯穿部分,在道路使用前按设计要求用 C40 微膨胀砼封闭
地库顶板混凝土完成后,按设计要求做好地库防水层及钢砼保护层,待砼达到设计强度后方可使用
平面布置见附图
二、支模排架搭设方法2
1 排架支撑形式(1)采用① 48X2
7 脚手钢管满堂搭设,由立杆、水平杆、纵横向剪刀撑等杆件组成受力体系,节点连接采用铸铁扣件
(2)排架立杆横向间距为 500mm,纵向间距为 500mm,排架步距为 1200mm,纵或横水平杆与立杆采用双扣件连接
(3)排架的四个外立面均连续设置剪刀撑
每组剪刀撑跨越立杆根数为 5〜7 根(>6m),斜杆与地面夹角在 45°〜60°之间
(4)在立杆离地面 200mm 处,设置纵向与横向的扫地杆,以约束立杆水平位移
(5)为了保证排架的整体刚度与稳定,排架内每隔 2~3 步设一道水平剪刀撑,每隔 3 跨设一道纵向剪刀撑

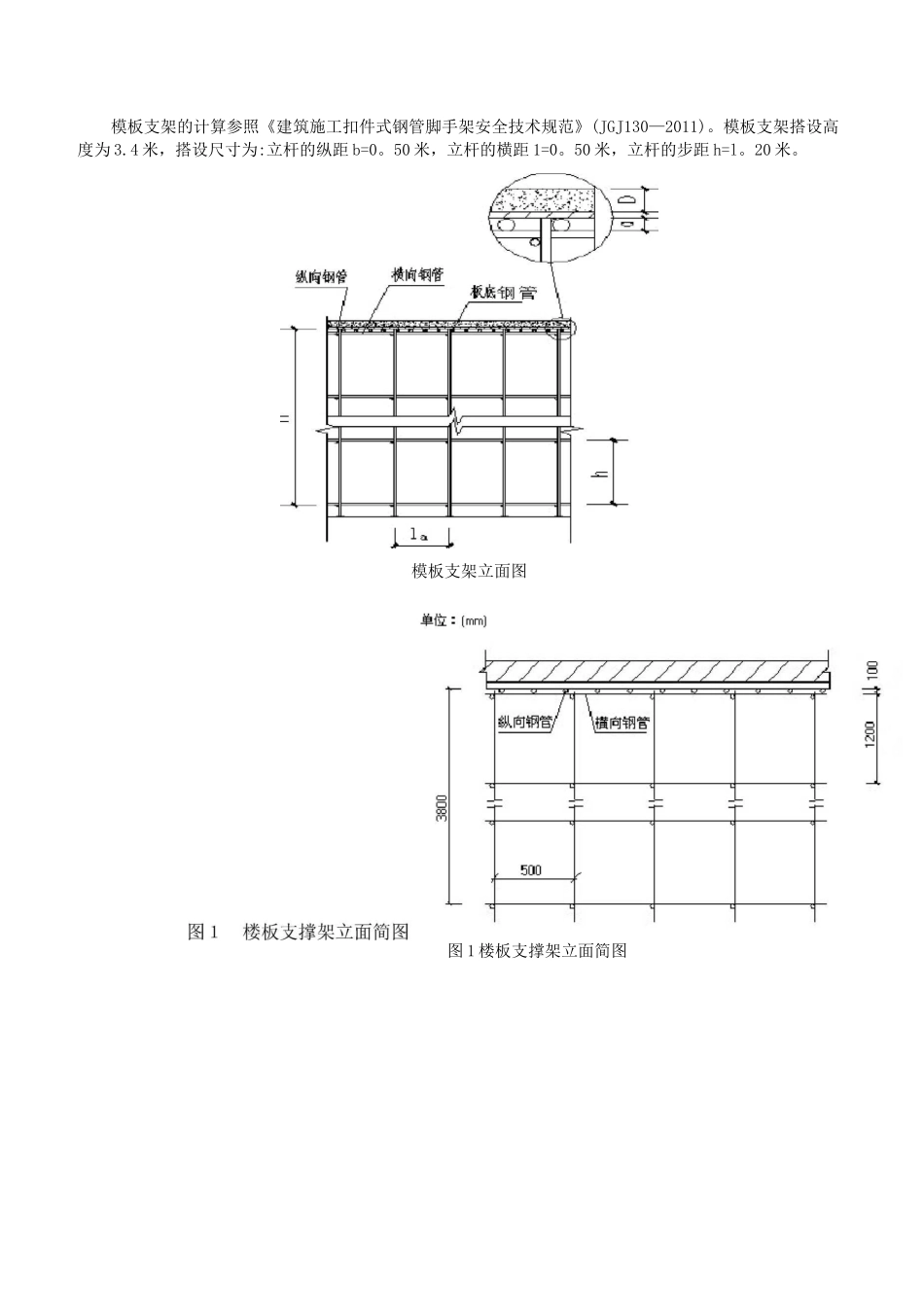

三、地库顶板钢管支模排架计算书地库顶板钢管支模排架计算书(一)、参数信息:1
模板支架参数横向间距或排距(m):0
50;纵距(m):0
50;步距(m):1
20;立杆上端伸出至
