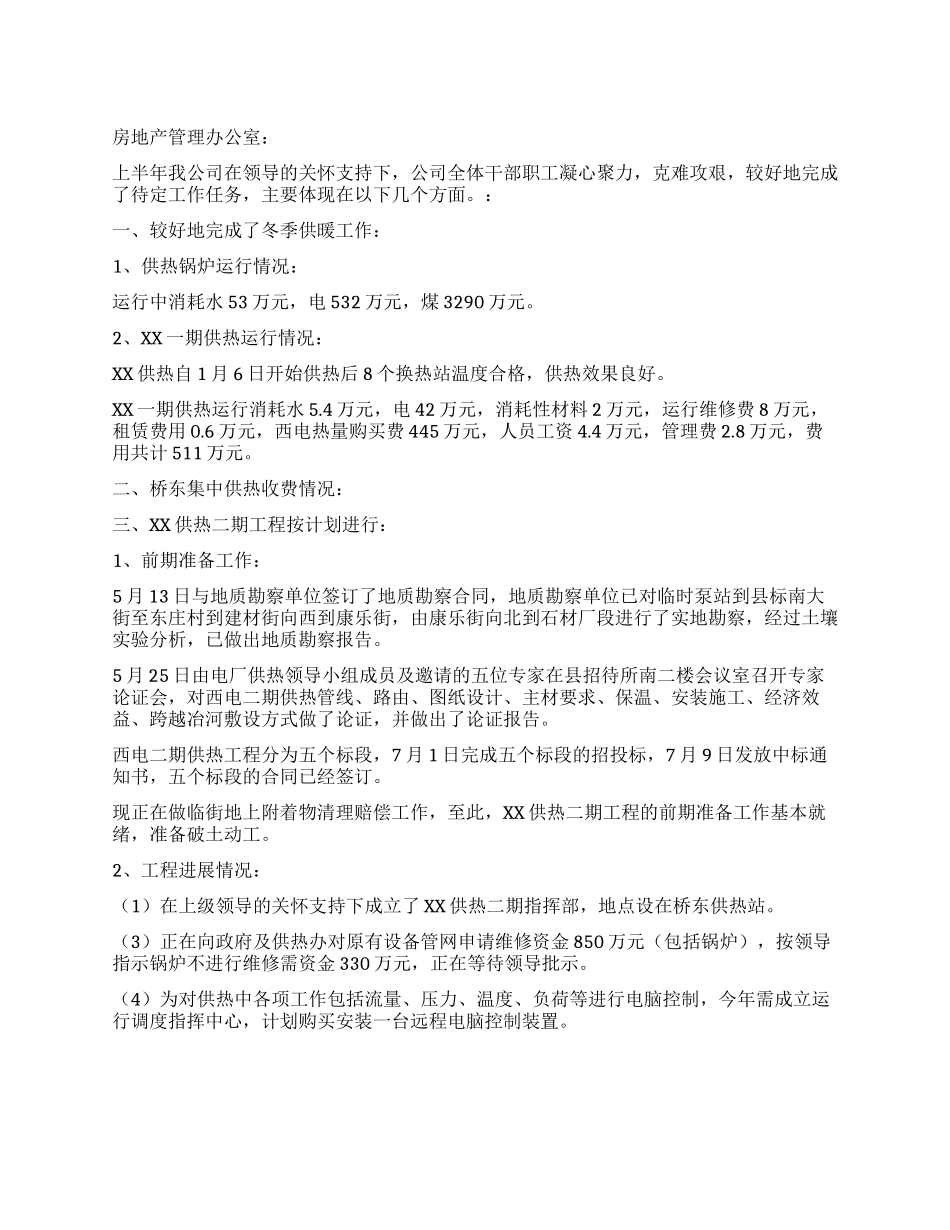

房地产管理办公室:上半年我公司在领导的关怀支持下,公司全体干部职工凝心聚力,克难攻艰,较好地完成了待定工作任务,主要体现在以下几个方面。:一、较好地完成了冬季供暖工作:1、供热锅炉运行情况:运行中消耗水 53 万元,电 532 万元,煤 3290 万元。2、XX 一期供热运行情况:XX 供热自 1 月 6 日开始供热后 8 个换热站温度合格,供热效果良好。XX 一期供热运行消耗水 5.4 万元,电 42 万元,消耗性材料 2 万元,运行维修费 8 万元,租赁费用 0.6 万元,西电热量购买费 445 万元,人员工资 4.4 万元,管理费 2.8 万元,费用共计 511 万元。二、桥东集中供热收费情况:三、XX 供热二期工程按计划进行:1、前期准备工作:5 月 13 日与地质勘察单位签订了地质勘察合同,地质勘察单位已对临时泵站到县标南大街至东庄村到建材街向西到康乐街,由康乐街向北到石材厂段进行了实地勘察,经过土壤实验分析,已做出地质勘察报告。5 月 25 日由电厂供热领导小组成员及邀请的五位专家在县招待所南二楼会议室召开专家论证会,对西电二期供热管线、路由、图纸设计、主材要求、保温、安装施工、经济效益、跨越冶河敷设方式做了论证,并做出了论证报告。西电二期供热工程分为五个标段,7 月 1 日完成五个标段的招投标,7 月 9 日发放中标通知书,五个标段的合同已经签订。现正在做临街地上附着物清理赔偿工作,至此,XX 供热二期工程的前期准备工作基本就绪,准备破土动工。2、工程进展情况:(1)在上级领导的关怀支持下成立了 XX 供热二期指挥部,地点设在桥东供热站。(3)正在向政府及供热办对原有设备管网申请维修资金 850 万元(包括锅炉),按领导指示锅炉不进行维修需资金 330 万元,正在等待领导批示。(4)为对供热中各项工作包括流量、压力、温度、负荷等进行电脑控制,今年需成立运行调度指挥中心,计划购买安装一台远程电脑控制装置。
