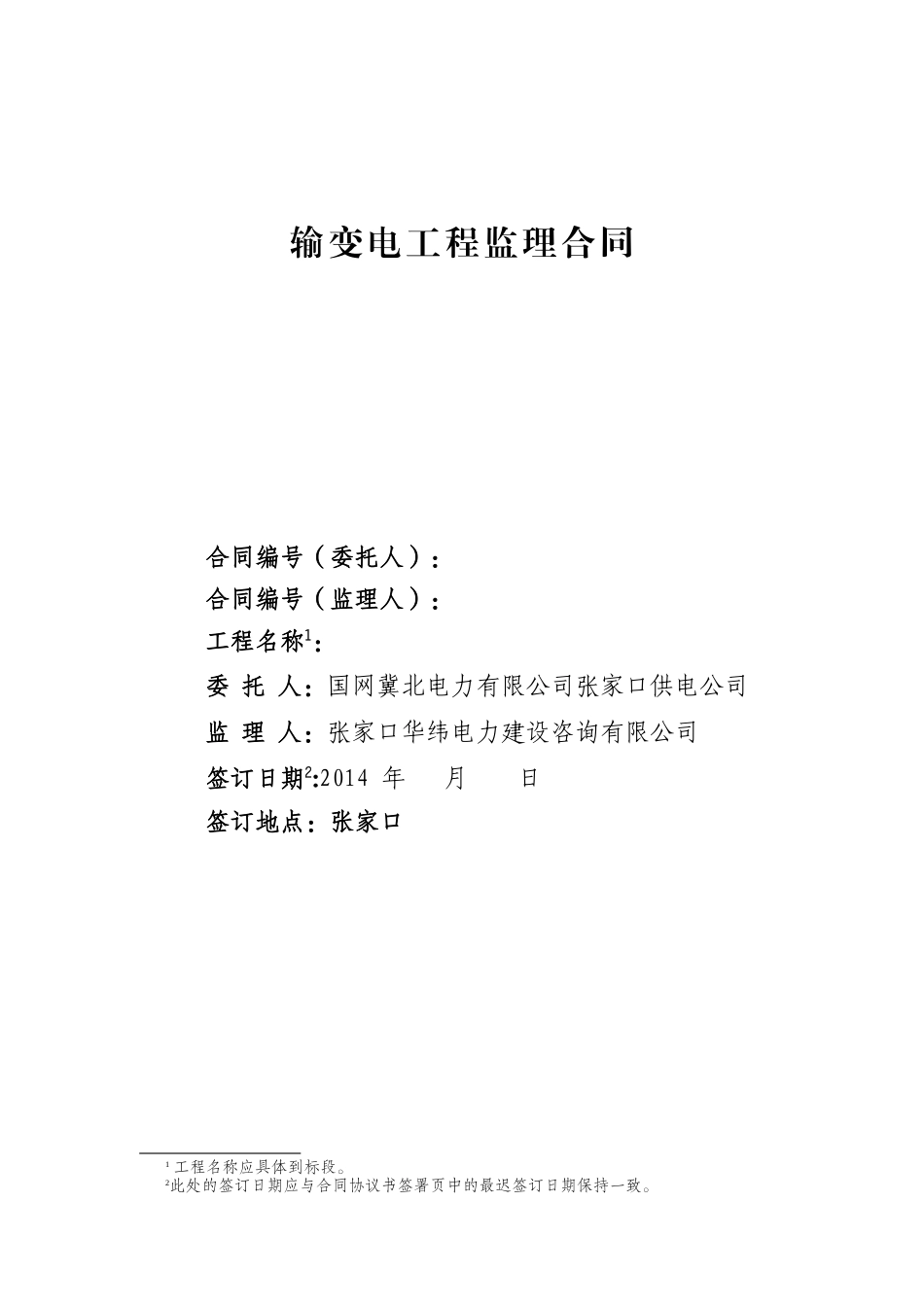

输变电工程监理合同合同编号(委托人):合同编号(监理人):工程名称1: 委 托 人:国网冀北电力有限公司张家口供电公司监 理 人:张家口华纬电力建设咨询有限公司签订日期2:2014 年 月 日签订地点:张家口1 工程名称应具体到标段。2此处的签订日期应与合同协议书签署页中的最迟签订日期保持一致。协议书委托人:国网冀北电力有限公司张家口供电公司监理人:张家口华纬电力建设咨询有限公司鉴于委托人拟委托监理人对 工程(以下简称“工程”)实施监理,且监理人同意接受委托,根据《中华人民共和国合同法》等有关法律、法规和规章的规定,双方经协商一致,订立本协议。第 1 条 工程概况1.1 工程名称: 1.2 工程地点:张家口 市 尚义县 。1.3 工程规模:1) 风光储二期至尚义 220kV 线路工程 : 本工程新建国 家风光储输金阳升压站至尚义变电站 220kV 线路,路径长度 41.1km ,包含风光储二期至尚义 220kV 线路工程的施工监理 及风光储二期光缆通信工程 (OPGW) 的施工监理。 2) 风光储二期送出站内通信工程: 本包工程量包括在 220kV 尚义站配置 2 套 24 芯光配线单元,用于接入本期光 缆,配置 1 块综合数据网 155MPOS 板卡用于开通本期所需业 务。第 2 条 监理服务范围1 ) 风光储二期至尚义 220kV 线路工程 2 ) 风光储二期送出站内通信工程 第 3 条 工程建设目标33.1 质量目标:保证贯彻和顺利实施工程设计技术原则 , 满足国家施工验收规范的要求,工程质量总评为优良,满足工程合格率 100% 。杜绝重大质量事故和质量管理事故的 发生;确保工程达标投产。3.2 安全目标:严格执行国家、国家电网公司及业主方有关工程建设安全管理的法律、法规和规章制度,加强安全监理控制,确保工程建设中安全文明施工,并采取积极的安全措施,不发生负主要责任的重大交通事故、环境污染和重大垮(坍)塌事故,不发生重伤事故,不发生负主要责任的电网事故,创建安全文明施工示范工程。3.3 进度目标:由双方签字之日开始至工程通过达标投产检查之日结束。坚持以“工程进度服从安全、质量”为原则,积极采取相应措施,确保工程开、竣工时间和工程阶段性里程碑进度计划的按时完成。3.4 投资控制目标:在满足安全质量的前提下,严格规范建设过程中设计变更、现场签证,严格执行合同,做好工程项目结算工作,控制工程造价。3.5 环境保护目标:确保工程建设中落实环保、水保方案及批复...
