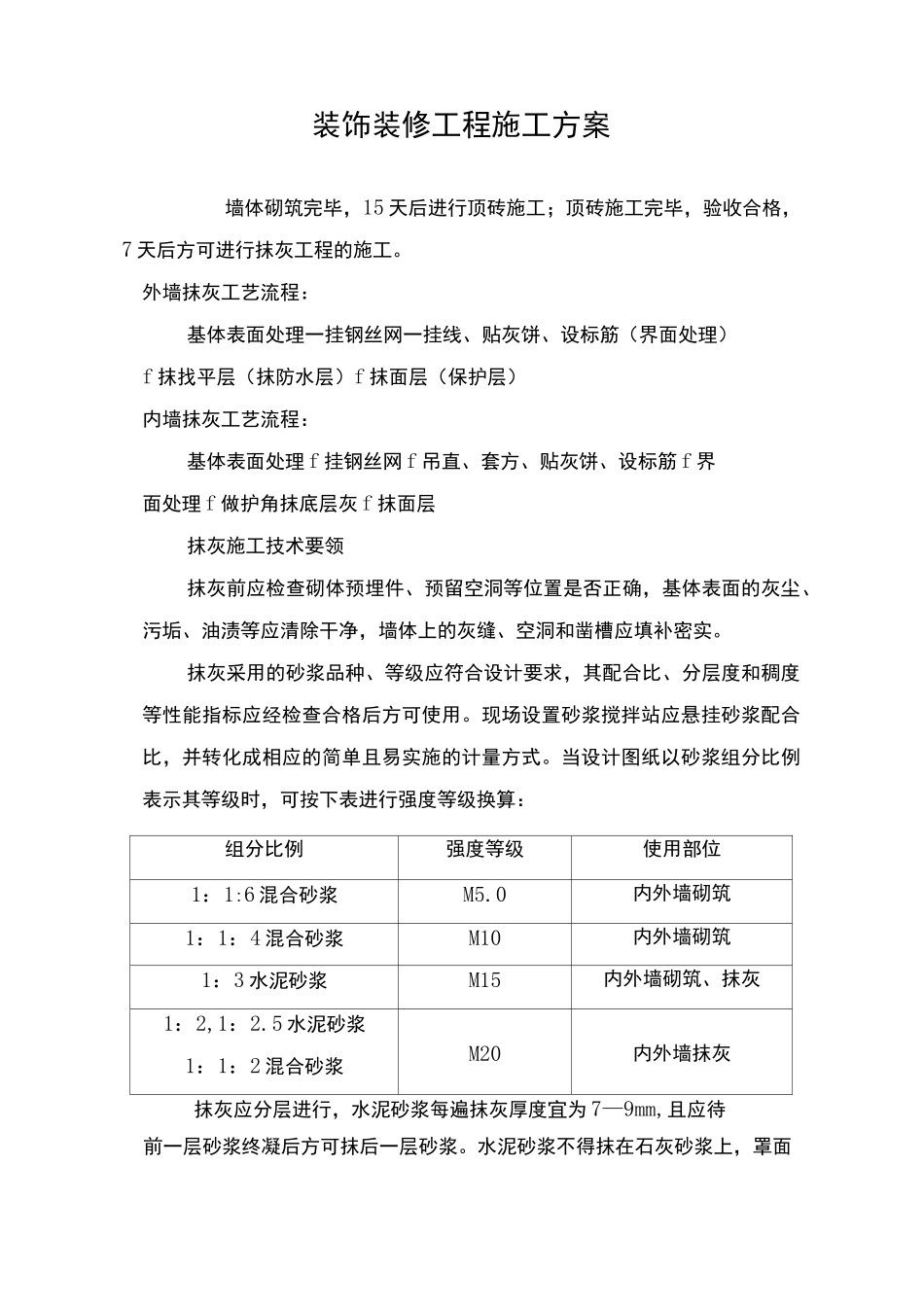

装饰装修工程施工方案墙体砌筑完毕,15 天后进行顶砖施工;顶砖施工完毕,验收合格,7 天后方可进行抹灰工程的施工。外墙抹灰工艺流程:基体表面处理一挂钢丝网一挂线、贴灰饼、设标筋(界面处理)f 抹找平层(抹防水层)f 抹面层(保护层)内墙抹灰工艺流程:基体表面处理 f 挂钢丝网 f 吊直、套方、贴灰饼、设标筋 f 界面处理 f 做护角抹底层灰 f 抹面层抹灰施工技术要领抹灰前应检查砌体预埋件、预留空洞等位置是否正确,基体表面的灰尘、污垢、油渍等应清除干净,墙体上的灰缝、空洞和凿槽应填补密实。抹灰采用的砂浆品种、等级应符合设计要求,其配合比、分层度和稠度等性能指标应经检查合格后方可使用。现场设置砂浆搅拌站应悬挂砂浆配合比,并转化成相应的简单且易实施的计量方式。当设计图纸以砂浆组分比例表示其等级时,可按下表进行强度等级换算:组分比例强度等级使用部位1:1:6 混合砂浆M5.0内外墙砌筑1:1:4 混合砂浆M10内外墙砌筑1:3 水泥砂浆M15内外墙砌筑、抹灰1:2,1:2.5 水泥砂浆1:1:2 混合砂浆M20内外墙抹灰抹灰应分层进行,水泥砂浆每遍抹灰厚度宜为 7—9mm,且应待前一层砂浆终凝后方可抹后一层砂浆。水泥砂浆不得抹在石灰砂浆上,罩面石膏灰不得抹在水泥砂浆层上。修补找平砂浆应与大面积抹灰所用砂浆一致。下列情况或部位在抹灰前应挂钢丝网:a. 不同材料基体结合处在基体上挂钢丝网,每边宽度不小于125mm;b. 集中暗埋管线的孔槽处在基体上挂钢丝网,每边宽度不小于125mm;c. 当抹灰总厚度大于或等于 35mm 时,在找平层中应附加一道钢丝网;d. 外墙外侧基体在抹灰前应全部满挂钢丝网。挂钢丝网应符合下列要求挂网前将结合层、孔槽、洞口、砖缝等部位分层填实抹平;挂网时砼墙体可用射钉固定,砌块墙体可用钢钉固定;固定钉间距不超过 300mm;固定后应保证钢丝网平整、连续、牢固,不变形起拱,钢丝网应绷紧;网材与基体的搭接宽度不应小于 125mm;网格尺寸不宜大于 20X20mm,钢丝直径不小于 1mm;钢丝网必须置于抹灰层内,严禁外露。抹灰砂浆在凝结前应防止暴晒、淋雨、水冲、撞击、振动;凝结后应及时进行湿润养护,普通水泥砂浆墙面宜养护 7 天,防水砂浆墙面宜养护 14 天。外墙严禁内外两侧同时进行抹灰,抹灰间隔时间不少于一天。砂浆强度:砌筑砂浆强度不应低于砌块强度,其粘结强度不应低于 0.2MPa;抹灰砂浆中的打底砂浆,其强度等级不应低于砌块的强度等级。外墙抹灰之前,...
