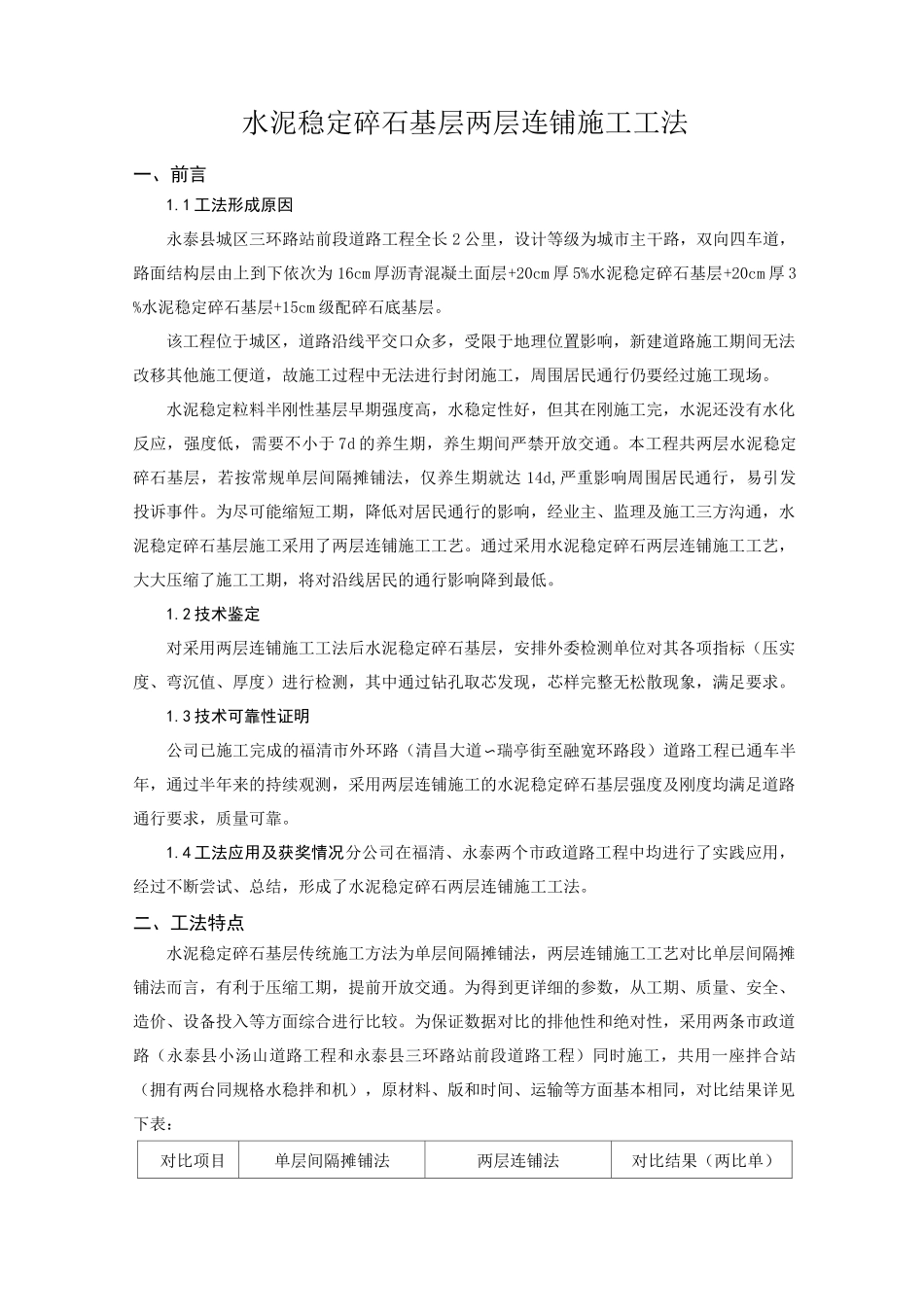

水泥稳定碎石基层两层连铺施工工法一、前言1
1 工法形成原因永泰县城区三环路站前段道路工程全长 2 公里,设计等级为城市主干路,双向四车道,路面结构层由上到下依次为 16cm 厚沥青混凝土面层+20cm 厚 5%水泥稳定碎石基层+20cm 厚 3%水泥稳定碎石基层+15cm 级配碎石底基层
该工程位于城区,道路沿线平交口众多,受限于地理位置影响,新建道路施工期间无法改移其他施工便道,故施工过程中无法进行封闭施工,周围居民通行仍要经过施工现场
水泥稳定粒料半刚性基层早期强度高,水稳定性好,但其在刚施工完,水泥还没有水化反应,强度低,需要不小于 7d 的养生期,养生期间严禁开放交通
本工程共两层水泥稳定碎石基层,若按常规单层间隔摊铺法,仅养生期就达 14d,严重影响周围居民通行,易引发投诉事件
为尽可能缩短工期,降低对居民通行的影响,经业主、监理及施工三方沟通,水泥稳定碎石基层施工采用了两层连铺施工工艺
通过采用水泥稳定碎石两层连铺施工工艺,大大压缩了施工工期,将对沿线居民的通行影响降到最低
2 技术鉴定对采用两层连铺施工工法后水泥稳定碎石基层,安排外委检测单位对其各项指标(压实度、弯沉值、厚度)进行检测,其中通过钻孔取芯发现,芯样完整无松散现象,满足要求
3 技术可靠性证明公司已施工完成的福清市外环路(清昌大道〜瑞亭街至融宽环路段)道路工程已通车半年,通过半年来的持续观测,采用两层连铺施工的水泥稳定碎石基层强度及刚度均满足道路通行要求,质量可靠
4 工法应用及获奖情况分公司在福清、永泰两个市政道路工程中均进行了实践应用,经过不断尝试、总结,形成了水泥稳定碎石两层连铺施工工法

二、工法特点水泥稳定碎石基层传统施工方法为单层间隔摊铺法,两层连铺施工工艺对比单层间隔摊铺法而言,有利于压缩工期,提前开放交通

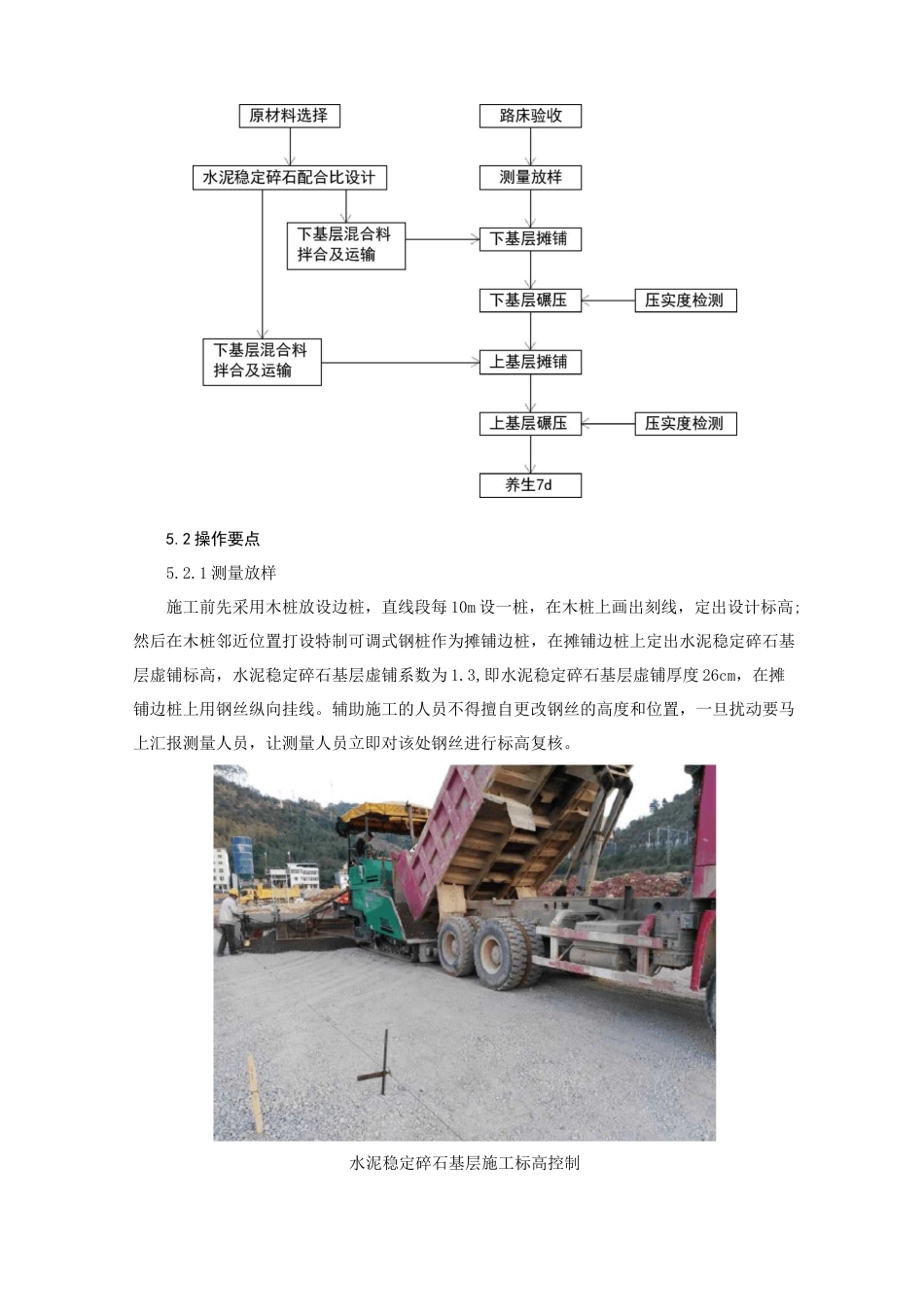

为得到更详细的参数,从工期、质量、安全、造价、设备投入等方面综合
