1/1210kV 金岔线改造工程项目管理实施规划/施工组织设计批准:年月日审核:年月日编制:年月日****电力建设工程公司2/122014 年 10 月 10 日10kV 金岔线改造工程项目管理实施规划/施工组织设计一、工程概况本工程为 10kV 金岔线改造工程,拆除 10kV 梁金线 F5 分支箱至 10kV 梁金线F6 分支箱至金江环网柜至 10kV 金岔线 F4 分支箱 YJLV3*185 型电缆 2350 米,拆除10kV 梁金线 F6 分支箱;亲斤装 YJV3*300 型电缆 2822 米,修砌电缆井 4 个;安装中间接头箱 5 个及调试等相关工作
二、施工组织措施1、施工组织施工总负责人:现场工作负责人:现场安全负责人:现场技术负责人:2、施工技术力量组织根据上期工程特点和现场情况安排,送电技术工 16 人,普工 20 人

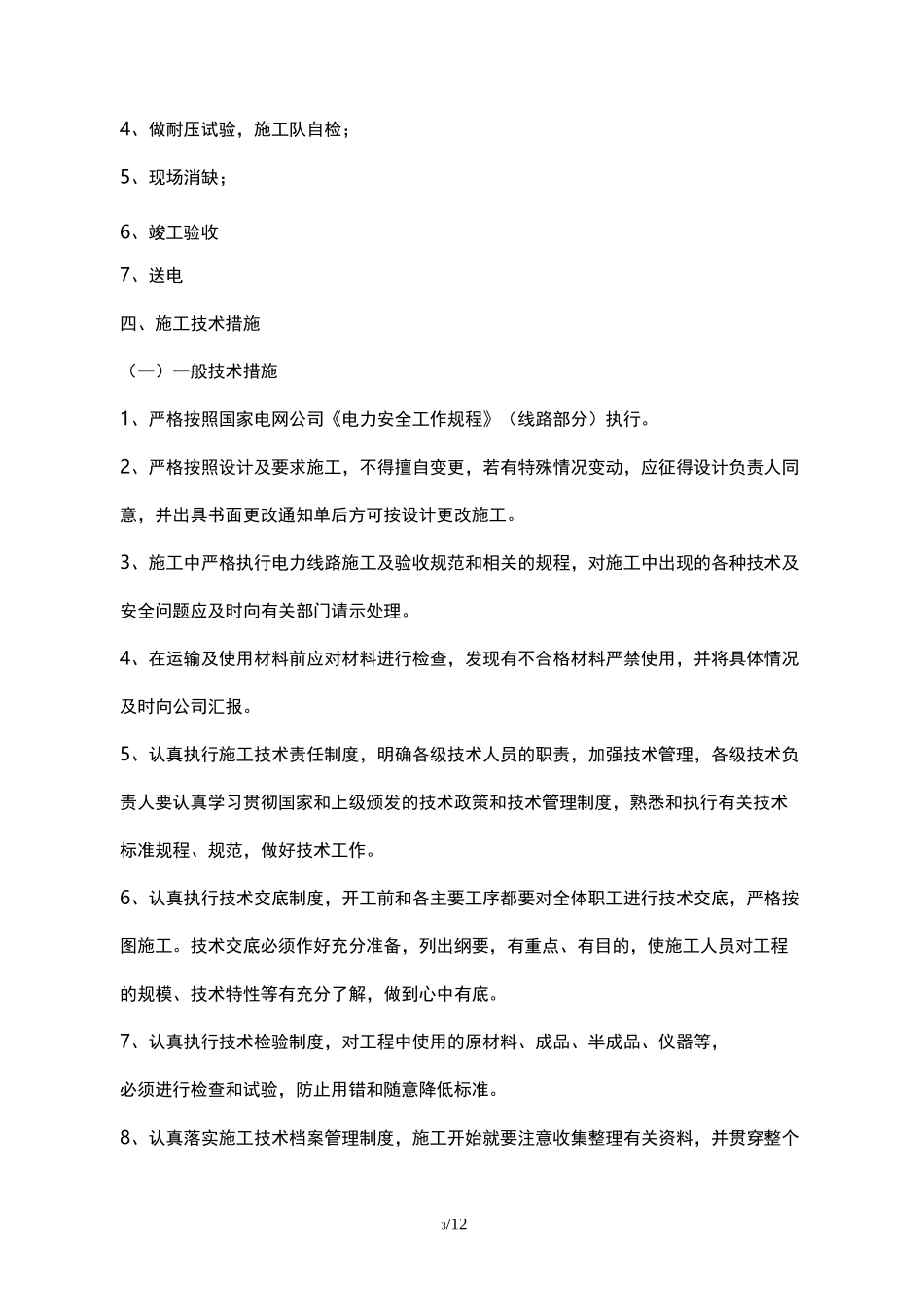

三、工作内容1、停电,验电;2、拆除旧电缆;3、修砌电缆井,施放亲电缆,电缆头制作;3/124、做耐压试验,施工队自检;5、现场消缺;6、竣工验收7、送电四、施工技术措施(一)一般技术措施1、严格按照国家电网公司《电力安全工作规程》(线路部分)执行
2、严格按照设计及要求施工,不得擅自变更,若有特殊情况变动,应征得设计负责人同意,并出具书面更改通知单后方可按设计更改施工
3、施工中严格执行电力线路施工及验收规范和相关的规程,对施工中出现的各种技术及安全问题应及时向有关部门请示处理
4、在运输及使用材料前应对材料进行检查,发现有不合格材料严禁使用,并将具体情况及时向公司汇报
5、认真执行施工技术责任制度,明确各级技术人员的职责,加强技术管理,各级技术负责人要认真学习贯彻国家和上级颁发的技术政策和技术管理制度,熟悉和执行有关技术标准规程、规范,做好技术工作
6、认真执行技术交底制度,开工前和各主要工序都要对全体职工进行技术交底,严格按图施工
