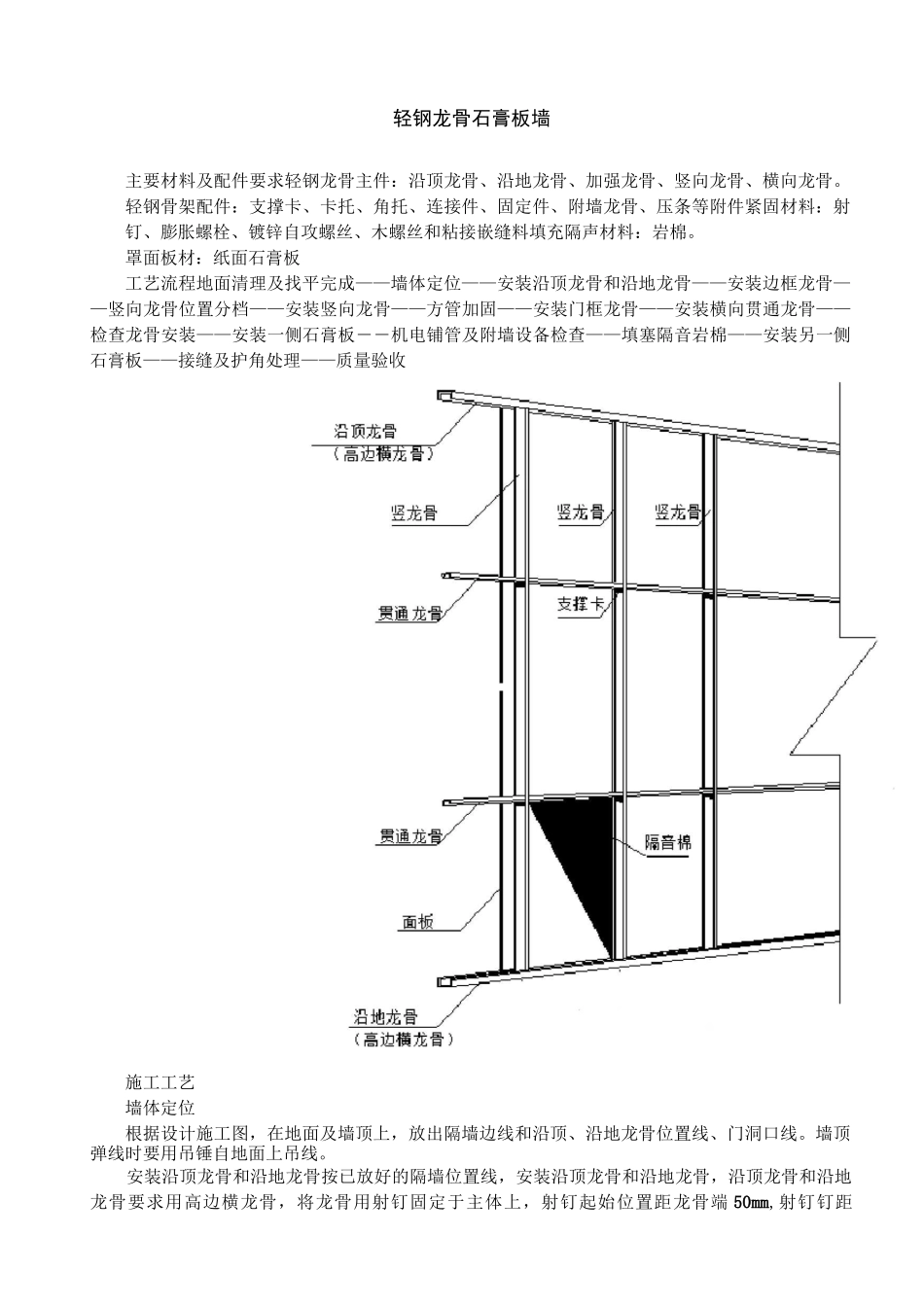

轻钢龙骨石膏板墙主要材料及配件要求轻钢龙骨主件:沿顶龙骨、沿地龙骨、加强龙骨、竖向龙骨、横向龙骨
轻钢骨架配件:支撑卡、卡托、角托、连接件、固定件、附墙龙骨、压条等附件紧固材料:射钉、膨胀螺栓、镀锌自攻螺丝、木螺丝和粘接嵌缝料填充隔声材料:岩棉
罩面板材:纸面石膏板工艺流程地面清理及找平完成——墙体定位——安装沿顶龙骨和沿地龙骨——安装边框龙骨——竖向龙骨位置分档——安装竖向龙骨——方管加固——安装门框龙骨——安装横向贯通龙骨——检查龙骨安装——安装一侧石膏板――机电铺管及附墙设备检查——填塞隔音岩棉——安装另一侧石膏板——接缝及护角处理——质量验收施工工艺墙体定位根据设计施工图,在地面及墙顶上,放出隔墙边线和沿顶、沿地龙骨位置线、门洞口线
墙顶弹线时要用吊锤自地面上吊线

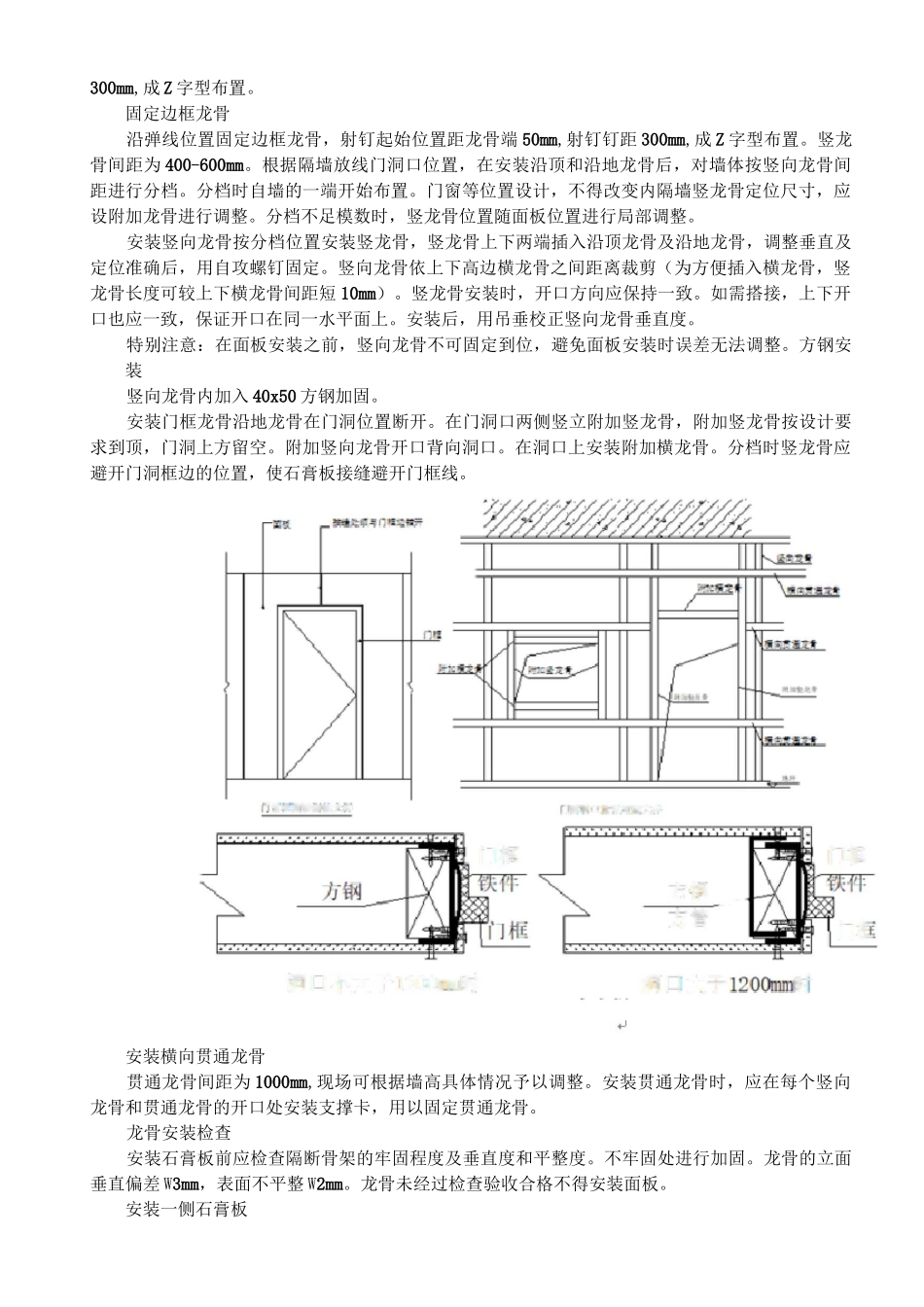

安装沿顶龙骨和沿地龙骨按已放好的隔墙位置线,安装沿顶龙骨和沿地龙骨,沿顶龙骨和沿地龙骨要求用高边横龙骨,将龙骨用射钉固定于主体上,射钉起始位置距龙骨端 50mm,射钉钉距门门方门*-泌电芝崔
■吏:Ed 二戈苛二耳 K门舸口处节点大丽口洞丨 I 犬于时方钢一300mm,成 Z 字型布置
固定边框龙骨沿弹线位置固定边框龙骨,射钉起始位置距龙骨端 50mm,射钉钉距 300mm,成 Z 字型布置
竖龙骨间距为 400-600mm
根据隔墙放线门洞口位置,在安装沿顶和沿地龙骨后,对墙体按竖向龙骨间距进行分档
分档时自墙的一端开始布置
门窗等位置设计,不得改变内隔墙竖龙骨定位尺寸,应设附加龙骨进行调整
分档不足模数时,竖龙骨位置随面板位置进行局部调整
安装竖向龙骨按分档位置安装竖龙骨,竖龙骨上下两端插入沿顶龙骨及沿地龙骨,调整垂直及定位准确后,用自攻螺钉固定
竖向龙骨依上下高边横龙骨之间距离裁剪(为方便插入横龙骨,竖龙骨长度可较上下横龙骨间距短 10mm)
竖龙骨安装时,开口方向应保持一致

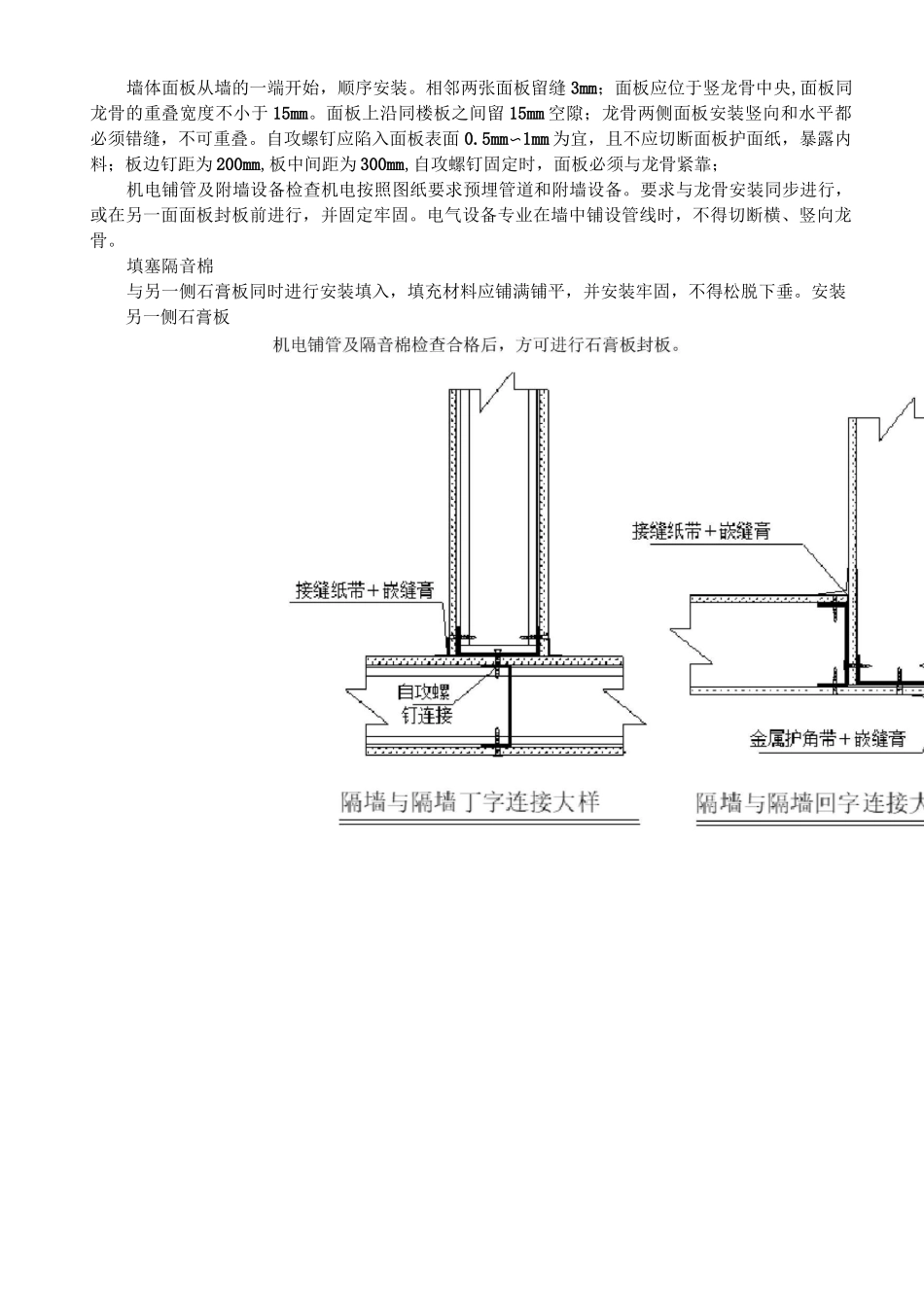

如需搭接,上下开口也应
