电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

隔震施工工艺

隔震施工工艺_第1页
隔震施工工艺_第2页
隔震施工工艺_第3页

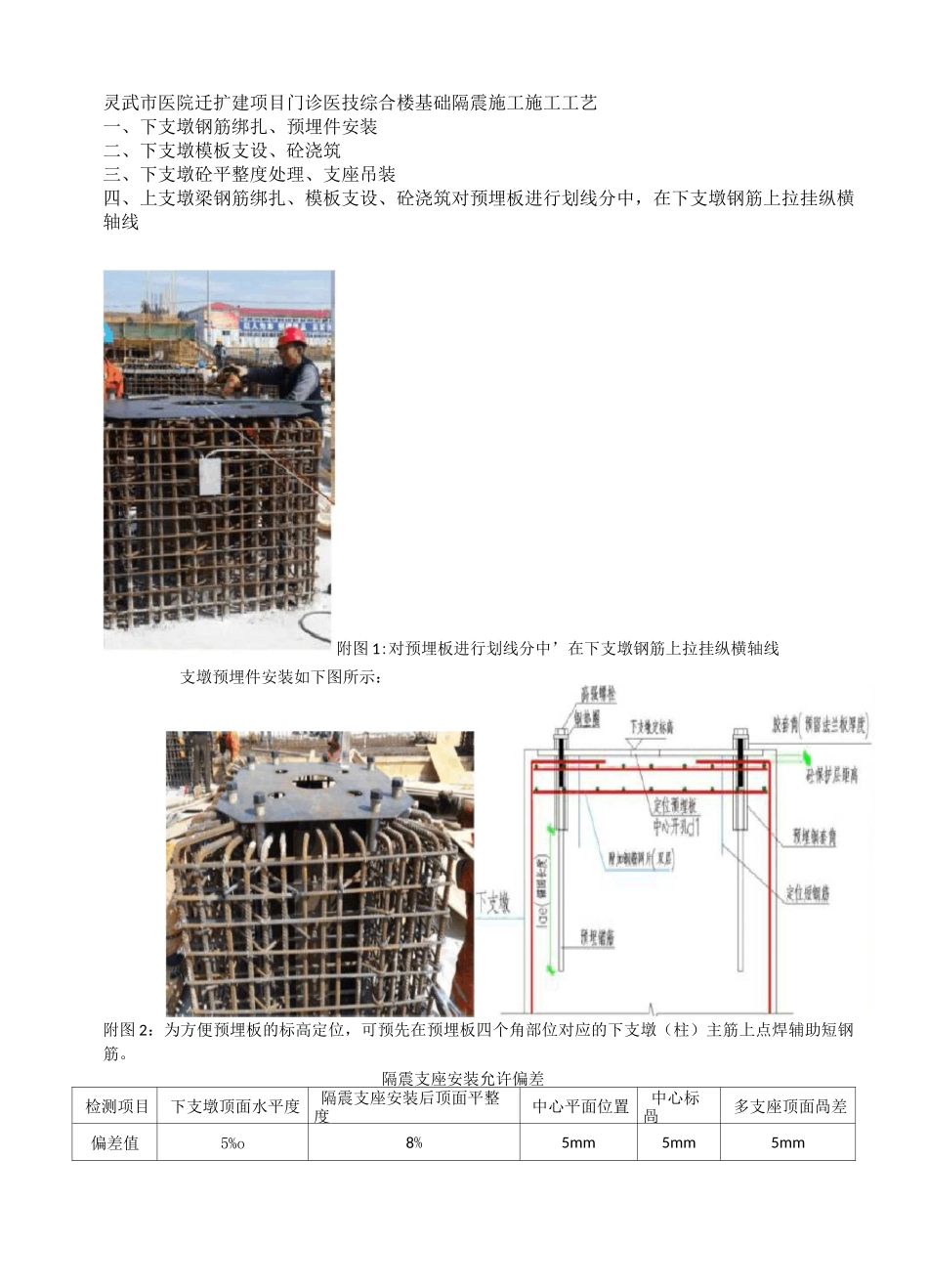

灵武市医院迁扩建项目门诊医技综合楼基础隔震施工施工工艺一、下支墩钢筋绑扎、预埋件安装二、下支墩模板支设、砼浇筑三、下支墩砼平整度处理、支座吊装四、上支墩梁钢筋绑扎、模板支设、砼浇筑对预埋板进行划线分中,在下支墩钢筋上拉挂纵横轴线附图 1:对预埋板进行划线分中’在下支墩钢筋上拉挂纵横轴线支墩预埋件安装如下图所示:附图 2:为方便预埋板的标高定位,可预先在预埋板四个角部位对应的下支墩(柱)主筋上点焊辅助短钢筋。隔震支座安装允许偏差检测项目下支墩顶面水平度隔震支座安装后顶面平整度中心平面位置中心标咼多支座顶面咼差偏差值5%o8%5mm5mm5mmF1)支承隔震支座的支墩(柱),其顶面水平度误差不宜大于 5%o;在隔震支座安装后,隔震支座顶面的水平度误差不宜大于 8%。。2)隔震支座中心的平面位置与设计位置的偏差不应大于 5.0mm。3,隔震支座中心的标高与设计标高的偏差不应大于 5.0mm。4,同一支墩(柱,上多个隔震支座之间的顶面高差不宜大于 5.0mm。下支墩预埋件安装如下图所示:附图 3、4:预埋板及预埋锚筋初步定位完毕后,将预埋锚筋与下支墩主筋用电焊点焊固定牢固。该过程应注意保持预埋套筒铅直且与预埋板接触部位无明显缝隙。附图 5、6:预埋板标高及水平度复核附图 7、8:预埋件安装完成附图 12、去除下支墩顶面浮浆、杂质附图 9、10:下支墩模板采用多层板现场制作,加以木方,钢管扣件,用对拉螺杆拉紧加固。附图 11:下支墩模板支撑用长钢管相互拉结,确保模板的强度、刚度、稳定性满足要求。附图 13、下支墩顶面冲洗附图 14、用聚合物砂浆找补凹坑附图 15、抹找平聚合物砂浆附图 16:隔震支座吊装前再次复核下支墩标高和平整度附图 17、18:螺栓拧紧应采用开口扳手、套筒扳手等器械。拧紧过程应均匀、对称发力,至自然拧紧所有螺栓即可。附图 19:法兰板与下支墩顶面缝隙封填(水泥浆)附图 20、21:隔震层梁板模板安装附图 25 避雷接地错误做附图 26 避雷接地正确做

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
