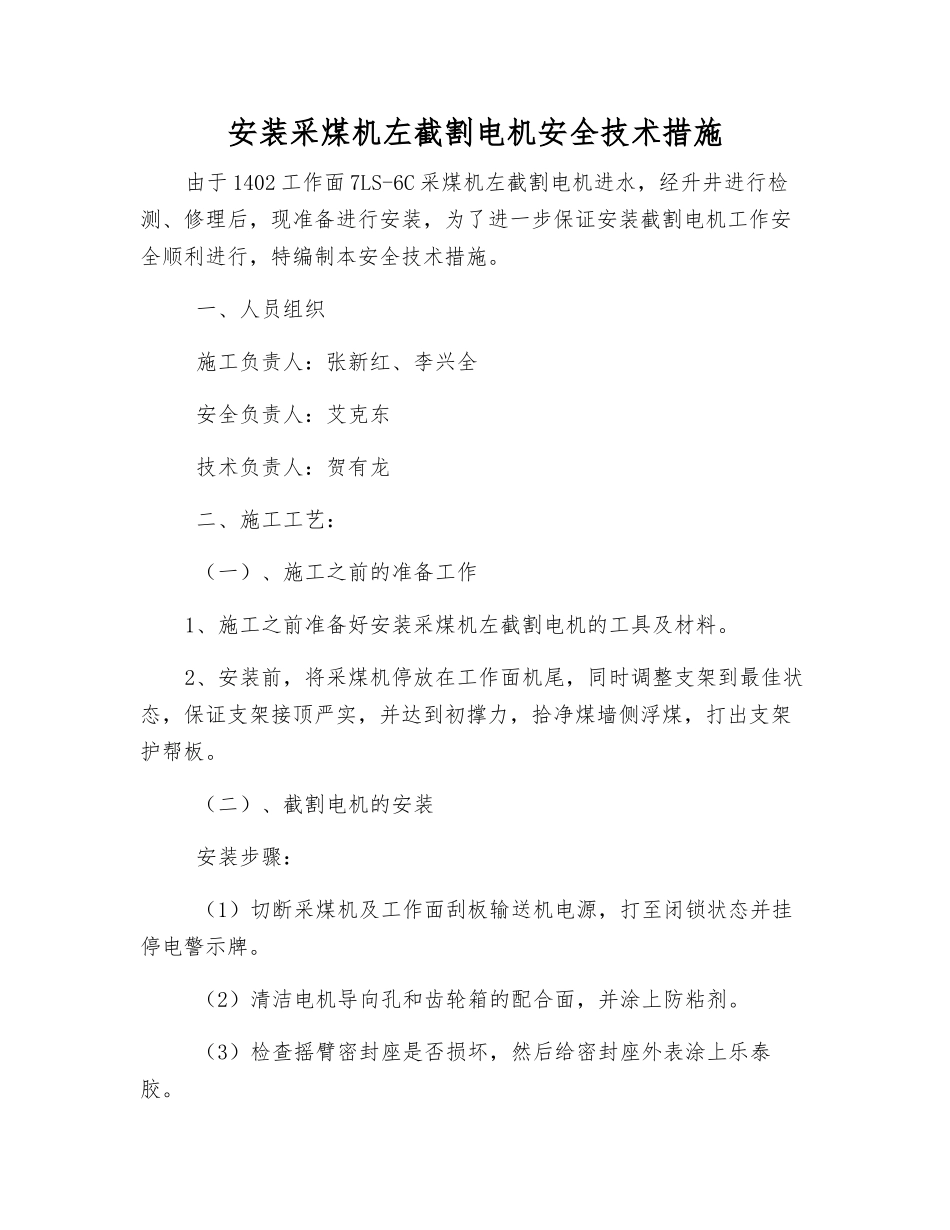

安装采煤机左截割电机安全技术措施由于 1402 工作面 7LS-6C 采煤机左截割电机进水,经升井进行检测、修理后,现准备进行安装,为了进一步保证安装截割电机工作安全顺利进行,特编制本安全技术措施
一、人员组织 施工负责人:张新红、李兴全 安全负责人:艾克东 技术负责人:贺有龙 二、施工工艺: (一)、施工之前的准备工作1、施工之前准备好安装采煤机左截割电机的工具及材料
2、安装前,将采煤机停放在工作面机尾,同时调整支架到最佳状态,保证支架接顶严实,并达到初撑力,拾净煤墙侧浮煤,打出支架护帮板
(二)、截割电机的安装 安装步骤: (1)切断采煤机及工作面刮板输送机电源,打至闭锁状态并挂停电警示牌
(2)清洁电机导向孔和齿轮箱的配合面,并涂上防粘剂
(3)检查摇臂密封座是否损坏,然后给密封座外表涂上乐泰胶
(4)把 O 型密封圈装到密封座内,然后将密封座装安装到位
(5)电机导向孔安装新 O 型密封圈
(6)在电机架上安装三个新 O 型密封圈和两个支承环
(7)给 M30 内六方螺栓上涂上乐泰胶
(8)材料车将电机运至工作面机尾,用 1 台固定在支架上的 5t手拉葫芦将 141#架护帮板和电机联接好,缓慢收回液压支架护帮板,同时一边松手拉葫芦,将电机平稳的降在刮板输送机上运至安装部位,用 5t 手拉葫芦将电机平稳起吊到安装位置
(9)将电机安装到位
(10)用 M30 的内六方螺栓和锁紧垫片将电机固定好(给螺栓施加 2450Nm 的扭紧力矩)
(11)安装好扭矩轴检测、修理盖板(给 4 条 M12 螺栓涂上乐泰胶)安装好截割扭矩轴
(12)连接好温控器或 RTD 导线,连接好电机电缆并安装好电缆盒盖板(盖板螺栓涂上乐泰胶)
(13)安装好所有胶管及胶管盖板
(14)给齿轮箱加注美孚 320 齿轮油至合适油位
(15)恢复采煤机电源,测试采煤机运
