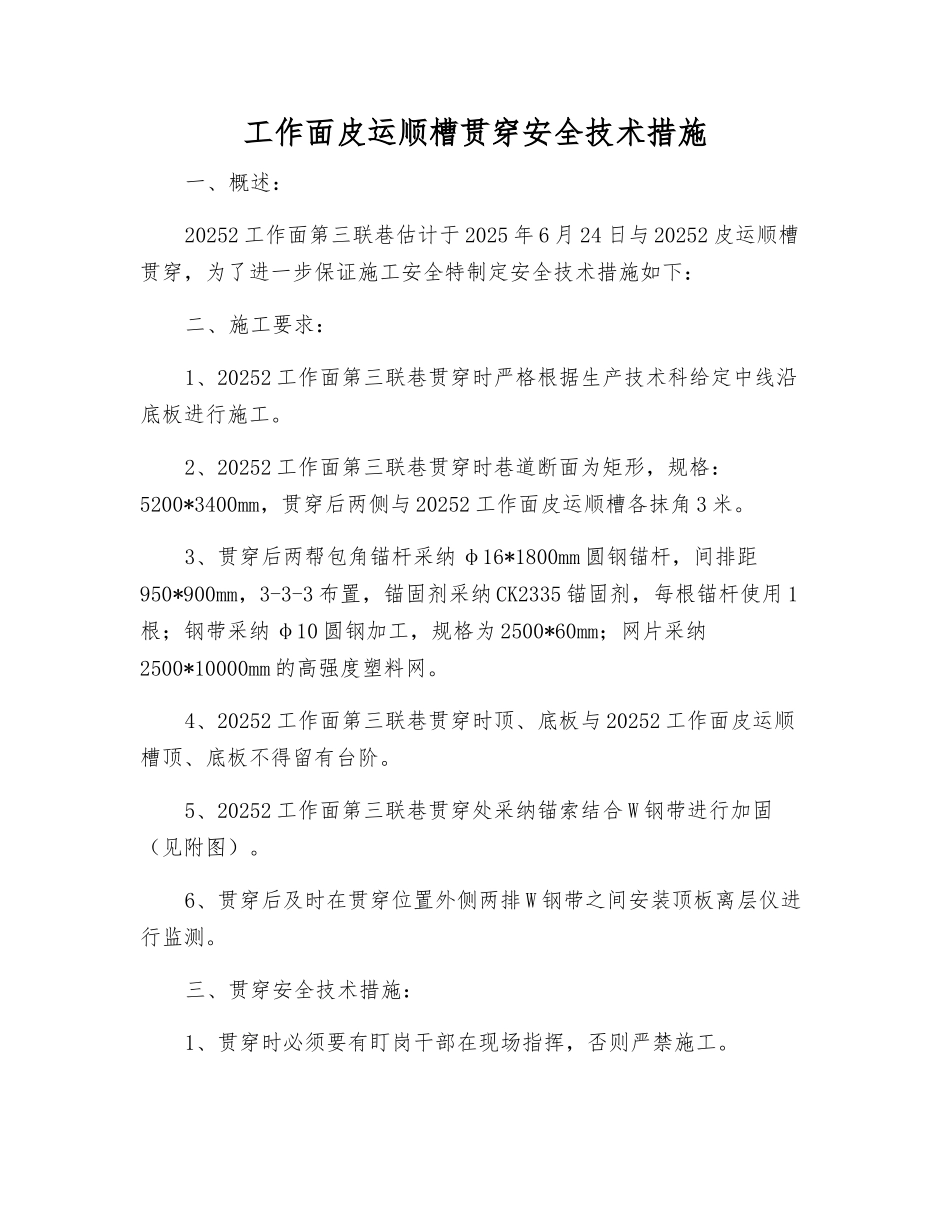

工作面皮运顺槽贯穿安全技术措施一、概述:20252 工作面第三联巷估计于 2025 年 6 月 24 日与 20252 皮运顺槽贯穿,为了进一步保证施工安全特制定安全技术措施如下:二、施工要求:1、20252 工作面第三联巷贯穿时严格根据生产技术科给定中线沿底板进行施工
2、20252 工作面第三联巷贯穿时巷道断面为矩形,规格:5200*3400mm,贯穿后两侧与 20252 工作面皮运顺槽各抹角 3 米
3、贯穿后两帮包角锚杆采纳 φ16*1800mm 圆钢锚杆,间排距950*900mm,3-3-3 布置,锚固剂采纳 CK2335 锚固剂,每根锚杆使用 1根;钢带采纳 φ10 圆钢加工,规格为 2500*60mm;网片采纳2500*10000mm 的高强度塑料网
4、20252 工作面第三联巷贯穿时顶、底板与 20252 工作面皮运顺槽顶、底板不得留有台阶
5、20252 工作面第三联巷贯穿处采纳锚索结合 W 钢带进行加固(见附图)
6、贯穿后及时在贯穿位置外侧两排 W 钢带之间安装顶板离层仪进行监测
三、贯穿安全技术措施:1、贯穿时必须要有盯岗干部在现场指挥,否则严禁施工
2、贯穿前,根据贯穿加固要求对贯穿位置顶部进行加固支护,未加固好严禁施工
3、距巷道贯穿前 5 米通知矿相关部门,贯穿时贯穿地点 20 米范围以内严禁有人员工作逗留,并设人专人在预透点两侧 20m 处设警戒
4、贯穿范围在 3 米以内时严格执行“掘一排、支一排”
5、贯穿时严格执行“敲帮问顶”制度,确定无安全隐患后方可施工
(1)敲帮问顶工作应当由 2 名有经验的人员担任,1 人负责敲帮问顶、1 人观察顶板、两帮和退路
敲帮问顶人员必须站在支护完好的安全地点,观察人应站在敲帮问顶人员的侧后方,并保证退路畅通
(2)敲帮问顶应从有完好支护的地点开始,由外向里先顶部、由上向下后两帮依次进行,敲帮问顶范围以
