建筑施工引发缝定义

建筑施工引发缝定义_第1页
1/3
建筑施工引发缝定义_第2页
2/3
建筑施工引发缝定义_第3页
3/3

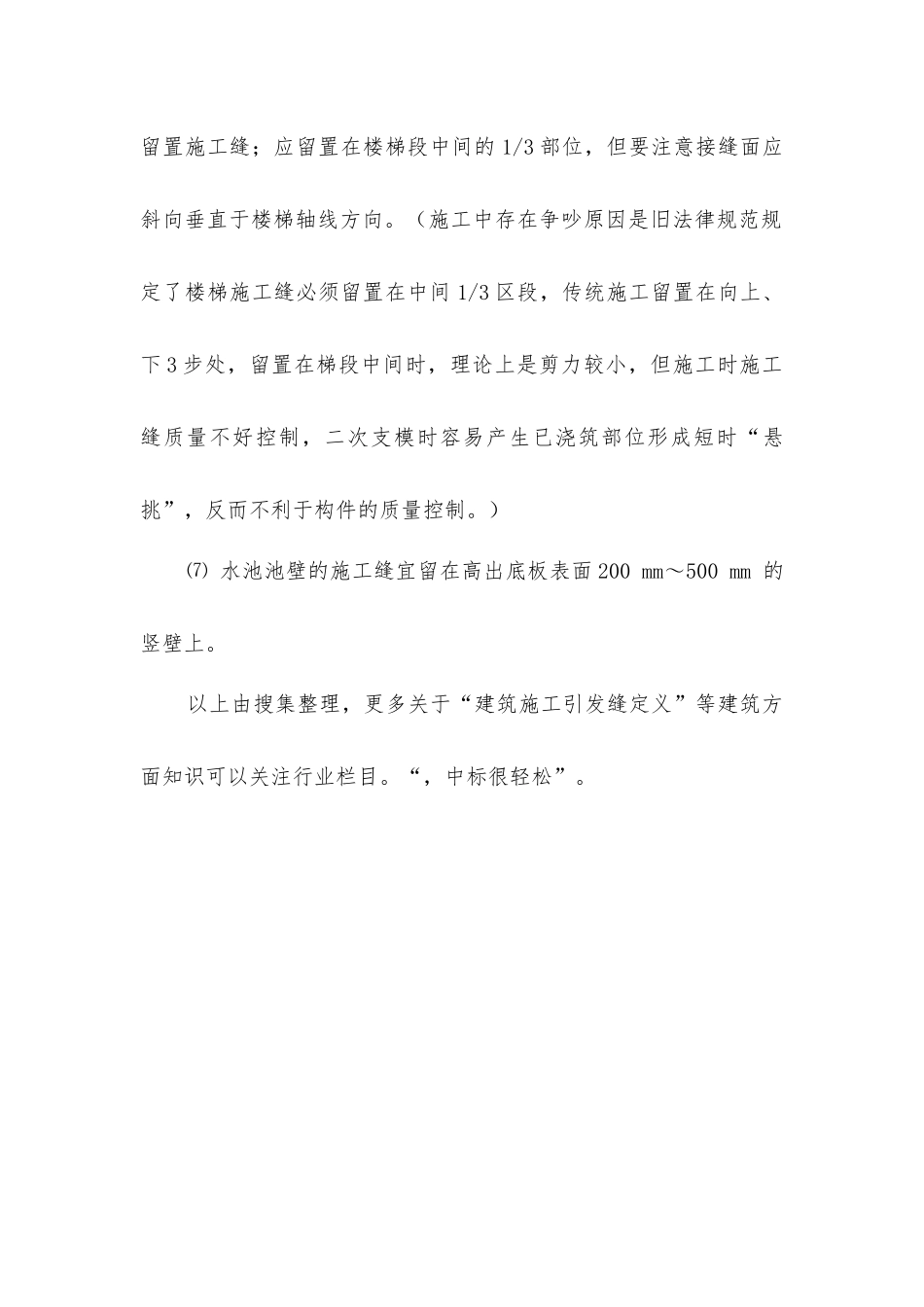

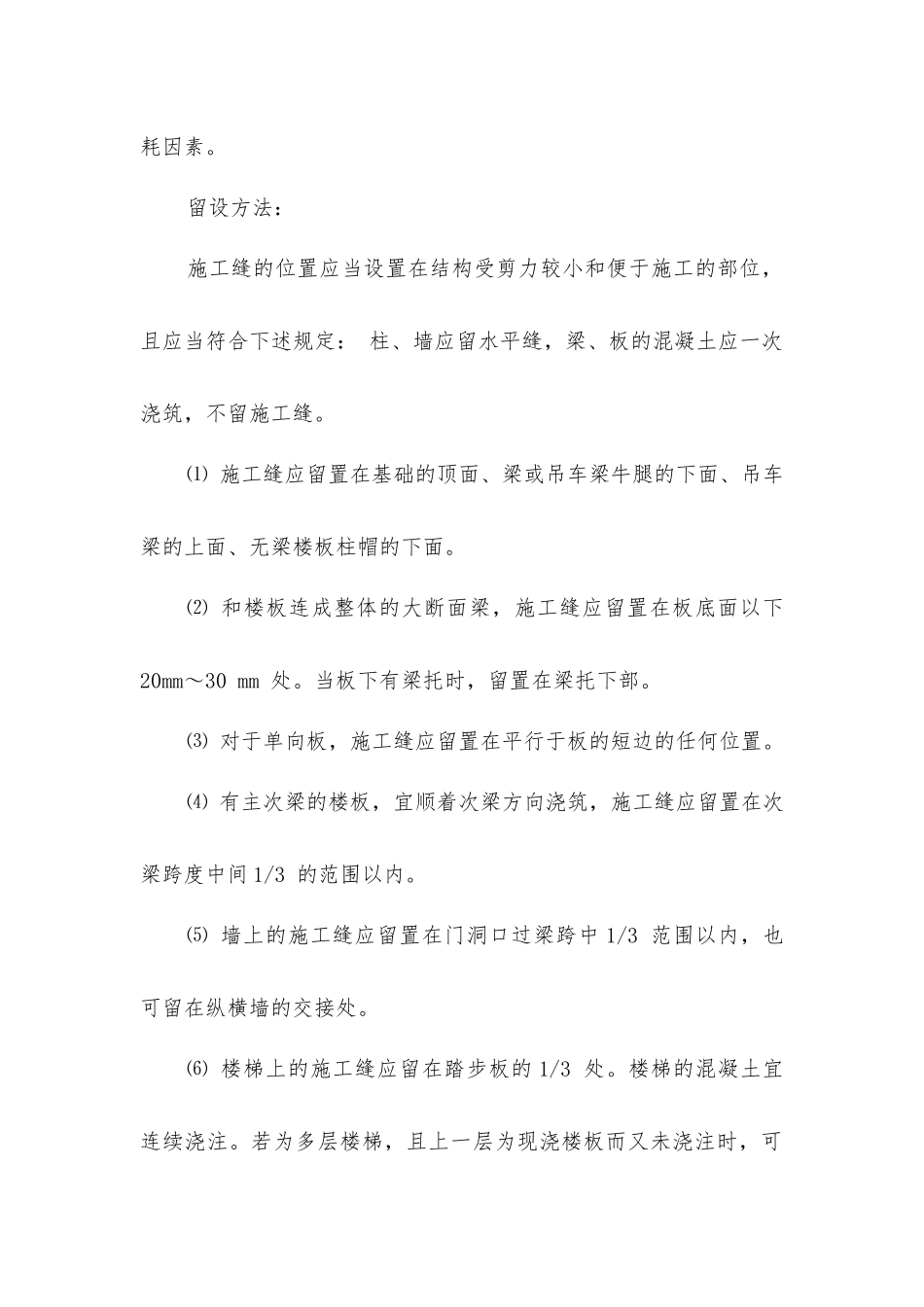

建筑施工引发缝定义建筑施工引发缝的定义是什么?定义:施工缝(construction joint)指的是在混凝土浇筑过程当中,因设计要求或施工需要分段浇筑,而在先、后浇筑的混凝土之间所形成的接缝。 施工缝并不是一种真实存在的“缝”,它只是因先浇筑混凝土超过初凝时间,而与后浇筑的混凝土之间存在一个结合面,该结合面就称之为施工缝。后浇带,是在建筑施工中为了防止现浇钢筋混凝土结构由于温度、收缩不均可能产生的有害裂缝,根据设计或施工法律规范要求,在基础底板、墙、梁相应位置留设临时施工缝,将结构临时划分为若干部分,经过构件内部收缩,在若干时间后再浇捣该施工缝混凝土,将结构连成整体。后浇带的浇筑时间宜选择气温较低时,可用浇筑水泥或水泥中掺微量铝粉的混凝土,其强度等级应比构件强度高一级,防止新老混凝土之间出现裂缝,造成薄弱部位。设置后浇带的部位还应该考虑模板等措施不同的消耗因素。留设方法:施工缝的位置应当设置在结构受剪力较小和便于施工的部位,且应当符合下述规定: 柱、墙应留水平缝,梁、板的混凝土应一次浇筑,不留施工缝。⑴ 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。⑵ 和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30 mm 处。当板下有梁托时,留置在梁托下部。⑶ 对于单向板,施工缝应留置在平行于板的短边的任何位置。⑷ 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间 1/3 的范围以内。⑸ 墙上的施工缝应留置在门洞口过梁跨中 1/3 范围以内,也可留在纵横墙的交接处。⑹ 楼梯上的施工缝应留在踏步板的 1/3 处。楼梯的混凝土宜连续浇注。若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的 1/3 部位,但要注意接缝面应斜向垂直于楼梯轴线方向。(施工中存在争吵原因是旧法律规范规定了楼梯施工缝必须留置在中间 1/3 区段,传统施工留置在向上、下 3 步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时容易产生已浇筑部位形成短时“悬挑”,反而不利于构件的质量控制。)⑺ 水池池壁的施工缝宜留在高出底板表面 200 mm~500 mm 的竖壁上。以上由搜集整理,更多关于“建筑施工引发缝定义”等建筑方面知识可以关注行业栏目。“,中标很轻松”。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

建筑施工引发缝定义

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
