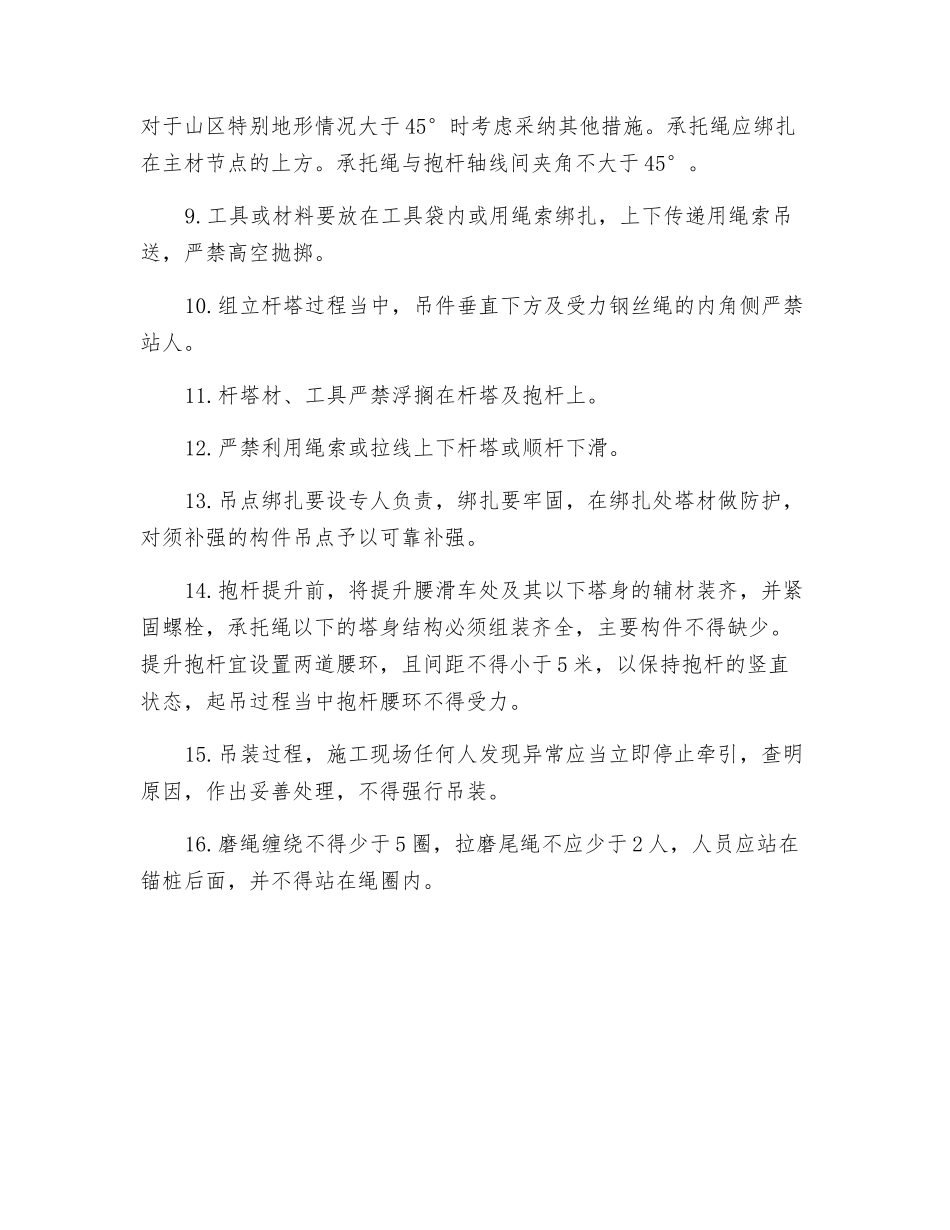

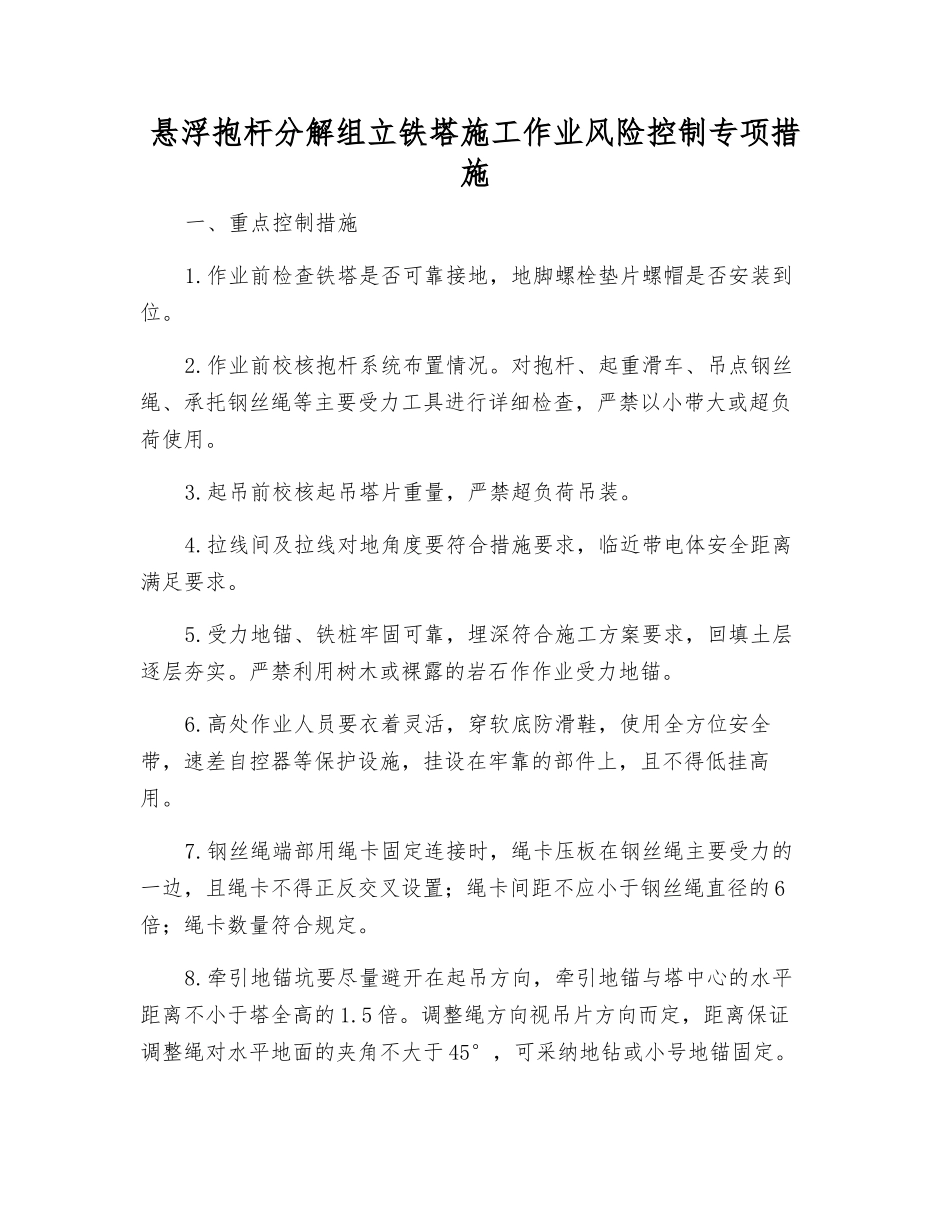

悬浮抱杆分解组立铁塔施工作业风险控制专项措施一、重点控制措施1.作业前检查铁塔是否可靠接地,地脚螺栓垫片螺帽是否安装到位。2.作业前校核抱杆系统布置情况。对抱杆、起重滑车、吊点钢丝绳、承托钢丝绳等主要受力工具进行详细检查,严禁以小带大或超负荷使用。3.起吊前校核起吊塔片重量,严禁超负荷吊装。4.拉线间及拉线对地角度要符合措施要求,临近带电体安全距离满足要求。5.受力地锚、铁桩牢固可靠,埋深符合施工方案要求,回填土层逐层夯实。严禁利用树木或裸露的岩石作作业受力地锚。6.高处作业人员要衣着灵活,穿软底防滑鞋,使用全方位安全带,速差自控器等保护设施,挂设在牢靠的部件上,且不得低挂高用。7.钢丝绳端部用绳卡固定连接时,绳卡压板在钢丝绳主要受力的一边,且绳卡不得正反交叉设置;绳卡间距不应小于钢丝绳直径的 6倍;绳卡数量符合规定。8.牵引地锚坑要尽量避开在起吊方向,牵引地锚与塔中心的水平距离不小于塔全高的 1.5 倍。调整绳方向视吊片方向而定,距离保证调整绳对水平地面的夹角不大于 45°,可采纳地钻或小号地锚固定。对于山区特别地形情况大于 45°时考虑采纳其他措施。承托绳应绑扎在主材节点的上方。承托绳与抱杆轴线间夹角不大于 45°。9.工具或材料要放在工具袋内或用绳索绑扎,上下传递用绳索吊送,严禁高空抛掷。10.组立杆塔过程当中,吊件垂直下方及受力钢丝绳的内角侧严禁站人。11.杆塔材、工具严禁浮搁在杆塔及抱杆上。12.严禁利用绳索或拉线上下杆塔或顺杆下滑。13.吊点绑扎要设专人负责,绑扎要牢固,在绑扎处塔材做防护,对须补强的构件吊点予以可靠补强。14.抱杆提升前,将提升腰滑车处及其以下塔身的辅材装齐,并紧固螺栓,承托绳以下的塔身结构必须组装齐全,主要构件不得缺少。提升抱杆宜设置两道腰环,且间距不得小于 5 米,以保持抱杆的竖直状态,起吊过程当中抱杆腰环不得受力。15.吊装过程,施工现场任何人发现异常应当立即停止牵引,查明原因,作出妥善处理,不得强行吊装。16.磨绳缠绕不得少于 5 圈,拉磨尾绳不应少于 2 人,人员应站在锚桩后面,并不得站在绳圈内。
