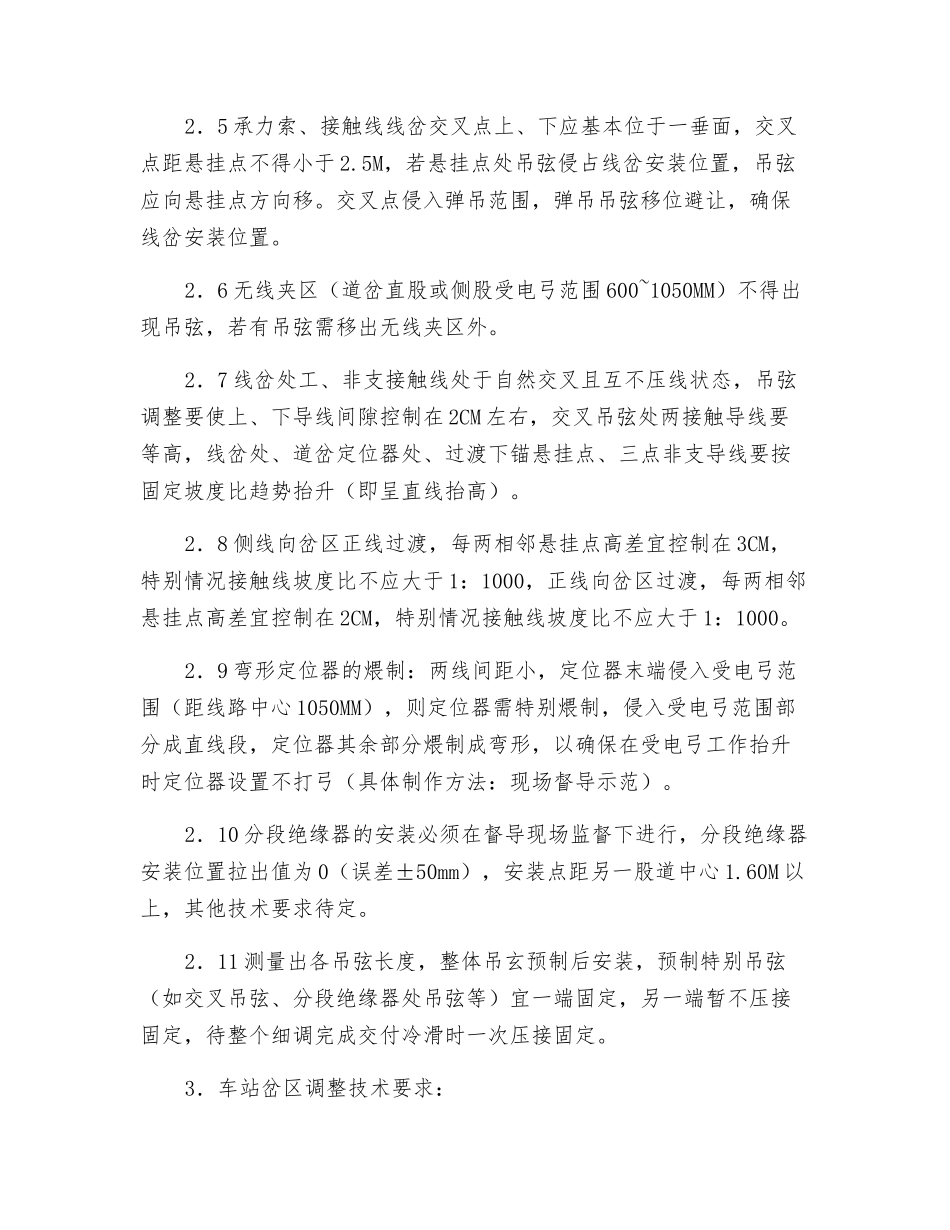

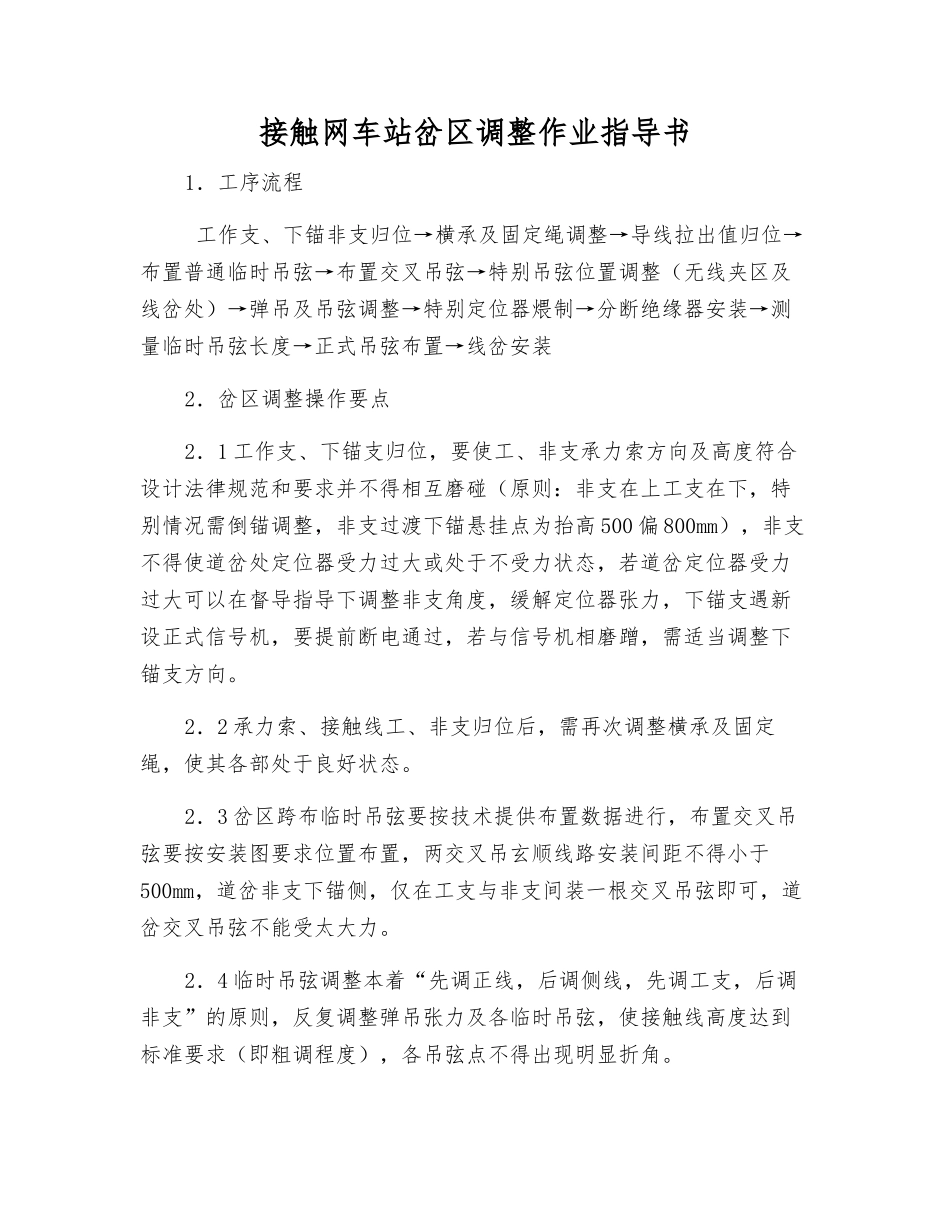

接触网车站岔区调整作业指导书1.工序流程 工作支、下锚非支归位→横承及固定绳调整→导线拉出值归位→布置普通临时吊弦→布置交叉吊弦→特别吊弦位置调整(无线夹区及线岔处)→弹吊及吊弦调整→特别定位器煨制→分断绝缘器安装→测量临时吊弦长度→正式吊弦布置→线岔安装2.岔区调整操作要点2.1 工作支、下锚支归位,要使工、非支承力索方向及高度符合设计法律规范和要求并不得相互磨碰(原则:非支在上工支在下,特别情况需倒锚调整,非支过渡下锚悬挂点为抬高 500 偏 800mm),非支不得使道岔处定位器受力过大或处于不受力状态,若道岔定位器受力过大可以在督导指导下调整非支角度,缓解定位器张力,下锚支遇新设正式信号机,要提前断电通过,若与信号机相磨蹭,需适当调整下锚支方向。2.2 承力索、接触线工、非支归位后,需再次调整横承及固定绳,使其各部处于良好状态。2.3 岔区跨布临时吊弦要按技术提供布置数据进行,布置交叉吊弦要按安装图要求位置布置,两交叉吊玄顺线路安装间距不得小于500mm,道岔非支下锚侧,仅在工支与非支间装一根交叉吊弦即可,道岔交叉吊弦不能受太大力。2.4 临时吊弦调整本着“先调正线,后调侧线,先调工支,后调非支”的原则,反复调整弹吊张力及各临时吊弦,使接触线高度达到标准要求(即粗调程度),各吊弦点不得出现明显折角。2.5 承力索、接触线线岔交叉点上、下应基本位于一垂面,交叉点距悬挂点不得小于 2.5M,若悬挂点处吊弦侵占线岔安装位置,吊弦应向悬挂点方向移。交叉点侵入弹吊范围,弹吊吊弦移位避让,确保线岔安装位置。2.6 无线夹区(道岔直股或侧股受电弓范围 600~1050MM)不得出现吊弦,若有吊弦需移出无线夹区外。2.7 线岔处工、非支接触线处于自然交叉且互不压线状态,吊弦调整要使上、下导线间隙控制在 2CM 左右,交叉吊弦处两接触导线要等高,线岔处、道岔定位器处、过渡下锚悬挂点、三点非支导线要按固定坡度比趋势抬升(即呈直线抬高)。2.8 侧线向岔区正线过渡,每两相邻悬挂点高差宜控制在 3CM,特别情况接触线坡度比不应大于 1:1000,正线向岔区过渡,每两相邻悬挂点高差宜控制在 2CM,特别情况接触线坡度比不应大于 1:1000。2.9 弯形定位器的煨制:两线间距小,定位器末端侵入受电弓范围(距线路中心 1050MM),则定位器需特别煨制,侵入受电弓范围部分成直线段,定位器其余部分煨制成弯形,以确保在受电弓工作抬升时定位器设置不打弓(具体制...
