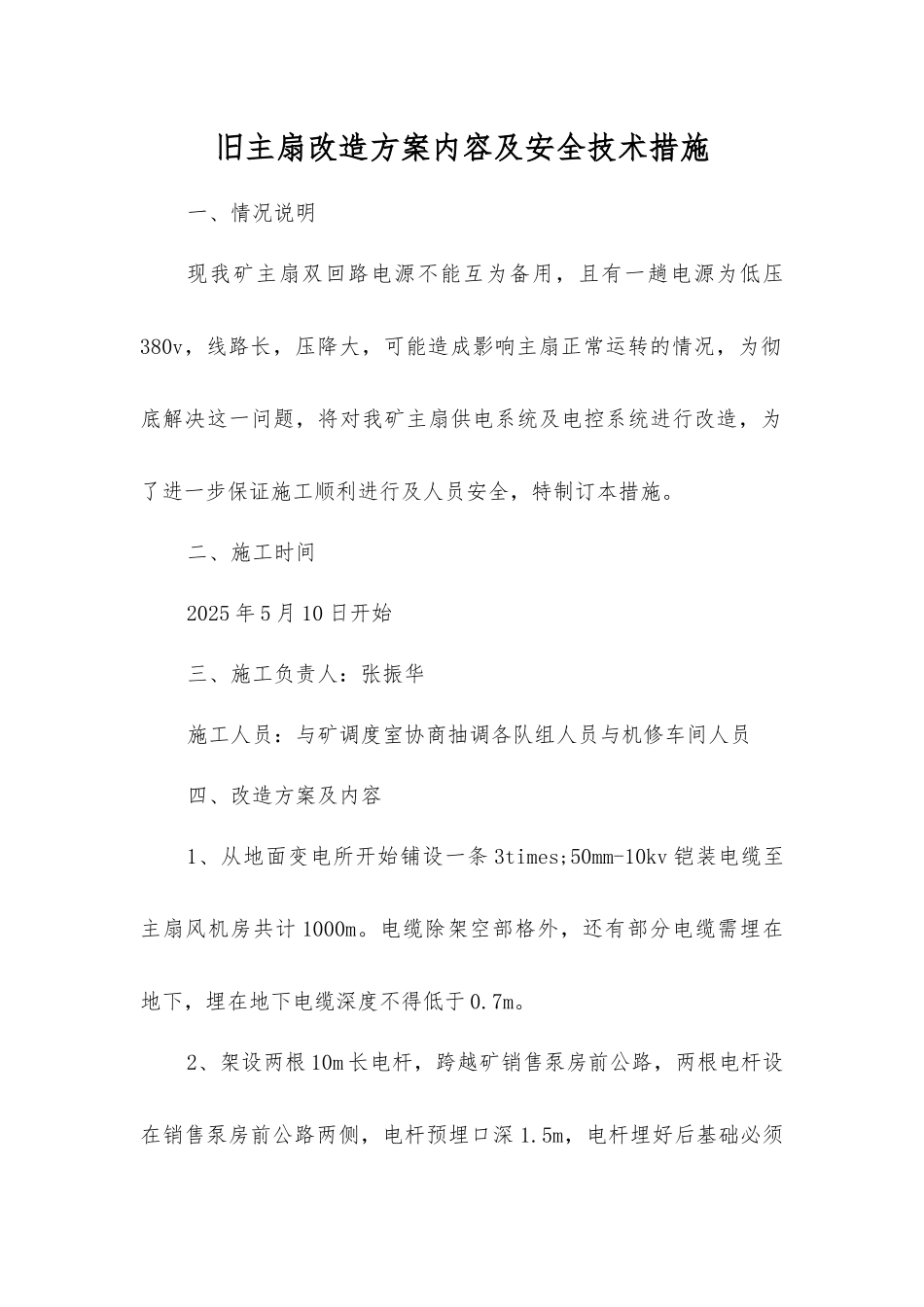

旧主扇改造方案内容及安全技术措施一、情况说明现我矿主扇双回路电源不能互为备用,且有一趟电源为低压380v,线路长,压降大,可能造成影响主扇正常运转的情况,为彻底解决这一问题,将对我矿主扇供电系统及电控系统进行改造,为了进一步保证施工顺利进行及人员安全,特制订本措施
二、施工时间2025 年 5 月 10 日开始三、施工负责人:张振华施工人员:与矿调度室协商抽调各队组人员与机修车间人员四、改造方案及内容1、从地面变电所开始铺设一条 3times;50mm-10kv 铠装电缆至主扇风机房共计 1000m
电缆除架空部格外,还有部分电缆需埋在地下,埋在地下电缆深度不得低于 0
2、架设两根 10m 长电杆,跨越矿销售泵房前公路,两根电杆设在销售泵房前公路两侧,电杆预埋口深 1

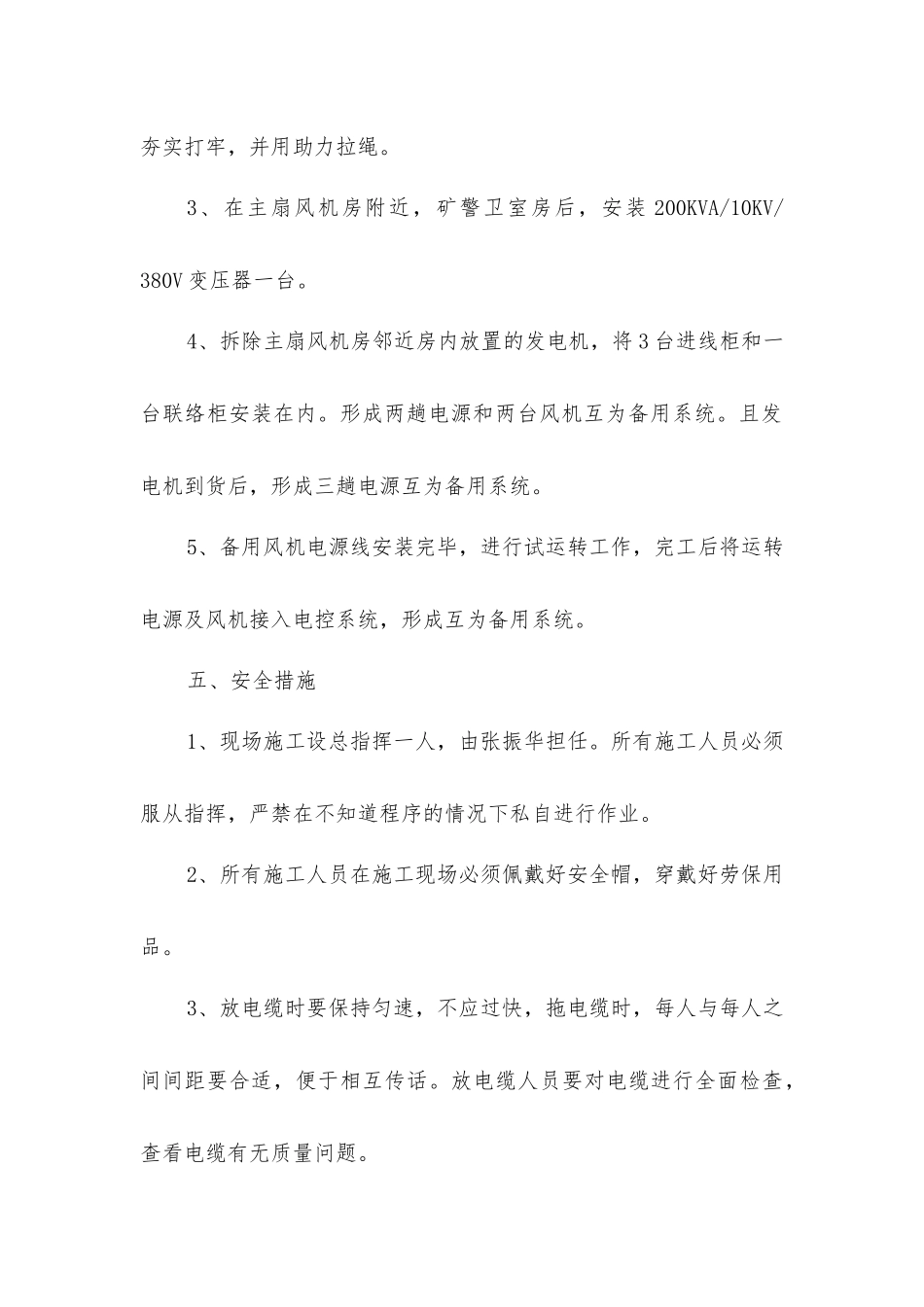

5m,电杆埋好后基础必须夯实打牢,并用助力拉绳
3、在主扇风机房附近,矿警卫室房后,安装 200KVA/10KV/380V 变压器一台
4、拆除主扇风机房邻近房内放置的发电机,将 3 台进线柜和一台联络柜安装在内
形成两趟电源和两台风机互为备用系统
且发电机到货后,形成三趟电源互为备用系统
5、备用风机电源线安装完毕,进行试运转工作,完工后将运转电源及风机接入电控系统,形成互为备用系统
五、安全措施1、现场施工设总指挥一人,由张振华担任
所有施工人员必须服从指挥,严禁在不知道程序的情况下私自进行作业
2、所有施工人员在施工现场必须佩戴好安全帽,穿戴好劳保用品
3、放电缆时要保持匀速,不应过快,拖电缆时,每人与每人之间间距要合适,便于相互传话
放电缆人员要对电缆进行全面检查,查看电缆有无质量问题

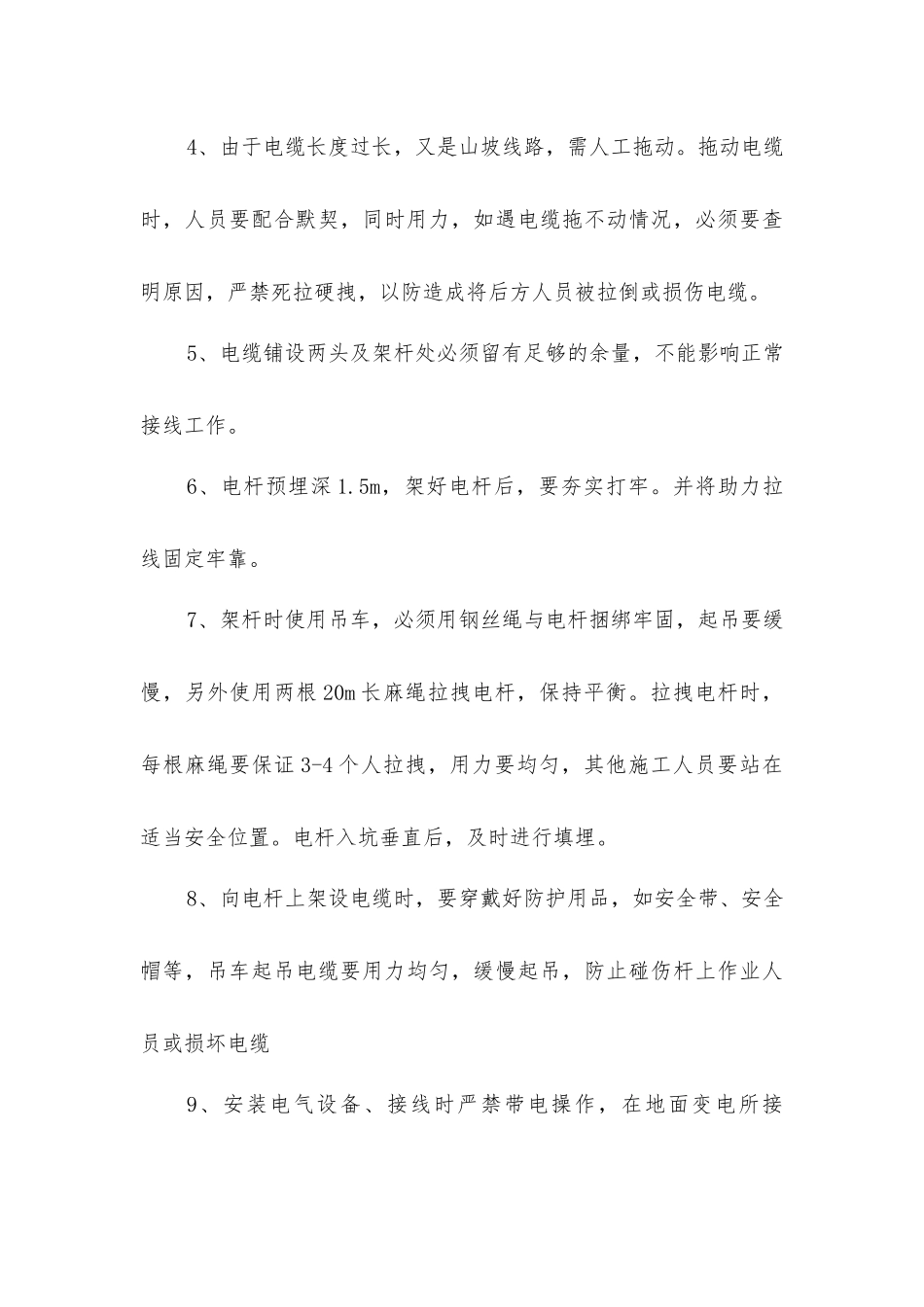

4、由于电缆长度过长,又是山坡线路,需人工拖动
拖动电缆时,人员要配合默契,同时用力,如遇电缆拖不动情况,必须要查明原因,严禁死拉硬拽,以防造成将后方人员被拉倒或损伤电缆
5、电缆铺设两头及架杆处必须留有足够的
