赵集变10kV106草寺线路改造工程施工三措一案编制:日期:审核:日期:批准:日期:一、工程概况1工程简介10kV部分:线路路径长34
33km,其中1
34公里同杆架设,18
29公里导线型号JKLYJ-150/10kV,5
39公里导线型号JKLYJ-120/10kV,10
65公里导线型号JKLYJ-70/10kV,杆(塔)类型:φ190*15000普杆,736根

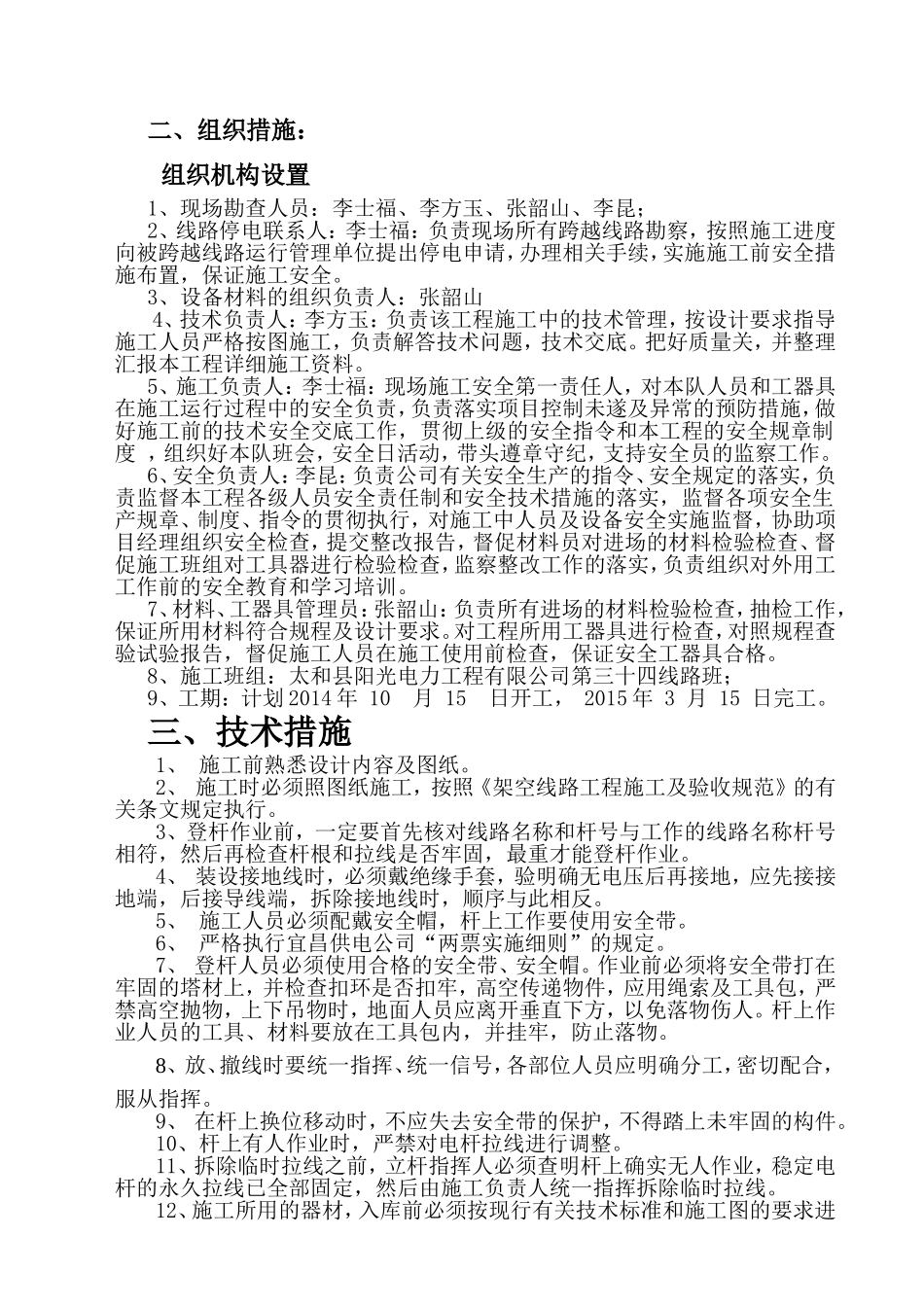

2施工准备为保障本次工程按时安全地完成,根据工作任务在施工开始前对前期准备工作进行了分工,明确各自的职责:1、施工的前三天完成材料、工具的准备;2、施工的前二天完成拉线地锚制作;3、施工的前一天组织施工人员学习“三措一案、作业指导书、电业安全工作规程”和工作票的办理;二、组织措施:组织机构设置1、现场勘查人员:李士福、李方玉、张韶山、李昆;2、线路停电联系人:李士福:负责现场所有跨越线路勘察,按照施工进度向被跨越线路运行管理单位提出停电申请,办理相关手续,实施施工前安全措施布置,保证施工安全
3、设备材料的组织负责人:张韶山4、技术负责人:李方玉:负责该工程施工中的技术管理,按设计要求指导施工人员严格按图施工,负责解答技术问题,技术交底
把好质量关,并整理汇报本工程详细施工资料
5、施工负责人:李士福:现场施工安全第一责任人,对本队人员和工器具在施工运行过程中的安全负责,负责落实项目控制未遂及异常的预防措施,做好施工前的技术安全交底工作,贯彻上级的安全指令和本工程的安全规章制度,组织好本队班会,安全日活动,带头遵章守纪,支持安全员的监察工作
6、安全负责人:李昆:负责公司有关安全生产的指令、安全规定的落实,负责监督本工程各级人员安全责任制和安全技术措施的落实,监督各项安全生产规章、制度、指令的贯彻执行,对施工中人员及设备安全实施监督,协助项目经理组织安全检查,提交整改报告,督促材料员对进场的材料检验检查、督
