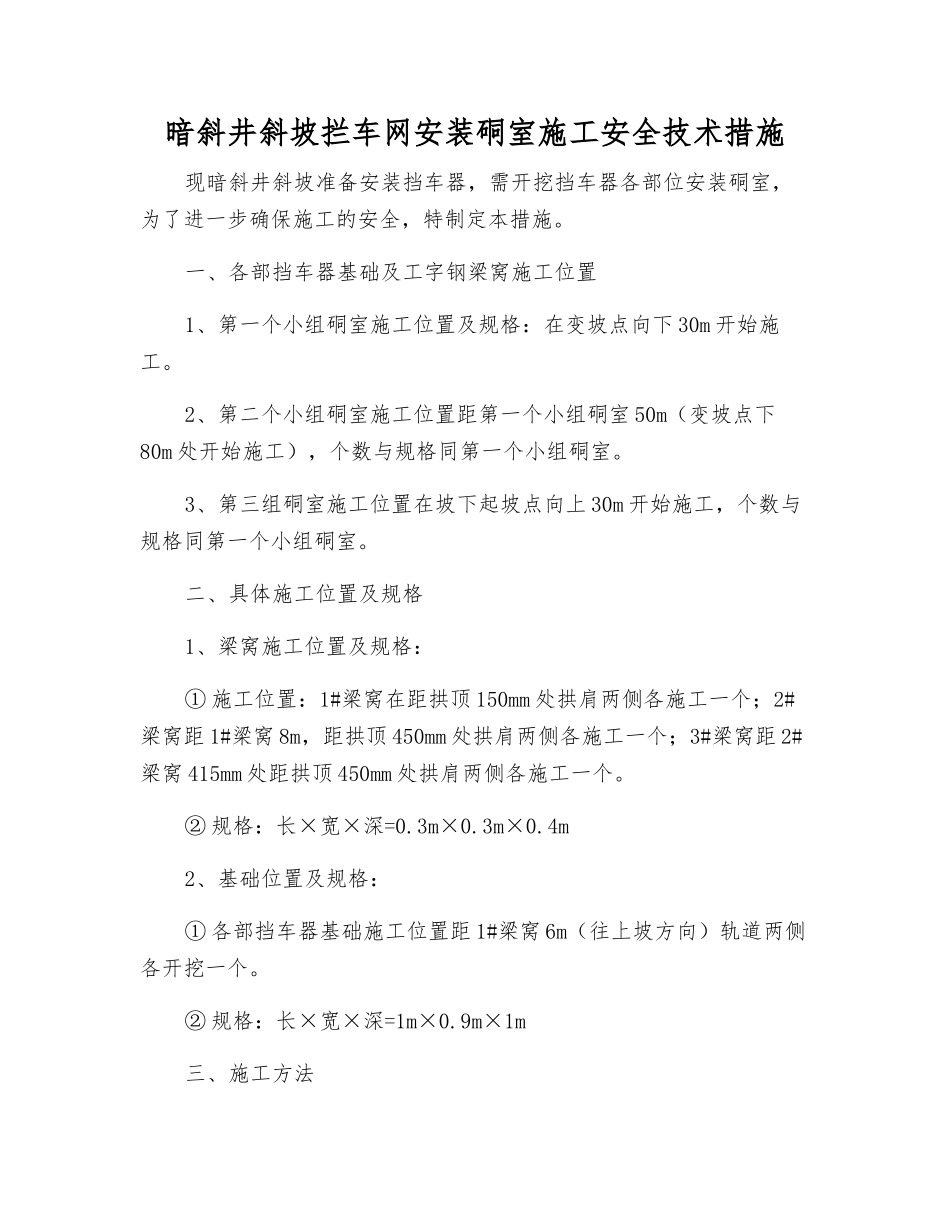

暗斜井斜坡拦车网安装硐室施工安全技术措施现暗斜井斜坡准备安装挡车器,需开挖挡车器各部位安装硐室,为了进一步确保施工的安全,特制定本措施
一、各部挡车器基础及工字钢梁窝施工位置1、第一个小组硐室施工位置及规格:在变坡点向下 30m 开始施工
2、第二个小组硐室施工位置距第一个小组硐室 50m(变坡点下80m 处开始施工),个数与规格同第一个小组硐室
3、第三组硐室施工位置在坡下起坡点向上 30m 开始施工,个数与规格同第一个小组硐室
二、具体施工位置及规格1、梁窝施工位置及规格:① 施工位置:1#梁窝在距拱顶 150mm 处拱肩两侧各施工一个;2#梁窝距 1#梁窝 8m,距拱顶 450mm 处拱肩两侧各施工一个;3#梁窝距 2#梁窝 415mm 处距拱顶 450mm 处拱肩两侧各施工一个
② 规格:长×宽×深=0
4m2、基础位置及规格:① 各部挡车器基础施工位置距 1#梁窝 6m(往上坡方向)轨道两侧各开挖一个
② 规格:长×宽×深=1m×0

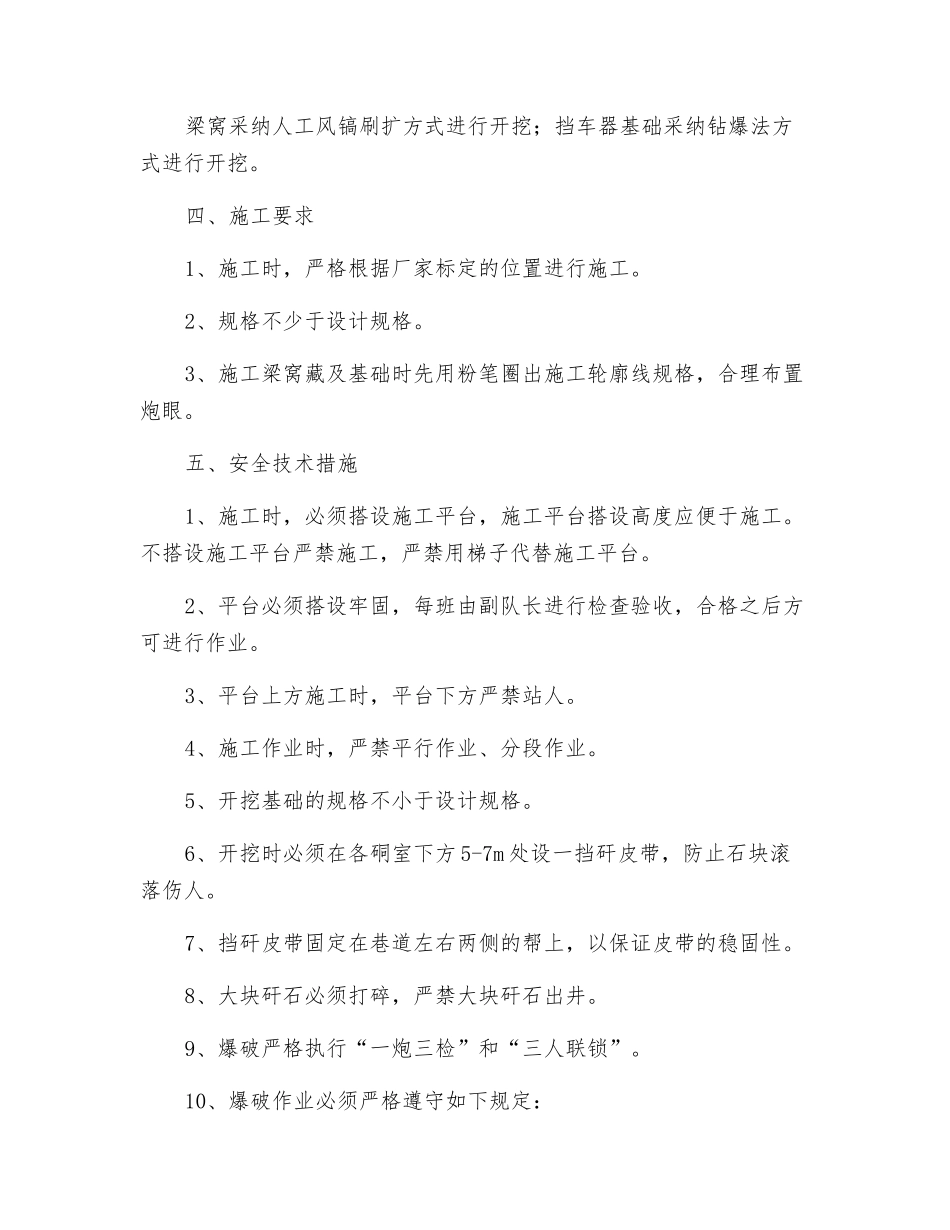

9m×1m三、施工方法梁窝采纳人工风镐刷扩方式进行开挖;挡车器基础采纳钻爆法方式进行开挖
四、施工要求1、施工时,严格根据厂家标定的位置进行施工
2、规格不少于设计规格
3、施工梁窝藏及基础时先用粉笔圈出施工轮廓线规格,合理布置炮眼
五、安全技术措施1、施工时,必须搭设施工平台,施工平台搭设高度应便于施工
不搭设施工平台严禁施工,严禁用梯子代替施工平台
2、平台必须搭设牢固,每班由副队长进行检查验收,合格之后方可进行作业
3、平台上方施工时,平台下方严禁站人
4、施工作业时,严禁平行作业、分段作业
5、开挖基础的规格不小于设计规格
6、开挖时必须在各硐室下方 5-7m 处设一挡矸皮带,防止石块滚落伤人
7、挡矸皮带固定在巷道左右两侧的帮上,以保证皮带的稳固性
8、大块矸石必须打碎,严禁大块矸石出井

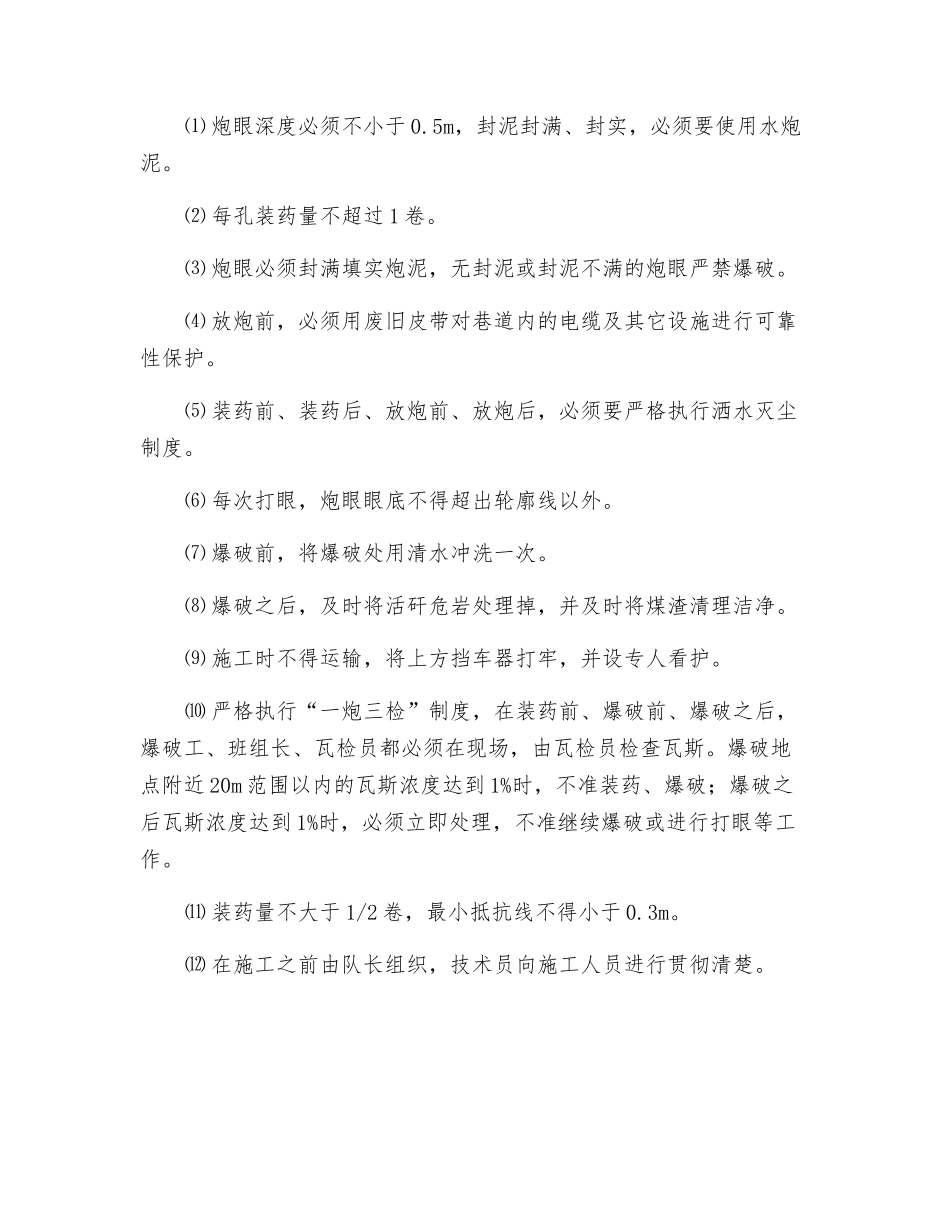

9、爆破严格执行
