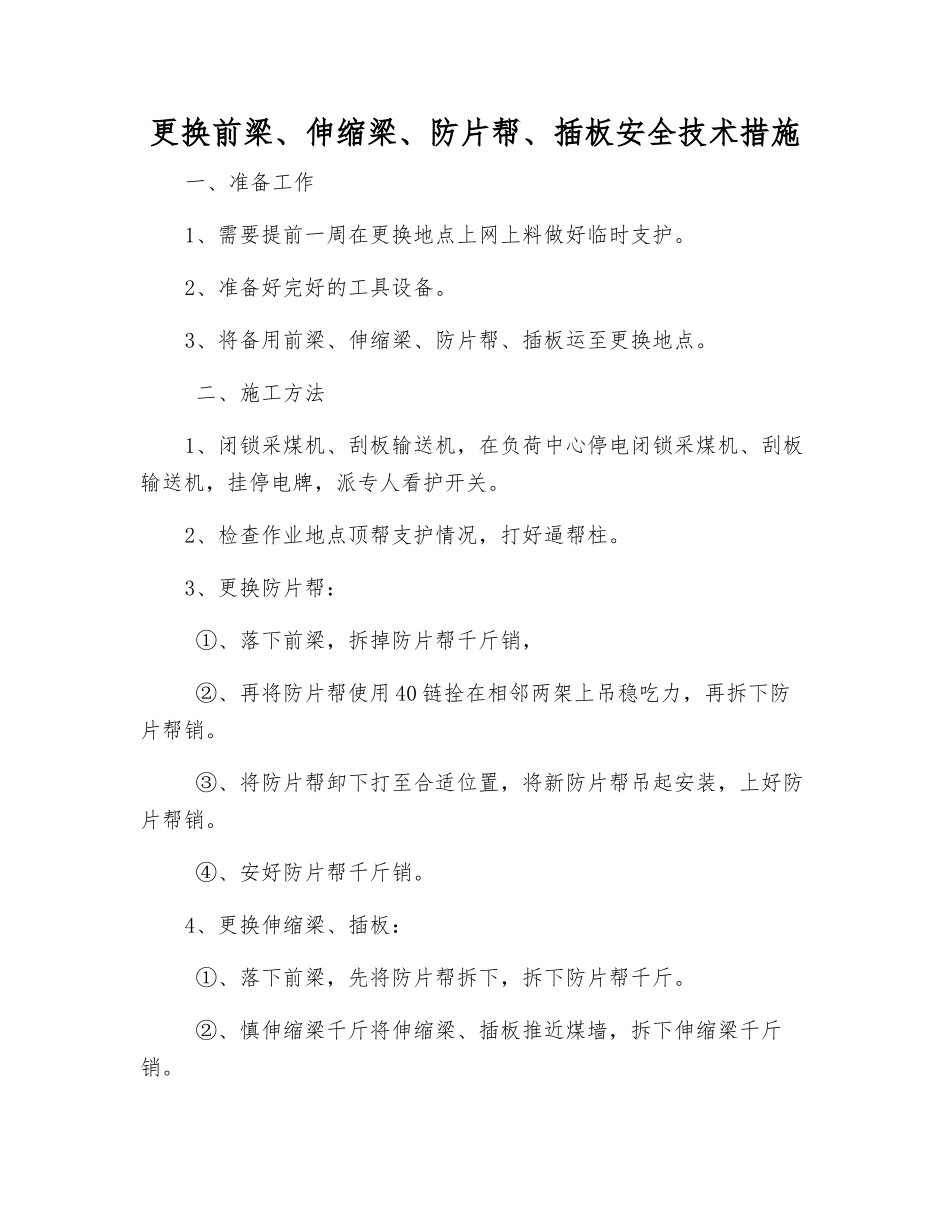

更换前梁、伸缩梁、防片帮、插板安全技术措施一、准备工作1、需要提前一周在更换地点上网上料做好临时支护
2、准备好完好的工具设备
3、将备用前梁、伸缩梁、防片帮、插板运至更换地点
二、施工方法1、闭锁采煤机、刮板输送机,在负荷中心停电闭锁采煤机、刮板输送机,挂停电牌,派专人看护开关
2、检查作业地点顶帮支护情况,打好逼帮柱
3、更换防片帮: ①、落下前梁,拆掉防片帮千斤销, ②、再将防片帮使用 40 链拴在相邻两架上吊稳吃力,再拆下防片帮销
③、将防片帮卸下打至合适位置,将新防片帮吊起安装,上好防片帮销
④、安好防片帮千斤销
4、更换伸缩梁、插板: ①、落下前梁,先将防片帮拆下,拆下防片帮千斤
②、慎伸缩梁千斤将伸缩梁、插板推近煤墙,拆下伸缩梁千斤销

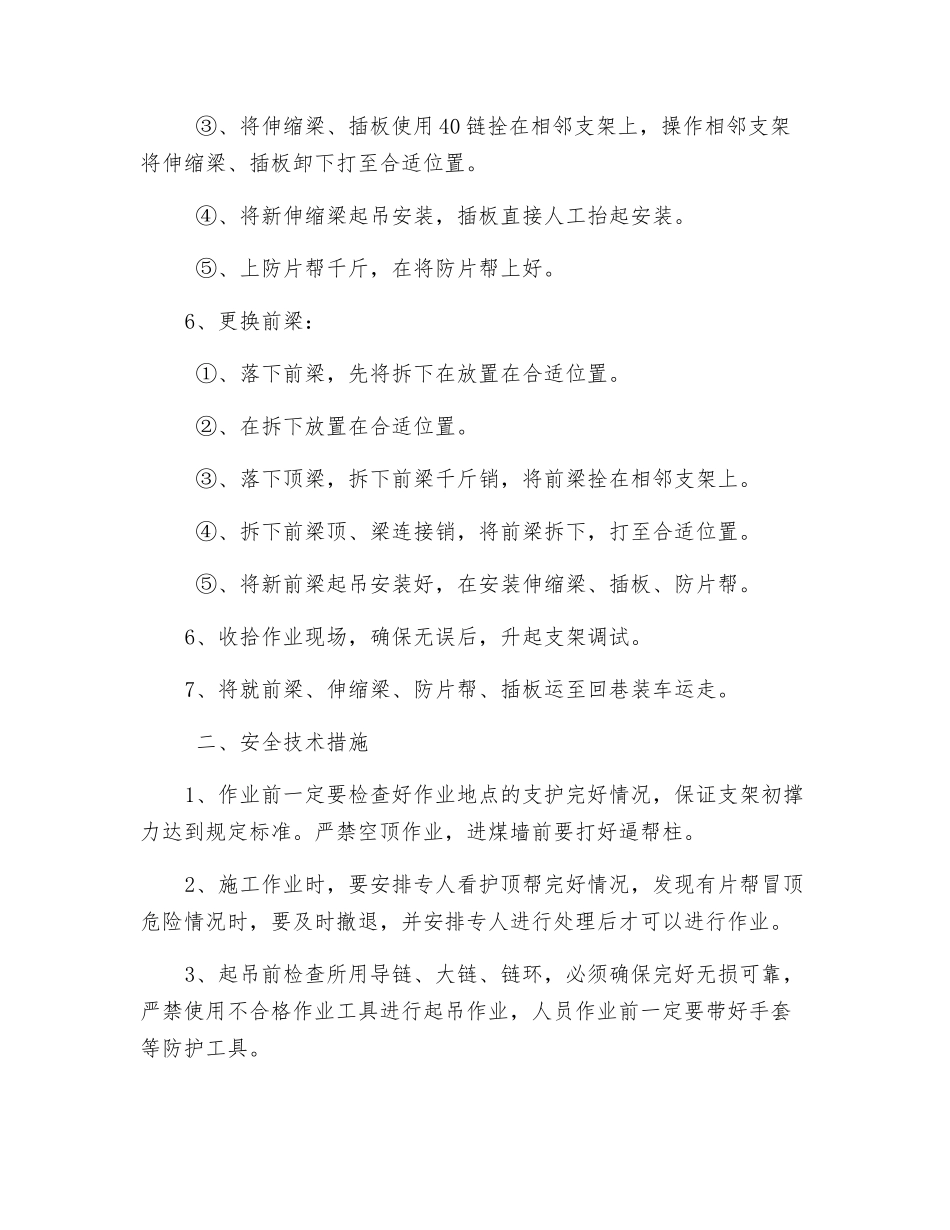

③、将伸缩梁、插板使用 40 链拴在相邻支架上,操作相邻支架将伸缩梁、插板卸下打至合适位置
④、将新伸缩梁起吊安装,插板直接人工抬起安装
⑤、上防片帮千斤,在将防片帮上好
6、更换前梁: ①、落下前梁,先将拆下在放置在合适位置
②、在拆下放置在合适位置
③、落下顶梁,拆下前梁千斤销,将前梁拴在相邻支架上
④、拆下前梁顶、梁连接销,将前梁拆下,打至合适位置
⑤、将新前梁起吊安装好,在安装伸缩梁、插板、防片帮
6、收拾作业现场,确保无误后,升起支架调试
7、将就前梁、伸缩梁、防片帮、插板运至回巷装车运走
二、安全技术措施1、作业前一定要检查好作业地点的支护完好情况,保证支架初撑力达到规定标准
严禁空顶作业,进煤墙前要打好逼帮柱
2、施工作业时,要安排专人看护顶帮完好情况,发现有片帮冒顶危险情况时,要及时撤退,并安排专人进行处理后才可以进行作业
3、起吊前检查所用导链、大链、链环,必须确保完好无损可靠,严禁使用不合格作业工具进行起吊作业,人员作业前一定要带好手套等防护工具

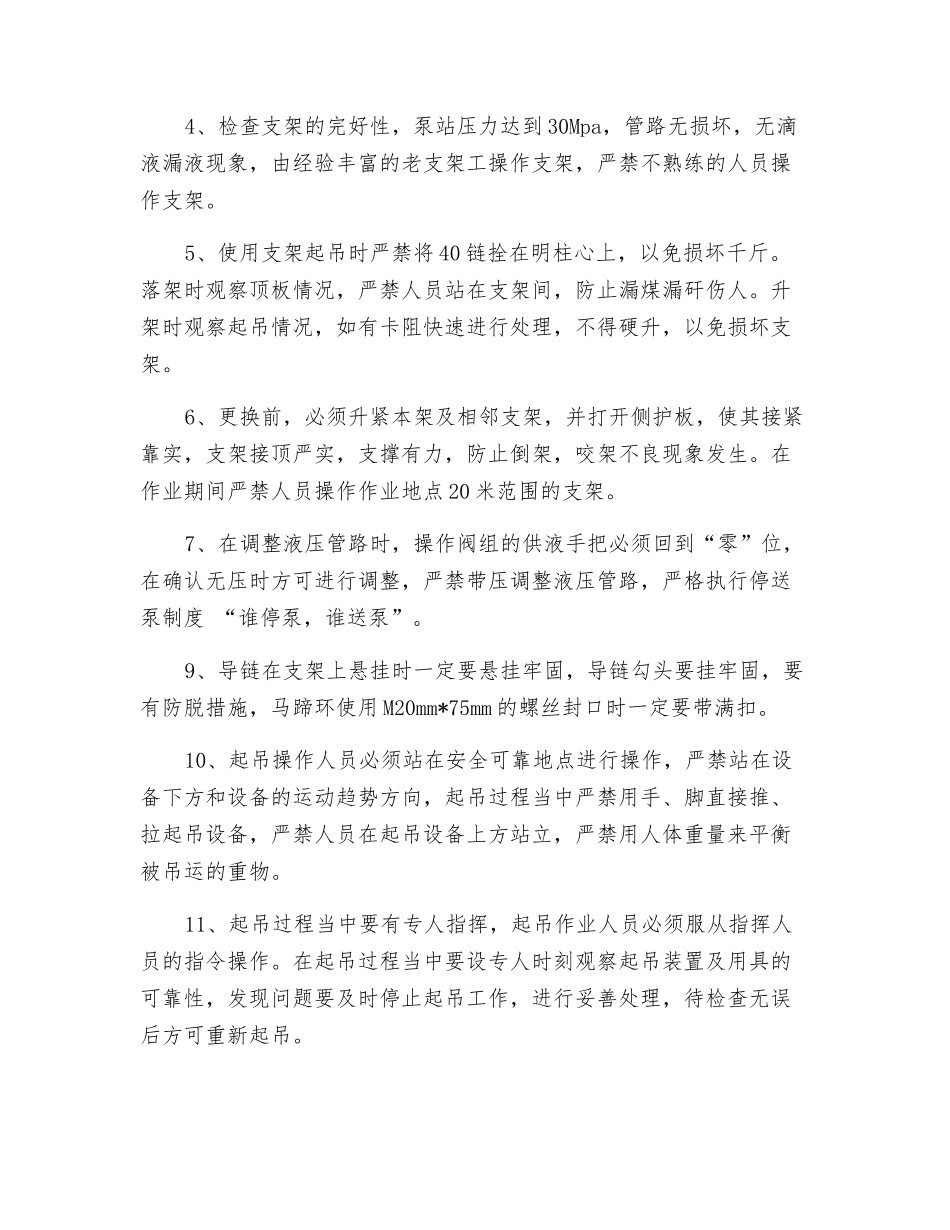

4、检查支架的完好性,泵站压力达到 3
